施工月报(2012年6月)工程名称:鹿西乡水网改造工程-附属工程致:浙江东方工程管理有限公司现呈报我方编写的2012年6月施工月报,请贵方审阅
随本施工月报一同上报以下附表:1

施工月报2施工安全月报承包单位:义乌市宏胜市政工程有限公司项目经理:日期:2012年7月1日监理单位:总监理工程师:日期:施工月报2012年6月1日至2012年7月1日工程名称:洞头县鹿西乡水网改造工程-附属工程承包人:义乌市宏胜市政工程有限公司项目经理:日期:2012年7月1日施工月报一、工程概况:洞头县鹿西乡水网改造工程-附属工程,位于洞头县鹿西乡山坪村,工程由三幢单体框架结构组成,工程使用年限50年,工程建筑面积377平方米,工程总造价约211万元人民币

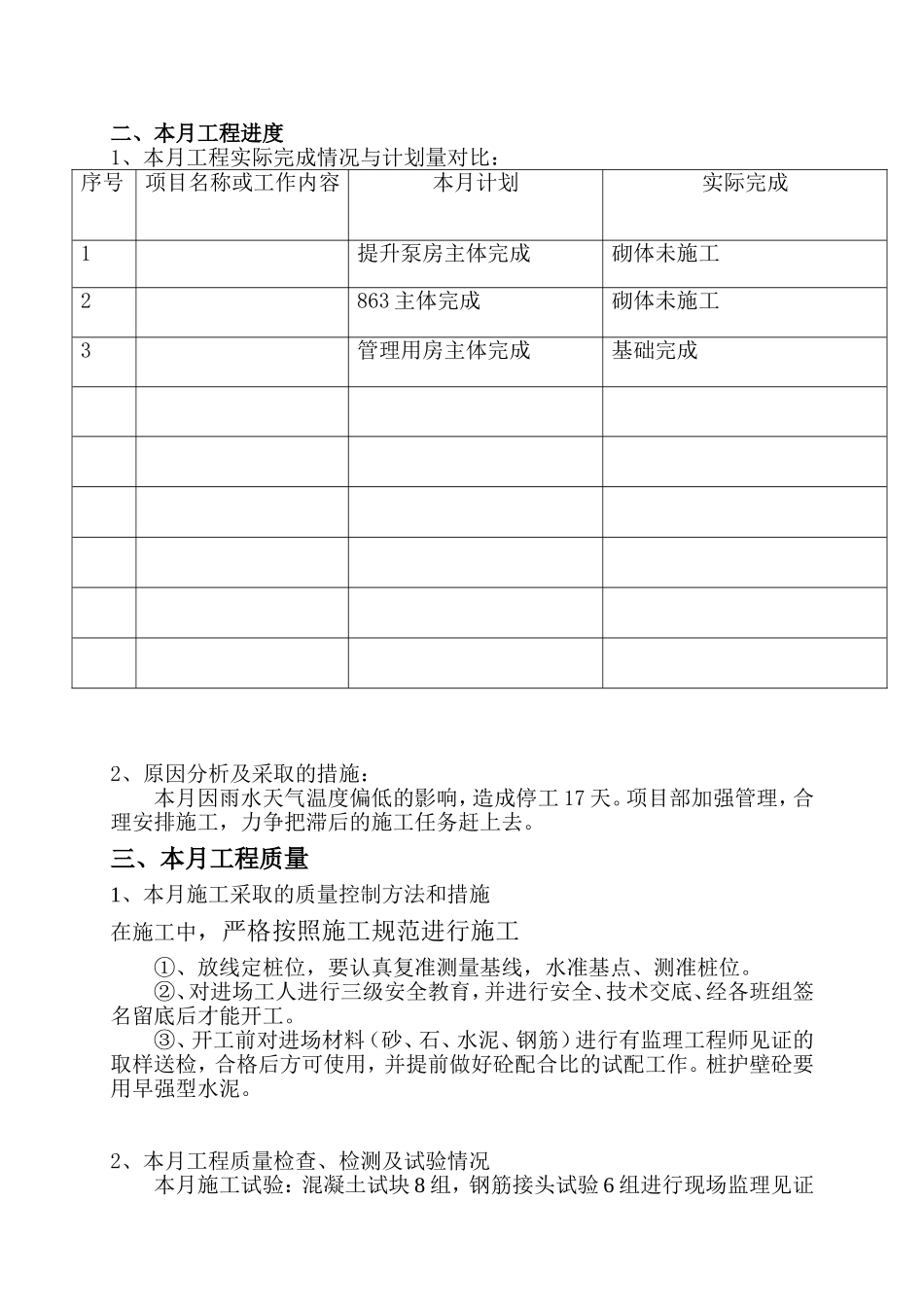

二、本月工程进度1、本月工程实际完成情况与计划量对比:序号项目名称或工作内容本月计划实际完成1提升泵房主体完成砌体未施工2863主体完成砌体未施工3管理用房主体完成基础完成2、原因分析及采取的措施:本月因雨水天气温度偏低的影响,造成停工17天
项目部加强管理,合理安排施工,力争把滞后的施工任务赶上去
三、本月工程质量1、本月施工采取的质量控制方法和措施在施工中,严格按照施工规范进行施工①、放线定桩位,要认真复准测量基线,水准基点、测准桩位
②、对进场工人进行三级安全教育,并进行安全、技术交底、经各班组签名留底后才能开工
③、开工前对进场材料(砂、石、水泥、钢筋)进行有监理工程师见证的取样送检,合格后方可使用,并提前做好砼配合比的试配工作
桩护壁砼要用早强型水泥
2、本月工程质量检查、检测及试验情况本月施工试验:混凝土试块8组,钢筋接头试验6组进行现场监理见证取样,送检试验室进行试验
3、本月工程质量评定情况提升泵房、863设备用房、管理用房各分部分项工程合格
4、本月质量存在的问题及整改措施①、提升泵房屋面钢筋加筋不符合施工质量验收规范,在发
