第一章工程概况及特点一、工程基本概况:工程名称:南澳中学食堂改造工程建设单位:深圳市大鹏新区公共事业局设计单位:湖南城市学院规划建筑设计研究院监理单位:深圳市龙建建设监理有限公司施工单位:深圳市硕鹏建筑安装工程有限公司建设地点:大鹏新区南澳中学工期:60日历天,以新区生态保护和城市建设局下达开工批复为准
本工程质量标准:符合设计及规范的标准要求及深圳市行业现行验收规范合格标准的要求
主要工程内容:改造一层厨房及餐厅、内部装饰改造
①、拆除部分砖砌体拆除、木门窗拆除、楼地面铲(拆)除、内墙及内墙面、天棚铲(拆)除、室内水暖、电照
㈡、土建新建部分1、地基与基础:开挖沟槽土方、回填夯实及深层搅拌桩
2、地面:铺地砖及踢脚线
2、墙面:贴墙砖及刷乳胶漆3、天棚:做铝扣板吊顶吊顶、刷乳胶漆
4、门窗:金属窗、实木门、防盗门、钢质防火门
5、屋面及防水:涂膜防水、聚氨酯防水涂料
6、墙体:钢筋混凝土构造柱、实心砖墙
7、其他:砖地沟、明沟、混凝土散水砖砌暗沟、石材台面、隔油池及雨棚
㈢、水暖新建新安装给、排水管道及卫生洁具
㈣、室内电气新建部分⑴、安装总配电箱、分配电箱
⑵、重新布线;安装灯具、开并和插座
二、工程特点:1、本工程位于学校内,工期紧,如果我们施工单位管理不到位,将会直接影响到人员的安全,所以现场安全管理是此次工程的重中之重
2、为了不影响正常生产,所以在施工进度安排上,要抢前抓早,速战速决,交叉作业,要制定好施工措施,才能确保工程的顺利完成
三、质量目标:合格四、安全目标:本工程安全目标计划为安全事故为零

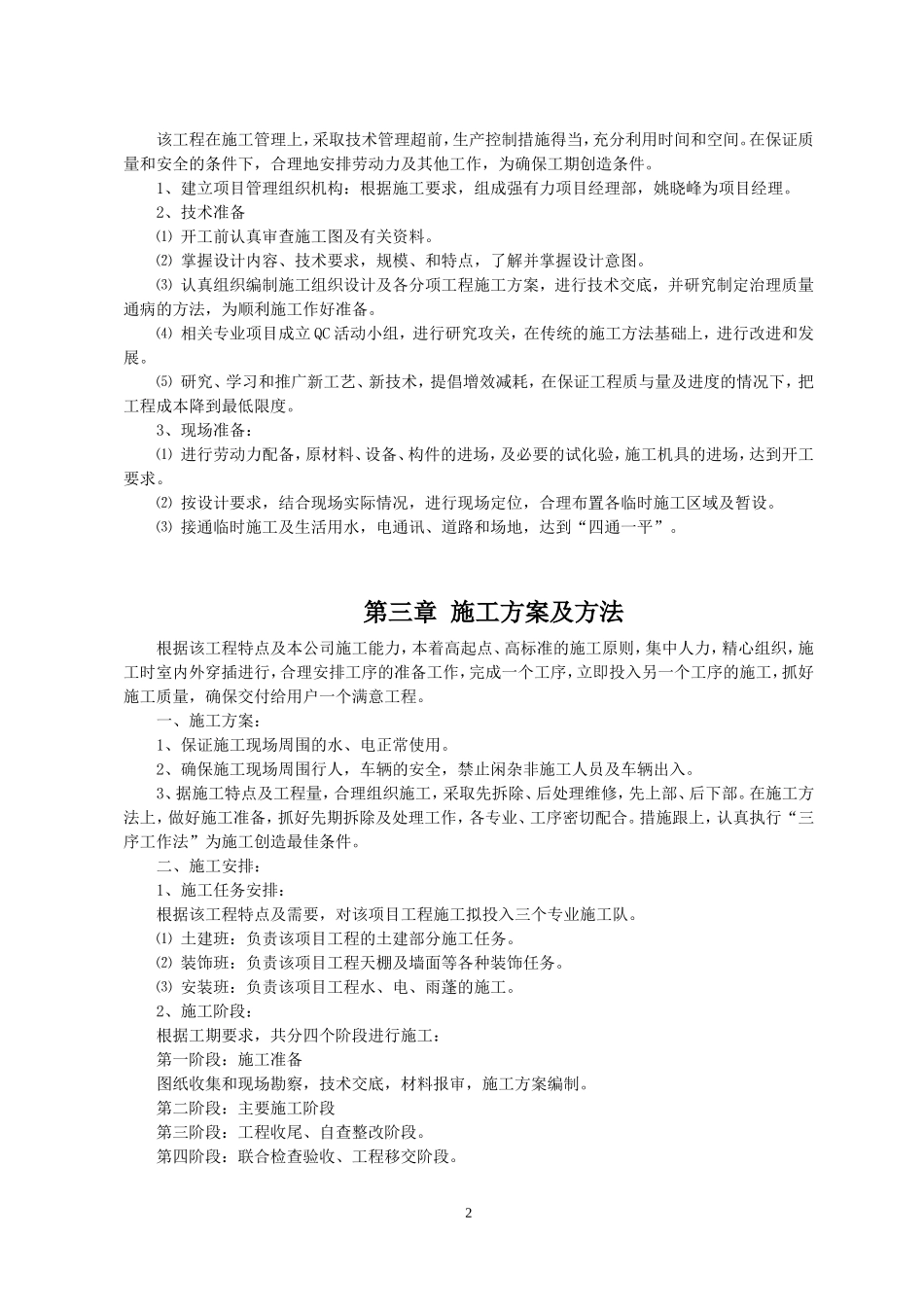

第二章施工部署根据该项目工程的有关设计要求及其工程的特点
经现场实地勘察了解,为确保该项目工程保质保量的完成施工任务
特部署如下;一、计划施工工期:该工程计划工期2016年月日至2016年月日

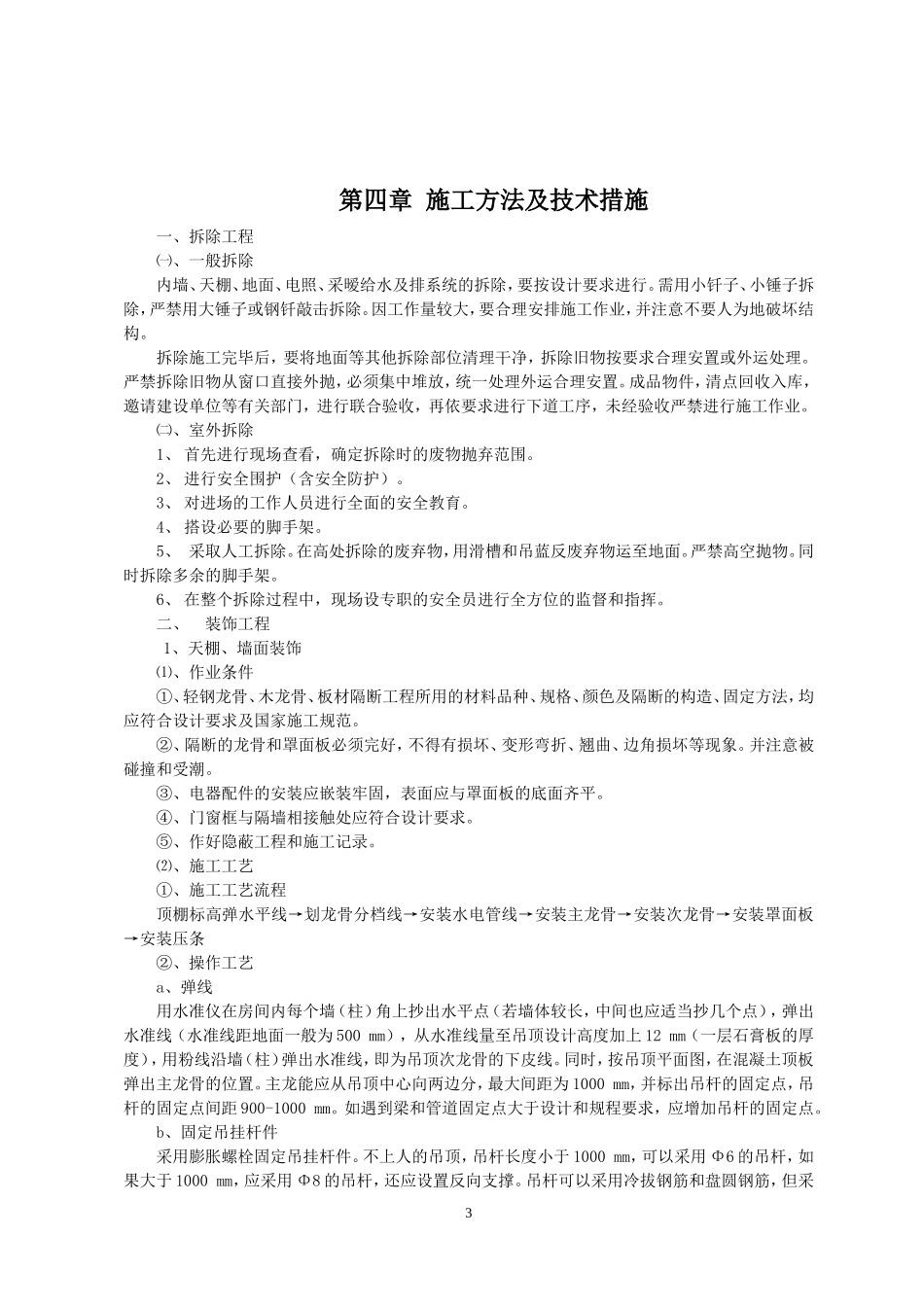

二、准备工作计划:1该工程在施工管理上,采取技术管理超前,生产控制措施得
