xx核电基地新建南区篮球场工程重力式毛石挡土墙砌筑方案编制:审核:批准:xx建设有限公司一、工程概况xx核电基地新建南区篮球场工程位于南生活区原消防训练站,工程场地将占用南面部分山林坡地,场地的平整需朝南面的土坡进行开挖
根据设计图纸的场地面积要求,按设计建筑场地面积平整场地,需往南面土坡开挖m左右

且经开挖后,南面将形成一面1~4米高差的裸露土坡(如下图示),长达66米;东面也将形成一段长约30米,高差约的坡堑
考虑东面、南面边坡的长期稳定,将在东、南两面边坡上各加砌一排毛石重力式挡土墙护坡
东面挡土墙的高度约,长约30m;南面挡土墙高度走势沿原土坡走势,即高度在1~4米之间,长达66m(如下图示)
坡度进行放坡,南面土坡需开挖约705方(包括挡土墙基槽),需回填土方约330;东面地堑回填面积为135,回填土方为243方
二、施工部署2
1工期按照业主招标文件的要求,根据本工程的主要工程量、现场施工条件、机械的配备、施工顺序和合同规定的施工进度要求,编制施工进度计划
该挡土墙工期需20天,其中机械挖土需3个工日,挡土墙砌筑和回填土需15天,其他辅助工作(测量放线、水沟砌筑、东面围栏安装等)需2天

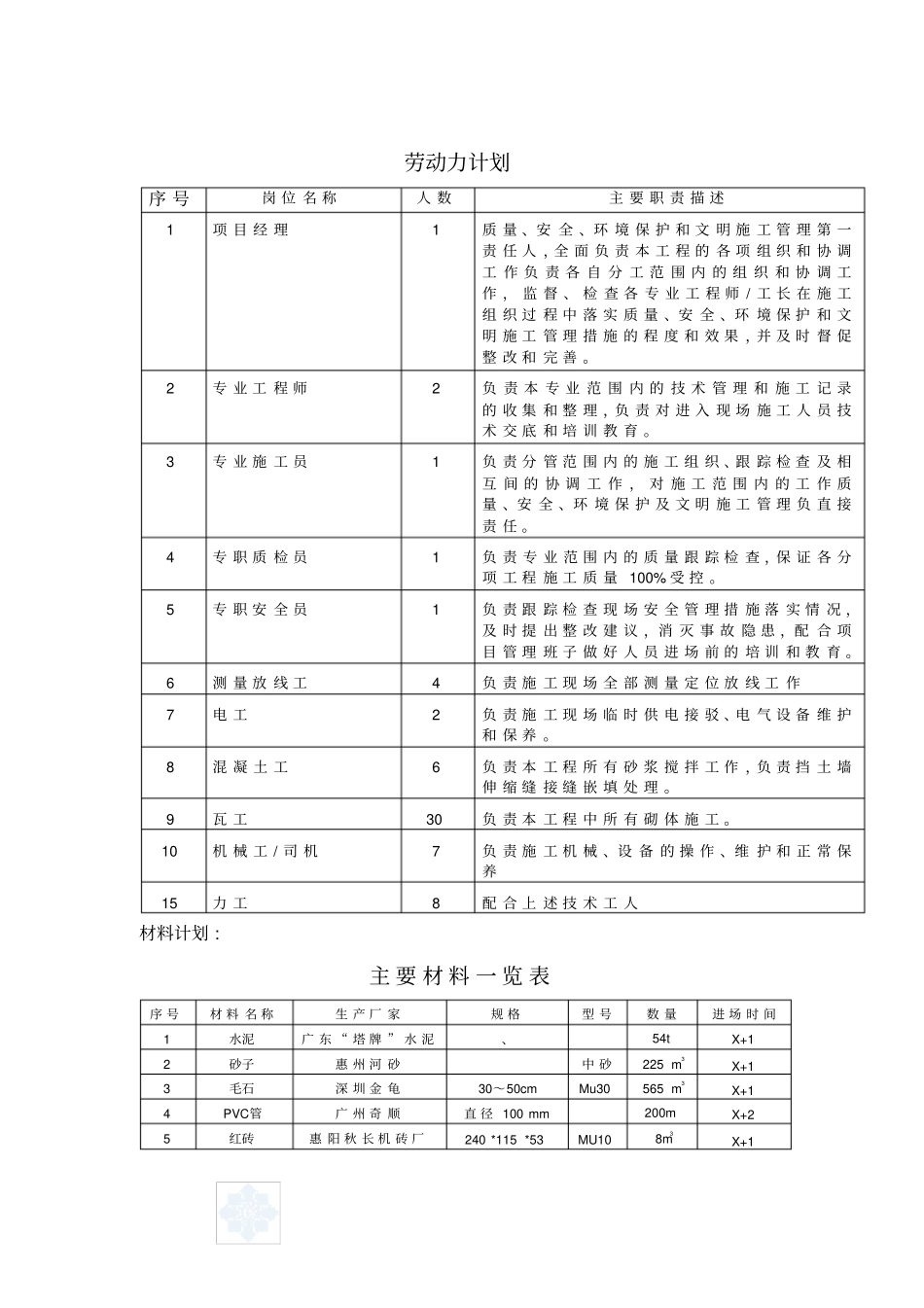

施工流程图:测量放线--土方开挖--挡土墙砌筑--土方回填--台阶、排水沟--挡土墙勾缝劳动力计划:劳动力计划序号岗位名称人数主要职责描述1项目经理1质量、安全、环境保护和文明施工管理第一责任人,全面负责本工程的各项组织和协调工作负责各自分工范围内的组织和协调工作,监督、检查各专业工程师/工长在施工组织过程中落实质量、安全、环境保护和文明施工管理措施的程度和效果,并及时督促整改和完善
2专业工程师2负责本专业范围内的技术管理和施工记录的收集和整理,负责对进入现场施工人员技术交底和培训教育
3专业施工员1负责分管范围内的施工组织、跟踪检查及相互间的协调工作,对施工范围内的工作质量、
