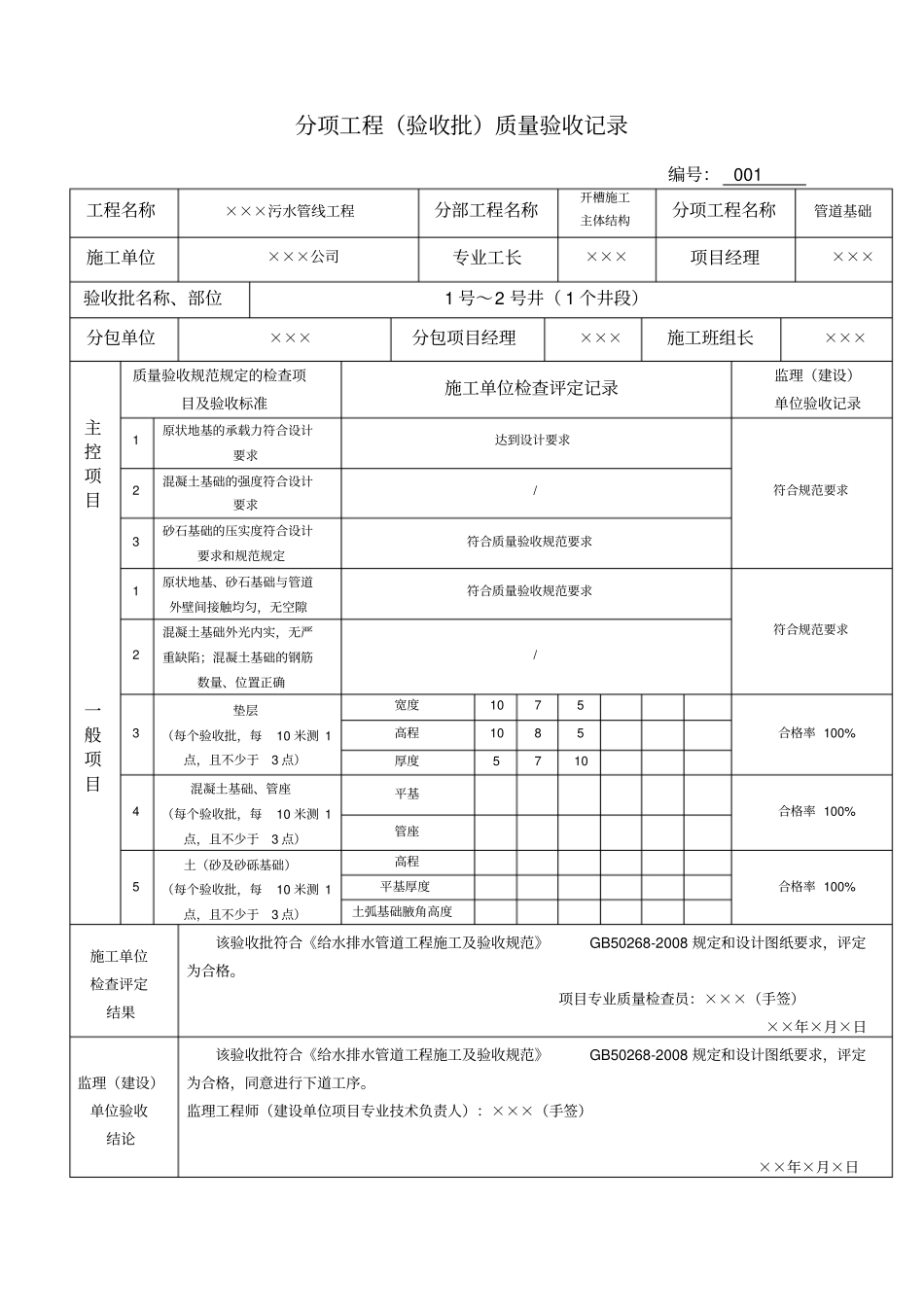

分项工程(验收批)质量验收记录编号:001工程名称×××污水管线工程分部工程名称土方工程分项工程名称沟槽开挖施工单位×××公司专业工长×××项目经理×××验收批名称、部位1号~2号井(1个井段)分包单位×××公司分包项目经理×××施工班组长×××主控项目质量验收规范规定的检查项目及验收标准施工单位检查评定记录监理(建设)单位验收记录1原状地基土不得扰动、受水浸泡或受冻符合质量验收规范要求符合验收规范及设计要求2地基承载力应满足设计要求达到设计要求3进行地基处理时,压实度、厚度满足设计要求达到设计要求一般项目1槽底高程:土方±20(两井间3个点)50-7合格率100%2槽底中线每侧宽(300mm)(两井间6个点)350300310317317314合格率100%3沟槽边坡(两井间6个点)规定45°46°48°47°49°50°48°合格率100%施工单位检查评定结果该验收批符合《给水排水管道工程施工及验收规范》GB50268-2008规定和设计图纸要求,评定为合格
项目专业质量检查员:×××(手签)××年×月×日监理(建设)单位验收结论该验收批符合《给水排水管道工程施工及验收规范》GB50268-2008规定和设计图纸要求,评定为合格,同意进行下道工序
监理工程师(建设单位项目专业技术负责人):×××(手签)××年×月×日分项工程(验收批)质量验收记录编号:002工程名称×××污水管线工程分部工程名称土方工程分项工程名称沟槽回填施工单位×××公司专业工长×××项目经理×××验收批名称、部位1号~2号井(1个井段)分包单位×××公司分包项目经理×××施工班组长×××主控项目质量验收规范规定的检查项目及验收标准施工单位检查评定记录监理(建设)单位验收记录1回填材料符合设计要求符合质量验收规范规定符合规范规定2沟槽不得带水回填,回填应密实符合质量验收规范规定3柔性管道的变形率不得超
