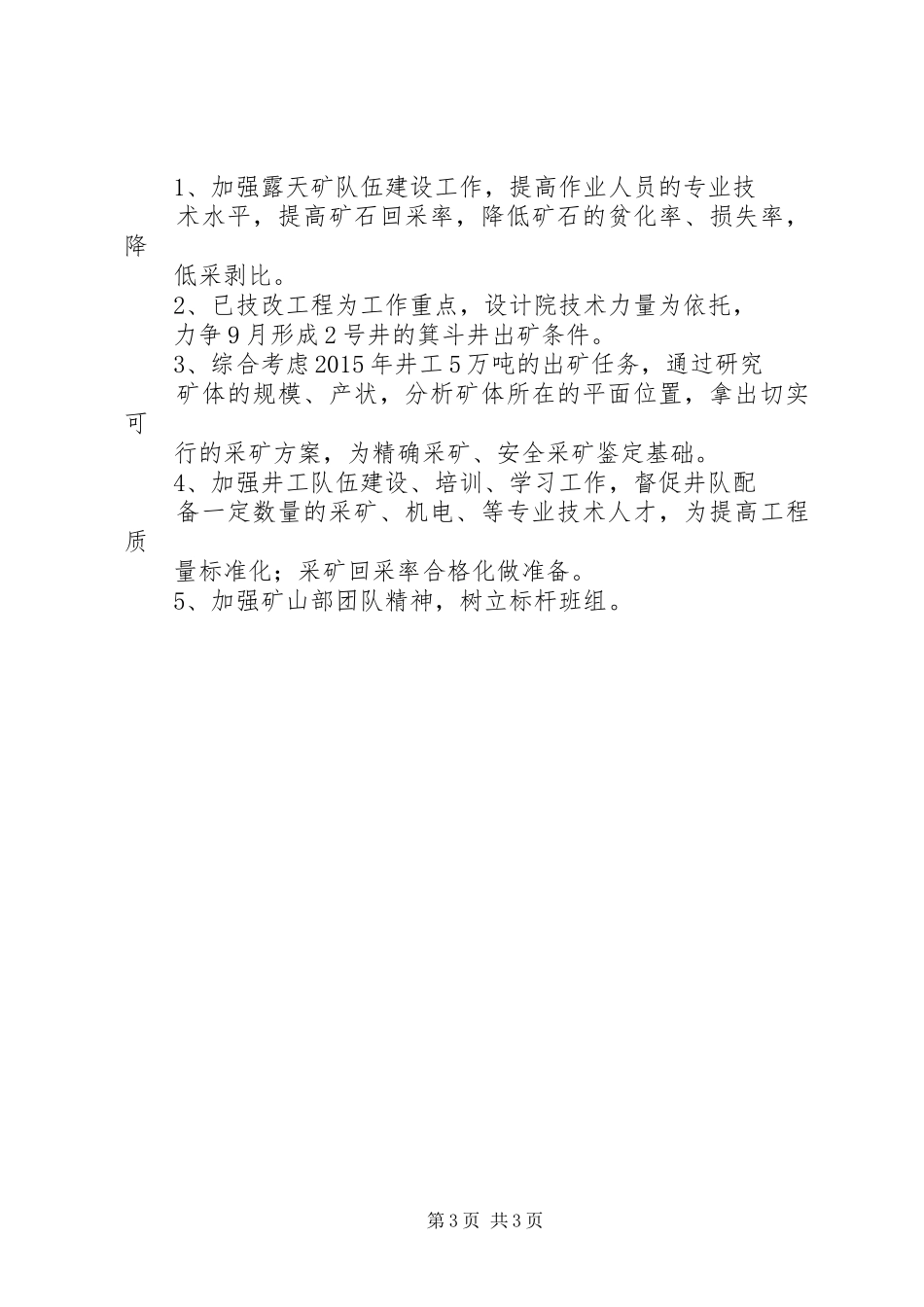

XX年采矿工作总结2014年矿山部工作总结(采矿)一、2014年完成情况1、露采(1)目标任务2014年露采计划采矿60万吨,其中南露天计划采矿10万吨,北露天计划采矿10万吨,东露天计划采矿40万吨
(2)完成情况(1)、南露天:利用平硐回收17X、18X剩余矿体,采出原矿17、036444万吨,完成年初计划的170%,于7月6号闭坑,利用东露天、北露天的围岩回填采空区,回填工作有序进行
(2)、北露天:回收3X矿体的剩余矿体,采出原矿13、308175万吨,完成年初计划的133%,与11月6日停止施工,通过核实剩余储量,2015年计划采出矿量7万吨,剥岩9万m^3
(3)、东露天:沙子覆盖层到1294m标高,已全部剥离在11线北边,3X矿体已出露,完毕,永久出入沟已施工完毕,目前已采到1286水平,出矿1、203123万吨
2、井工2014年计划掘进4475米,其中开拓工程1620米,采准工程2855米,实际完成掘进进尺1974
1米,其中开拓工程978
6米,采准工程995
(1)、技改工程:粉矿回收斜井绞车已安装完毕,掘进30米;1030中段西主巷车场与2号井1030中段顺利贯通,精度达到测量规范要求;西主巷由于围岩破碎,变更双规车场断面,由小断第1页共3页面掘进,围岩稳定后,在重新设计双规车场;避险硐室设计在1030中段,目前正在施工

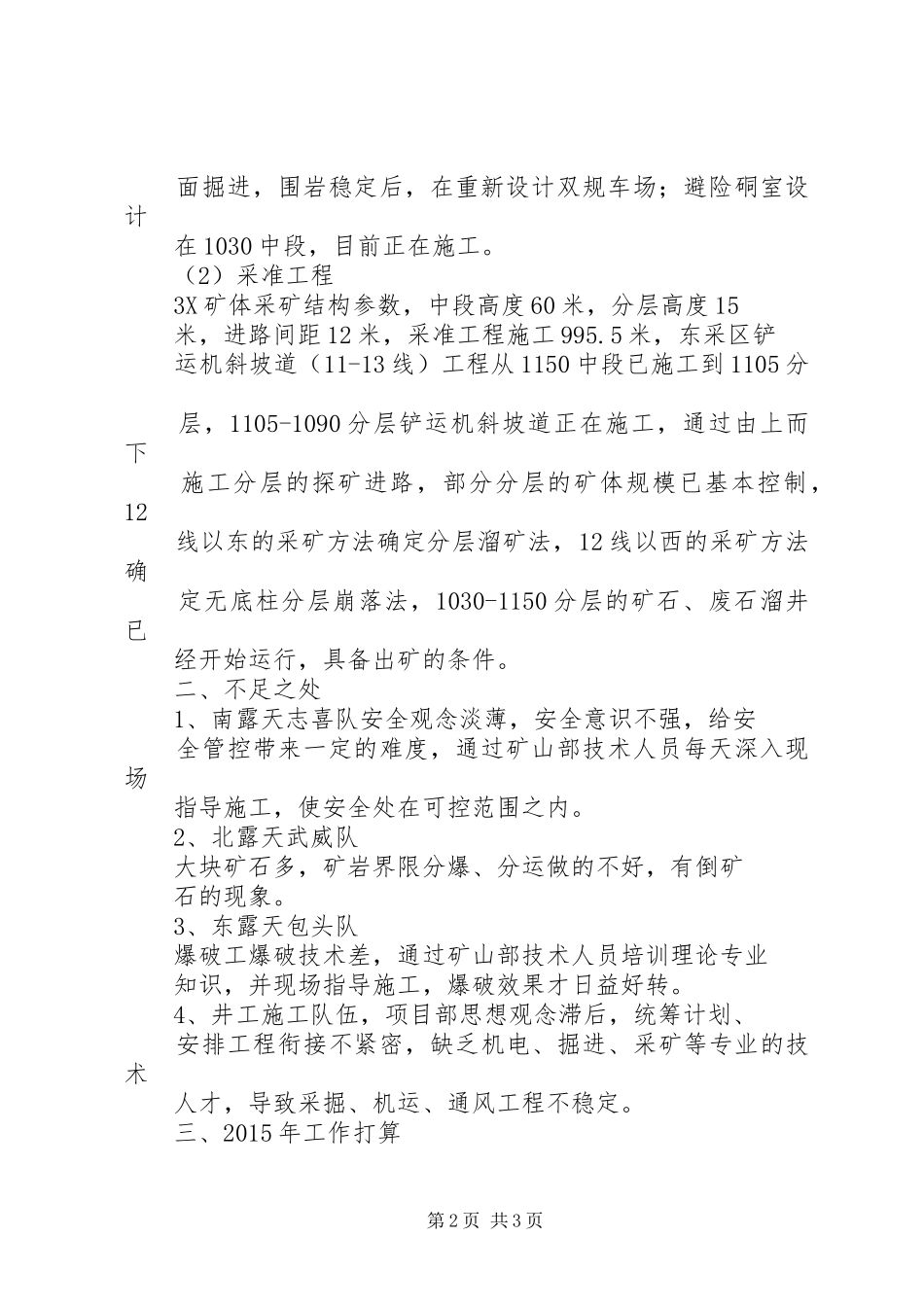

(2)采准工程3X矿体采矿结构参数,中段高度60米,分层高度15米,进路间距12米,采准工程施工995
5米,东采区铲运机斜坡道(11-13线)工程从1150中段已施工到1105分层,1105-1090分层铲运机斜坡道正在施工,通过由上而下施工分层的探矿进路,部分分层的矿体规模已基本控制,12线以东的采矿方法确定分层溜矿法,12线以西的采矿方法确定无底柱分层崩落法,1030-1150分层的矿石、废石溜井已经开始运行,具备出矿的
