电梯施工进度计划表VIP专享VIP免费

电梯施工进度计划表_第1页
1/5
电梯施工进度计划表_第2页
2/5
电梯施工进度计划表_第3页
3/5

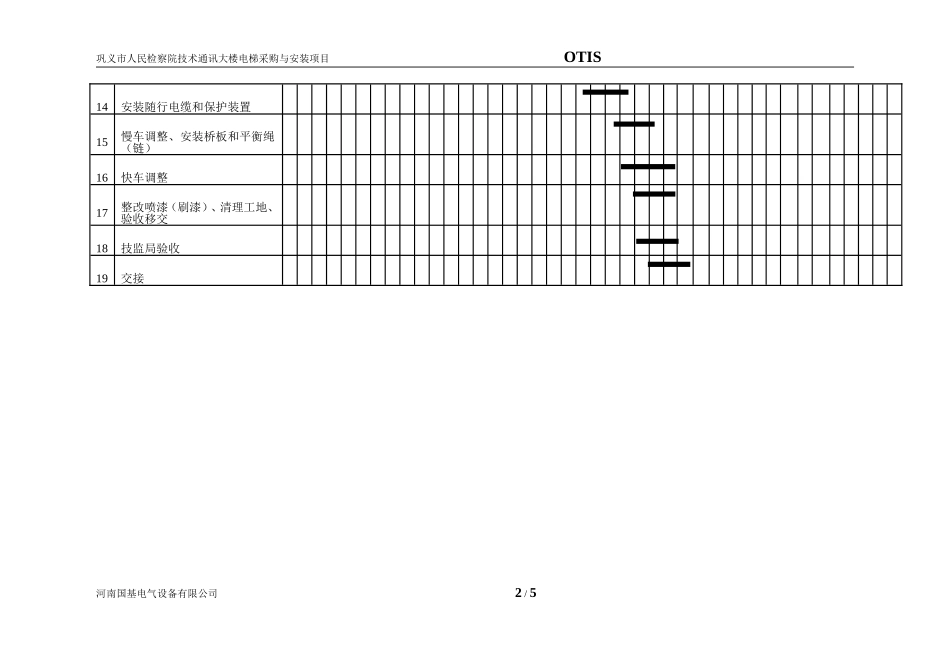

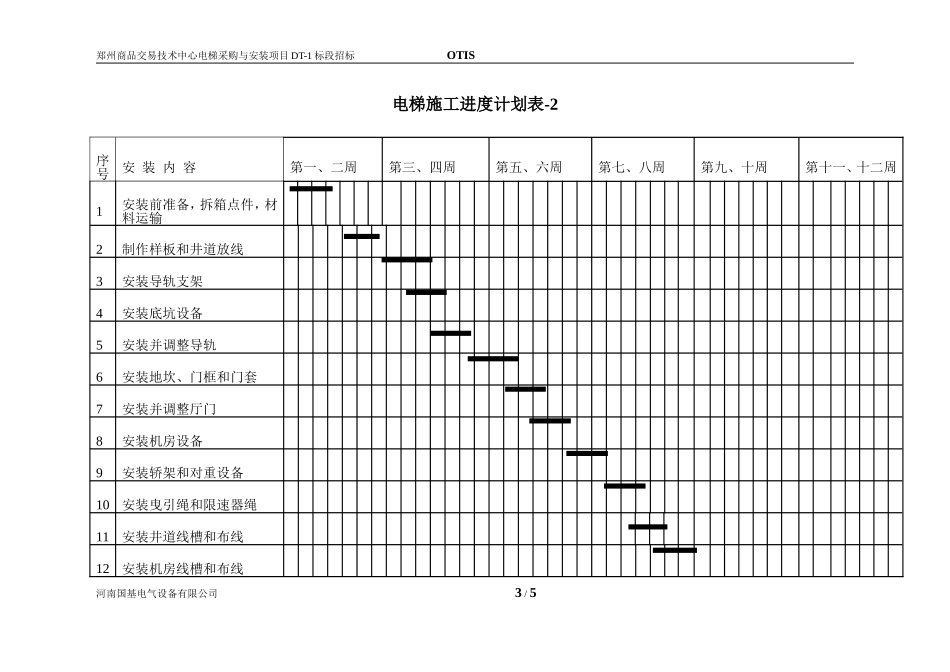

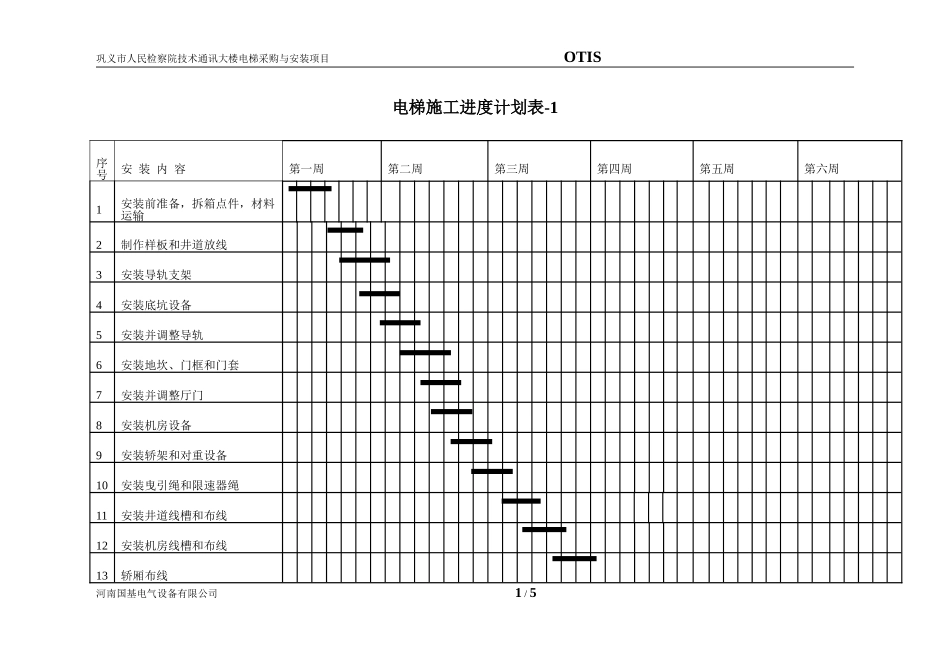

巩义市人民检察院技术通讯大楼电梯采购与安装项目OTIS电梯施工进度计划表-1河南国基电气设备有限公司1/5序号安装内容第一周第二周第三周第四周第五周第六周1安装前准备,拆箱点件,材料运输2制作样板和井道放线3安装导轨支架4安装底坑设备5安装并调整导轨6安装地坎、门框和门套7安装并调整厅门8安装机房设备9安装轿架和对重设备10安装曳引绳和限速器绳11安装井道线槽和布线12安装机房线槽和布线13轿厢布线巩义市人民检察院技术通讯大楼电梯采购与安装项目OTIS河南国基电气设备有限公司2/514安装随行电缆和保护装置15慢车调整、安装桥板和平衡绳(链)16快车调整17整改喷漆(刷漆)、清理工地、验收移交18技监局验收19交接郑州商品交易技术中心电梯采购与安装项目DT-1标段招标OTIS电梯施工进度计划表-2河南国基电气设备有限公司3/5序号安装内容第一、二周第三、四周第五、六周第七、八周第九、十周第十一、十二周1安装前准备,拆箱点件,材料运输2制作样板和井道放线3安装导轨支架4安装底坑设备5安装并调整导轨6安装地坎、门框和门套7安装并调整厅门8安装机房设备9安装轿架和对重设备10安装曳引绳和限速器绳11安装井道线槽和布线12安装机房线槽和布线郑州商品交易技术中心电梯采购与安装项目DT-1标段招标OTIS河南国基电气设备有限公司4/513轿厢布线14安装随行电缆和保护装置15慢车调整、安装桥板和平衡绳(链)16快车调整17整改喷漆(刷漆)、清理工地、验收移交18技监局验收19交接郑州商品交易技术中心电梯采购与安装项目DT-1标段招标OTIS河南国基电气设备有限公司5/5
