施工进度计划安排、确保工期的措4

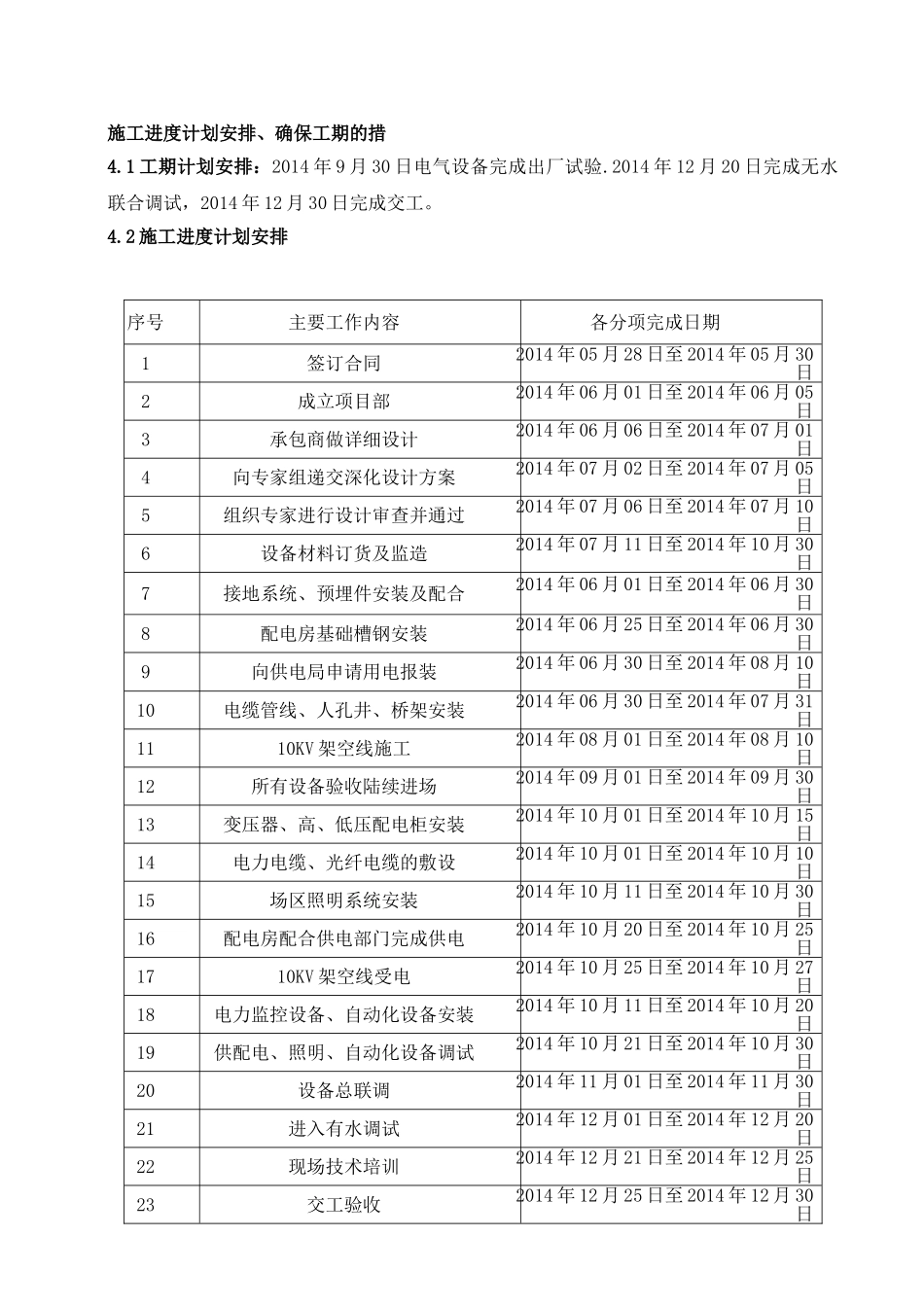

1工期计划安排:2014年9月30日电气设备完成出厂试验
2014年12月20日完成无水联合调试,2014年12月30日完成交工

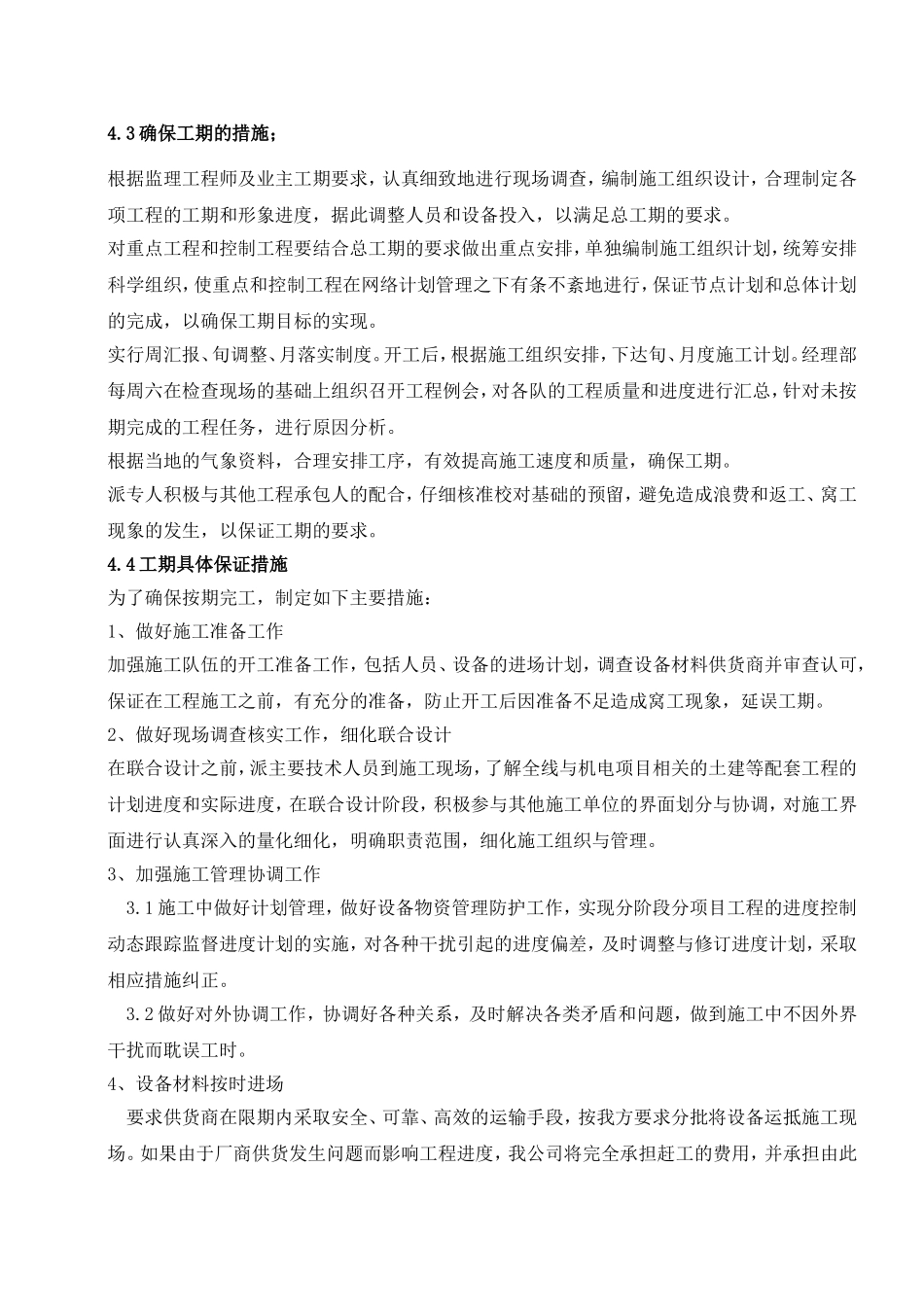

2施工进度计划安排序号主要工作内容各分项完成日期1签订合同2014年05月28日至2014年05月30日2成立项目部2014年06月01日至2014年06月05日3承包商做详细设计2014年06月06日至2014年07月01日4向专家组递交深化设计方案2014年07月02日至2014年07月05日5组织专家进行设计审查并通过2014年07月06日至2014年07月10日6设备材料订货及监造2014年07月11日至2014年10月30日7接地系统、预埋件安装及配合2014年06月01日至2014年06月30日8配电房基础槽钢安装2014年06月25日至2014年06月30日9向供电局申请用电报装2014年06月30日至2014年08月10日10电缆管线、人孔井、桥架安装2014年06月30日至2014年07月31日1110KV架空线施工2014年08月01日至2014年08月10日12所有设备验收陆续进场2014年09月01日至2014年09月30日13变压器、高、低压配电柜安装2014年10月01日至2014年10月15日14电力电缆、光纤电缆的敷设2014年10月01日至2014年10月10日15场区照明系统安装2014年10月11日至2014年10月30日16配电房配合供电部门完成供电2014年10月20日至2014年10月25日1710KV架空线受电2014年10月25日至2014年10月27日18电力监控设备、自动化设备安装2014年10月11日至2014年10月20日19供配电、照明、自动化设备调试2014年10月21日至2014年10月30日20设备总联调2014年11月01日至2014年11月3
