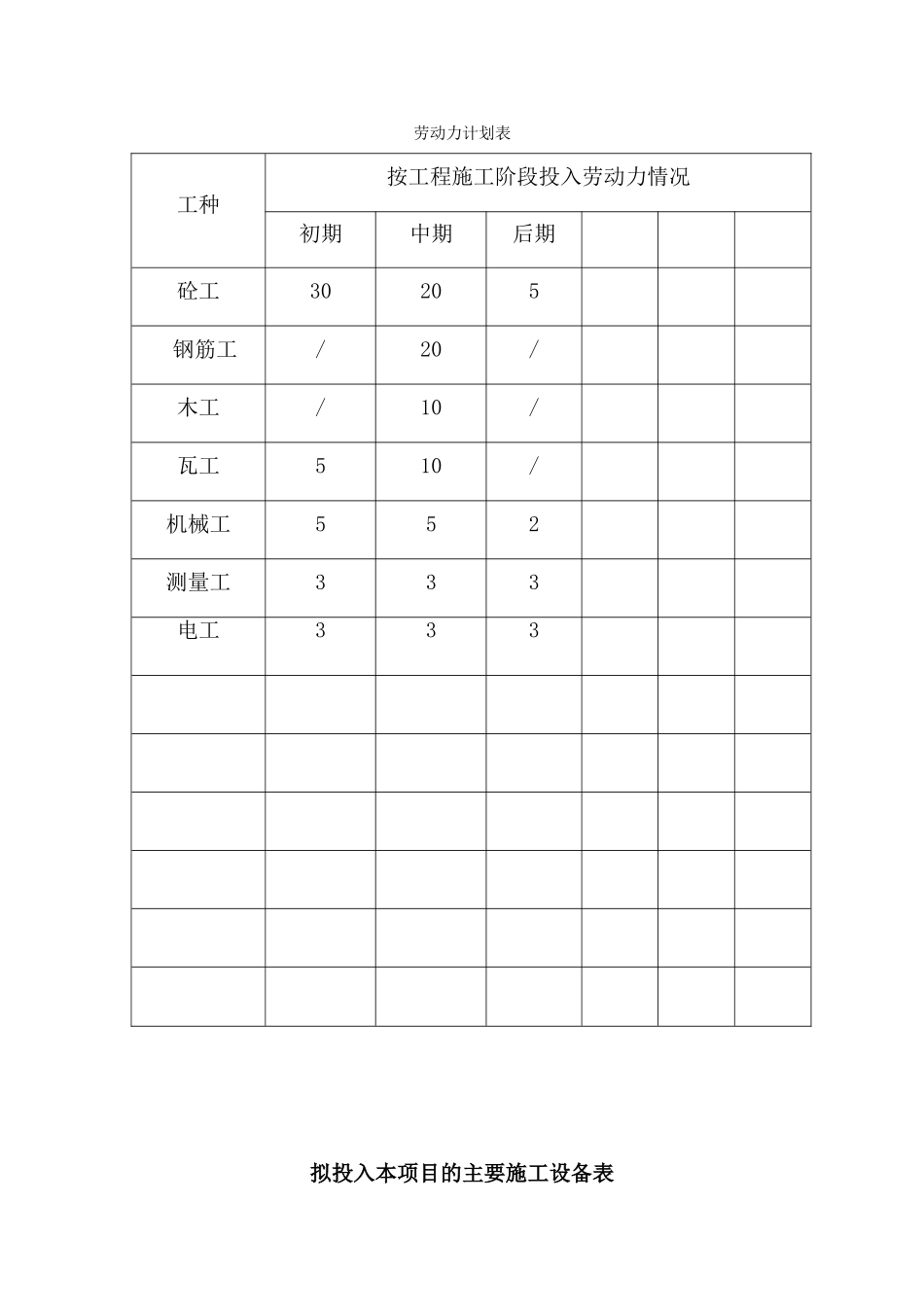

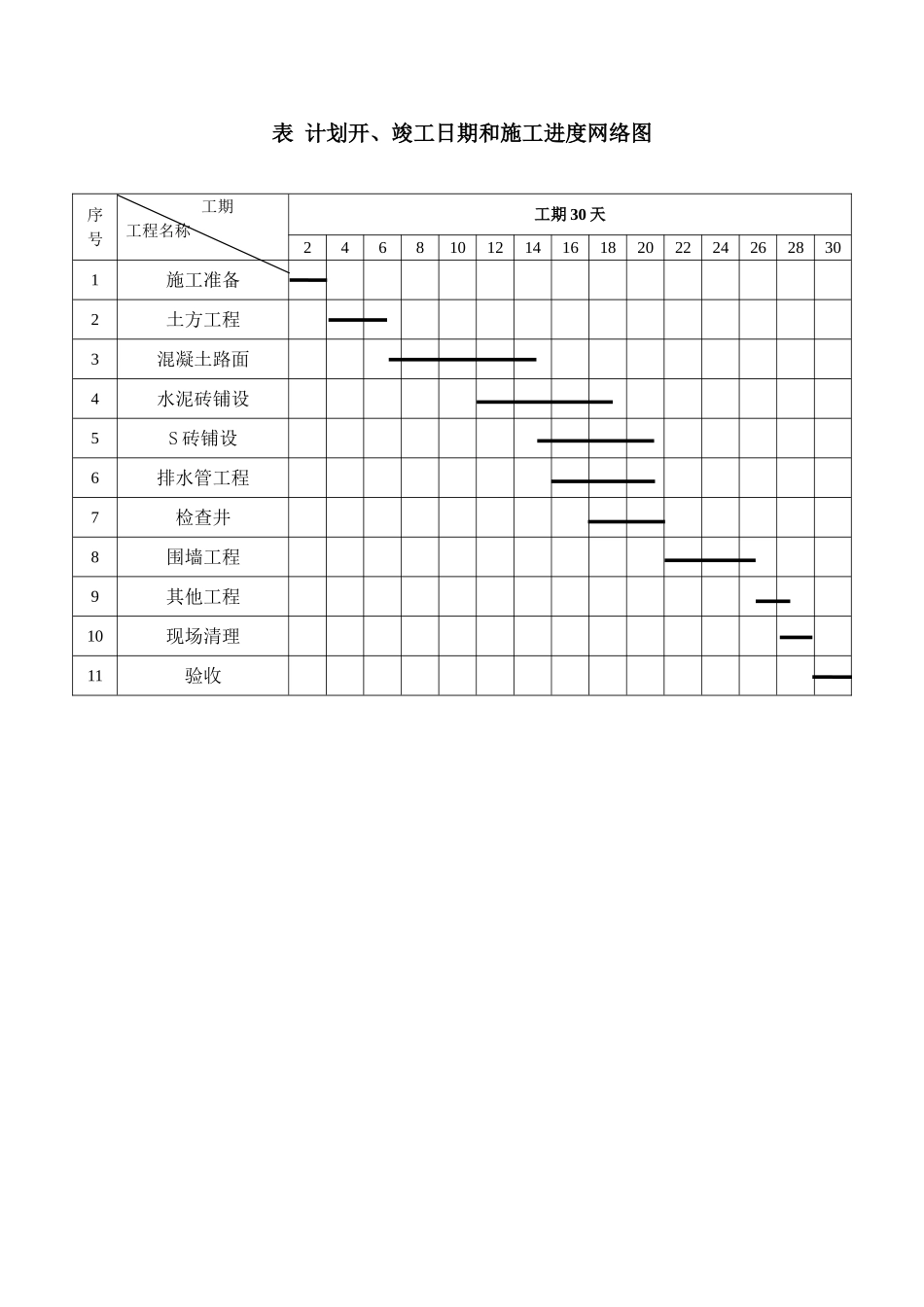

表计划开、竣工日期和施工进度网络图序号工期工程名称工期30天246810121416182022242628301施工准备2土方工程3混凝土路面4水泥砖铺设5S砖铺设6排水管工程7检查井8围墙工程9其他工程10现场清理11验收劳动力计划表工种按工程施工阶段投入劳动力情况初期中期后期砼工30205钢筋工/20/木工/10/瓦工510/机械工552测量工333电工333拟投入本项目的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1全站仪SET-20011上海2010放线2经纬仪JE1荔州2012放线3水准仪Ds32北京2009放线4挖掘机WY1001山东2012路基5装载机ZL-501徐工集团2013路基6破碎锤YSB100T1广西2009路基7砂浆搅拌机HJ1-2001山西建机20103
5路牙8蛙式打夯机HW-702河南20123
