电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

法人验收工作计划VIP免费

法人验收工作计划_第1页
1/3
法人验收工作计划_第2页
2/3
法人验收工作计划_第3页
3/3

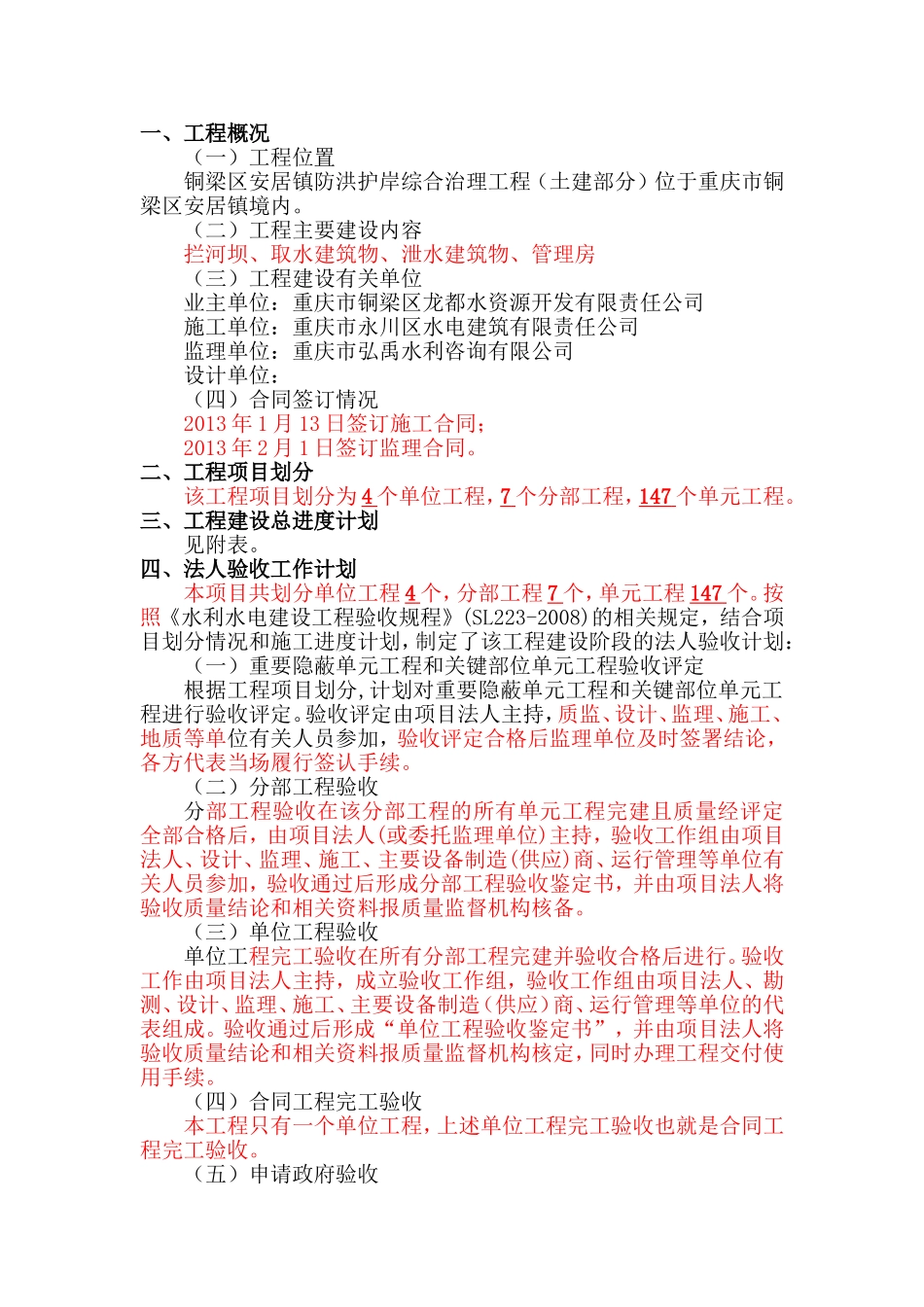

铜梁区安居镇防洪护岸综合治理工程(土建部分)法人验收工作计划项目法人:重庆市铜梁区龙都水资源开发有限责任公司年月日一、工程概况(一)工程位置铜梁区安居镇防洪护岸综合治理工程(土建部分)位于重庆市铜梁区安居镇境内。(二)工程主要建设内容拦河坝、取水建筑物、泄水建筑物、管理房(三)工程建设有关单位业主单位:重庆市铜梁区龙都水资源开发有限责任公司施工单位:重庆市永川区水电建筑有限责任公司监理单位:重庆市弘禹水利咨询有限公司设计单位:(四)合同签订情况2013年1月13日签订施工合同;2013年2月1日签订监理合同。二、工程项目划分该工程项目划分为4个单位工程,7个分部工程,147个单元工程。三、工程建设总进度计划见附表。四、法人验收工作计划本项目共划分单位工程4个,分部工程7个,单元工程147个。按照《水利水电建设工程验收规程》(SL223-2008)的相关规定,结合项目划分情况和施工进度计划,制定了该工程建设阶段的法人验收计划:(一)重要隐蔽单元工程和关键部位单元工程验收评定根据工程项目划分,计划对重要隐蔽单元工程和关键部位单元工程进行验收评定。验收评定由项目法人主持,质监、设计、监理、施工、地质等单位有关人员参加,验收评定合格后监理单位及时签署结论,各方代表当场履行签认手续。(二)分部工程验收分部工程验收在该分部工程的所有单元工程完建且质量经评定全部合格后,由项目法人(或委托监理单位)主持,验收工作组由项目法人、设计、监理、施工、主要设备制造(供应)商、运行管理等单位有关人员参加,验收通过后形成分部工程验收鉴定书,并由项目法人将验收质量结论和相关资料报质量监督机构核备。(三)单位工程验收单位工程完工验收在所有分部工程完建并验收合格后进行。验收工作由项目法人主持,成立验收工作组,验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。验收通过后形成“单位工程验收鉴定书”,并由项目法人将验收质量结论和相关资料报质量监督机构核定,同时办理工程交付使用手续。(四)合同工程完工验收本工程只有一个单位工程,上述单位工程完工验收也就是合同工程完工验收。(五)申请政府验收合同工程完工验收合格后,且具备竣工验收条件时,由项目法人申请组织政府验收。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

法人验收工作计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
