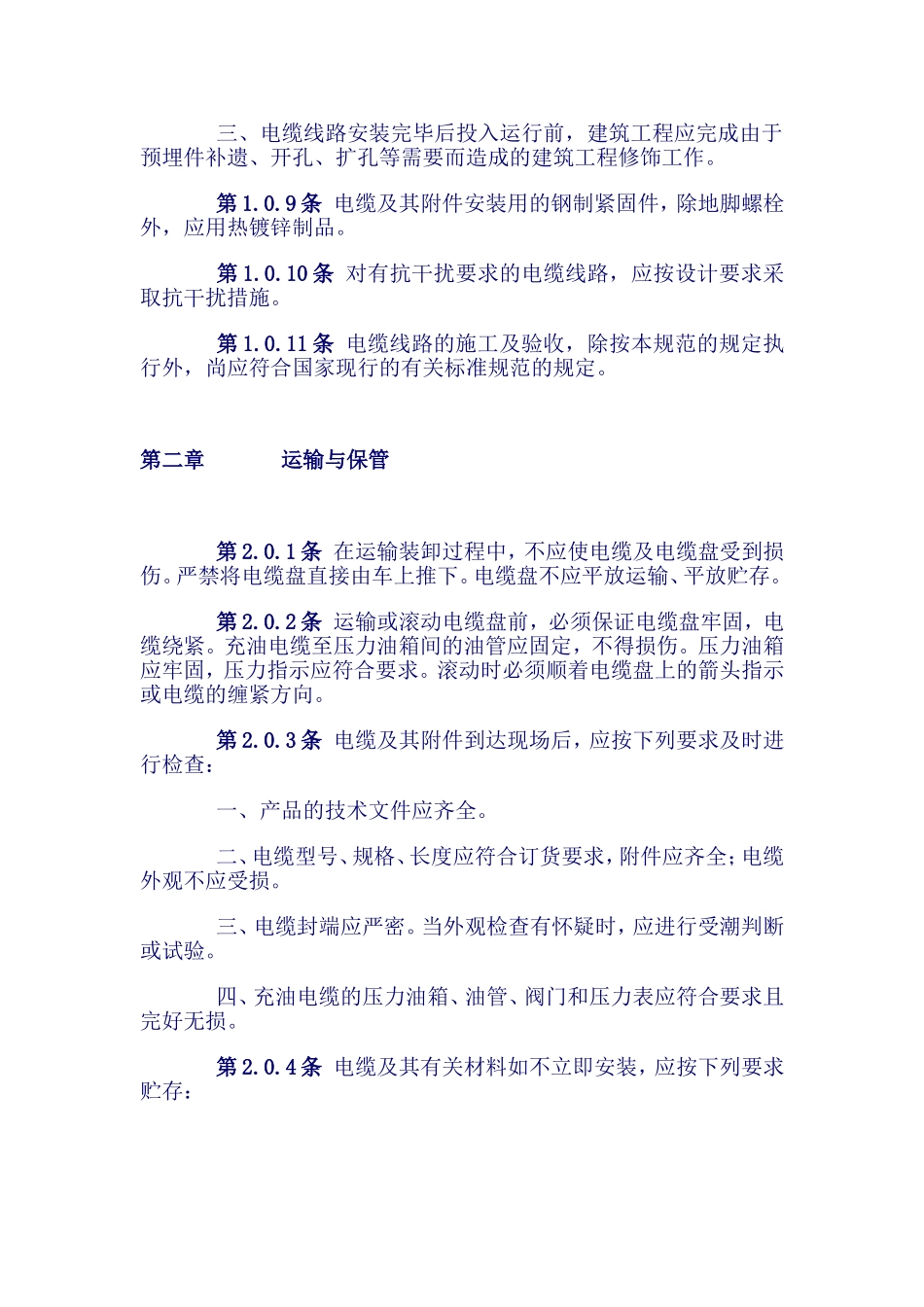

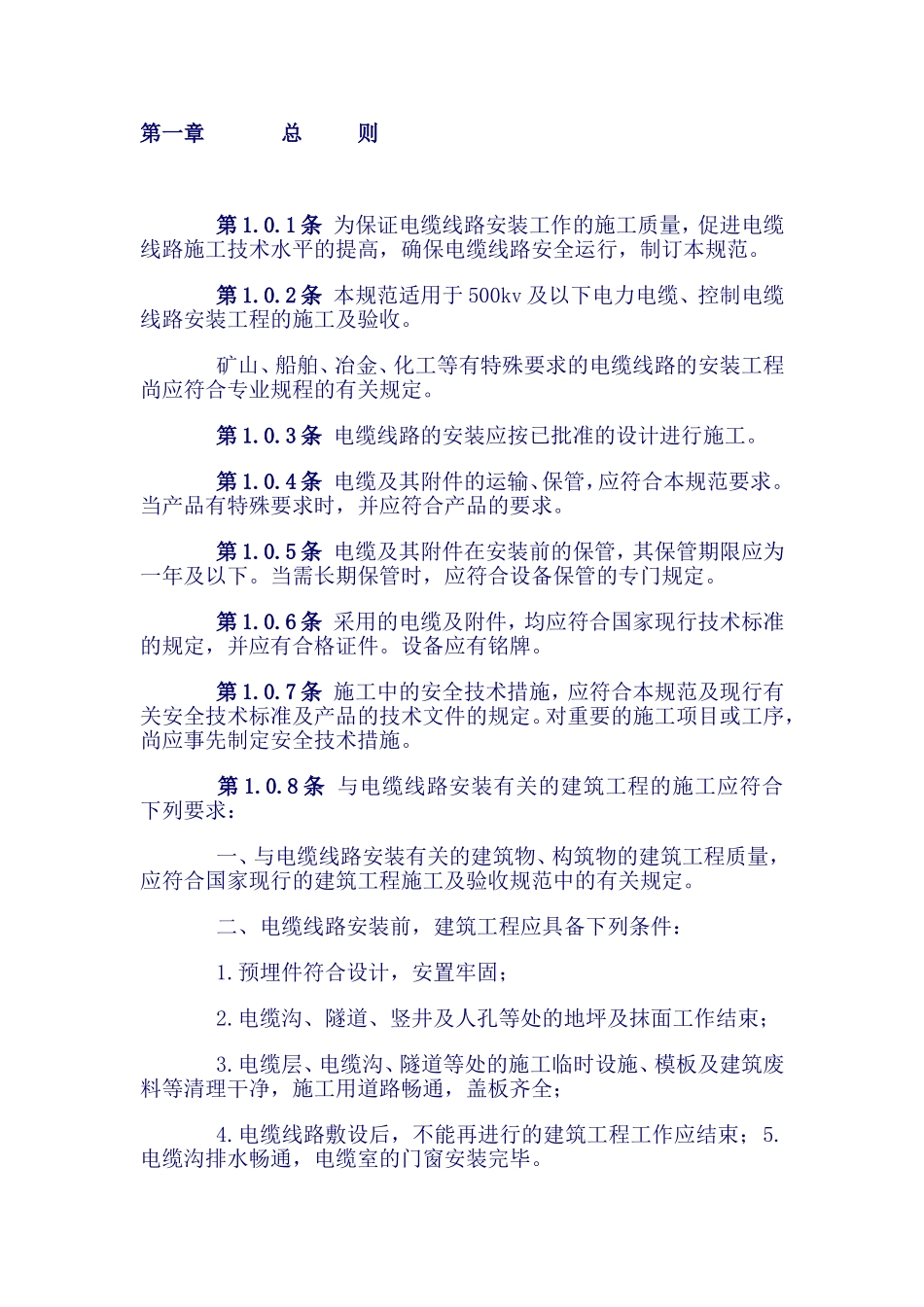

电气装置安装工程电缆线路施工验收规范(gb50168-92)第一章总则第二章运输与保管第三章电缆管的加工及敷设第四章电缆支架的配制与安装第五章电缆的敷设第一节一般规定第二节生产厂房内及隧道、沟道内电缆的敷设第三节管道内电缆的敷设第四节直埋电缆的敷设第五节水底电缆的敷设第六节桥梁上电缆的敷设第六章电缆终端和接头的制作第一节一般规定和准备工作第二节制作要求第七章电缆的防火与阻燃第八章工程交接验收附录一本规范名词解释附录二侧压力和牵引力的常用计算公式第一章总则第1
1条为保证电缆线路安装工作的施工质量,促进电缆线路施工技术水平的提高,确保电缆线路安全运行,制订本规范
2条本规范适用于500kv及以下电力电缆、控制电缆线路安装工程的施工及验收
矿山、船舶、冶金、化工等有特殊要求的电缆线路的安装工程尚应符合专业规程的有关规定
3条电缆线路的安装应按已批准的设计进行施工
4条电缆及其附件的运输、保管,应符合本规范要求
当产品有特殊要求时,并应符合产品的要求
5条电缆及其附件在安装前的保管,其保管期限应为一年及以下
当需长期保管时,应符合设备保管的专门规定
6条采用的电缆及附件,均应符合国家现行技术标准的规定,并应有合格证件
设备应有铭牌
7条施工中的安全技术措施,应符合本规范及现行有关安全技术标准及产品的技术文件的规定
对重要的施工项目或工序,尚应事先制定安全技术措施
8条与电缆线路安装有关的建筑工程的施工应符合下列要求:一、与电缆线路安装有关的建筑物、构筑物的建筑工程质量,应符合国家现行的建筑工程施工及验收规范中的有关规定
二、电缆线路安装前,建筑工程应具备下列条件:1
预埋件符合设计,安置牢固;2
电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束;3
电缆层、电缆沟、隧道等处的施工临时设施、模板及建筑废料等清
