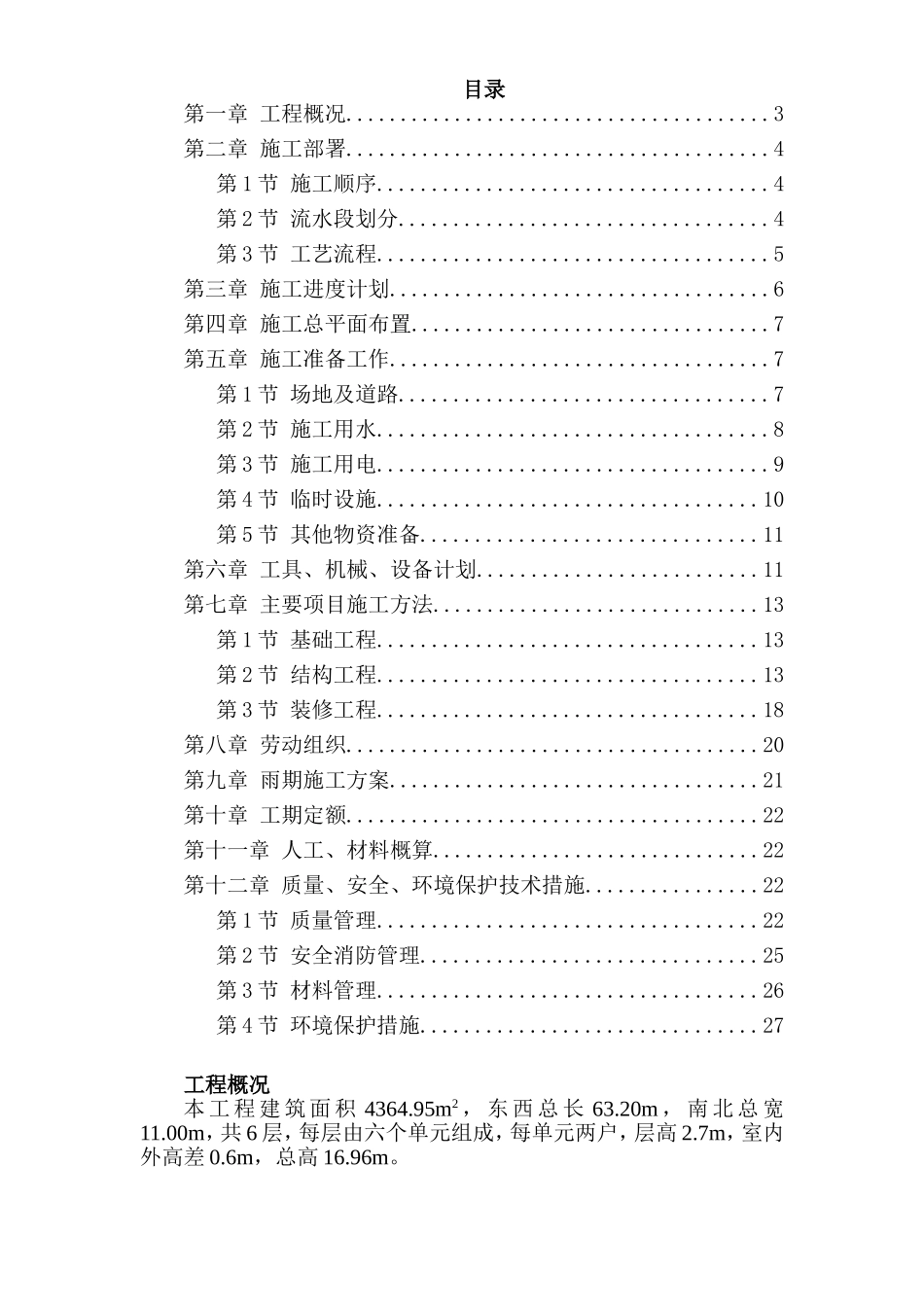

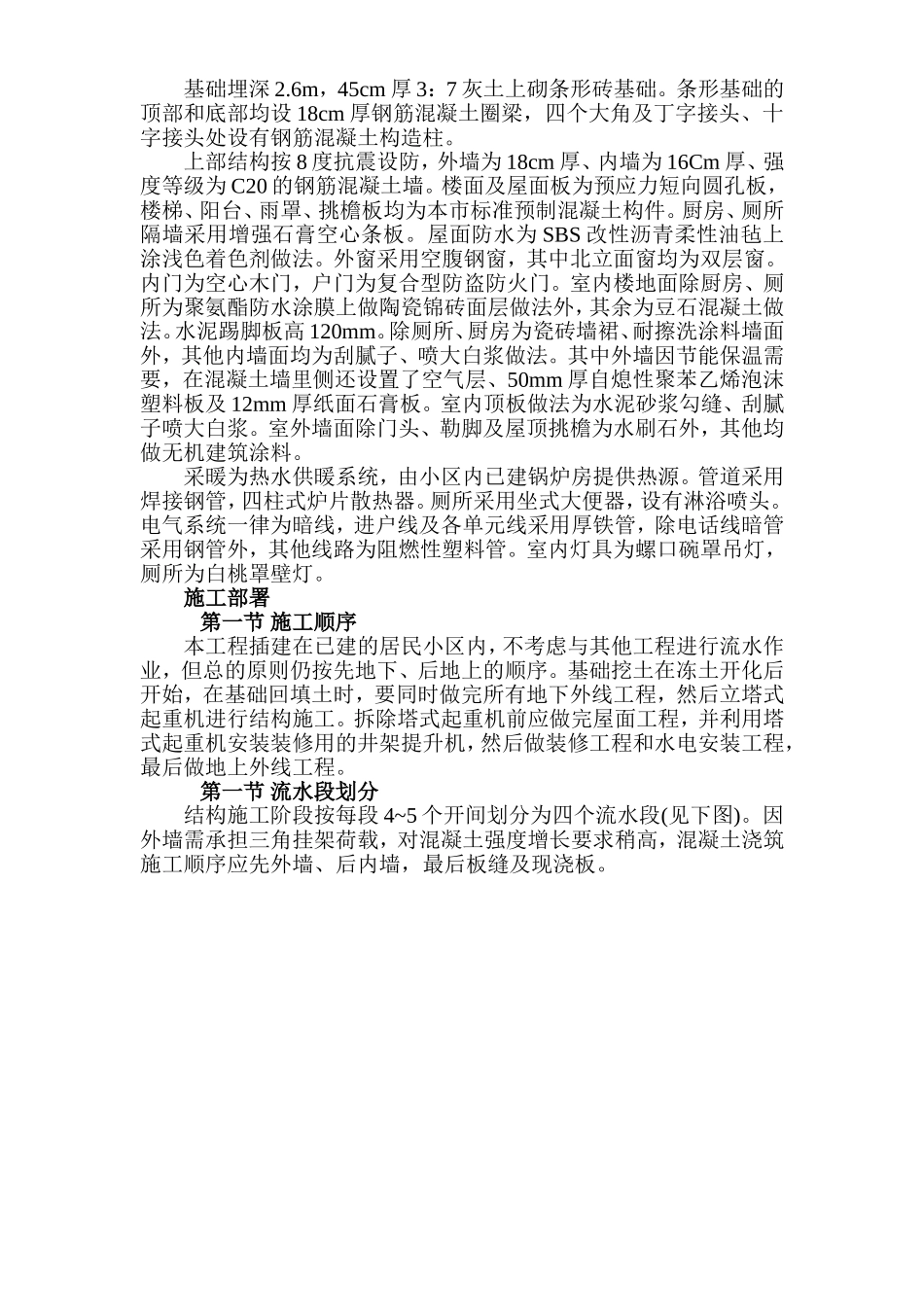

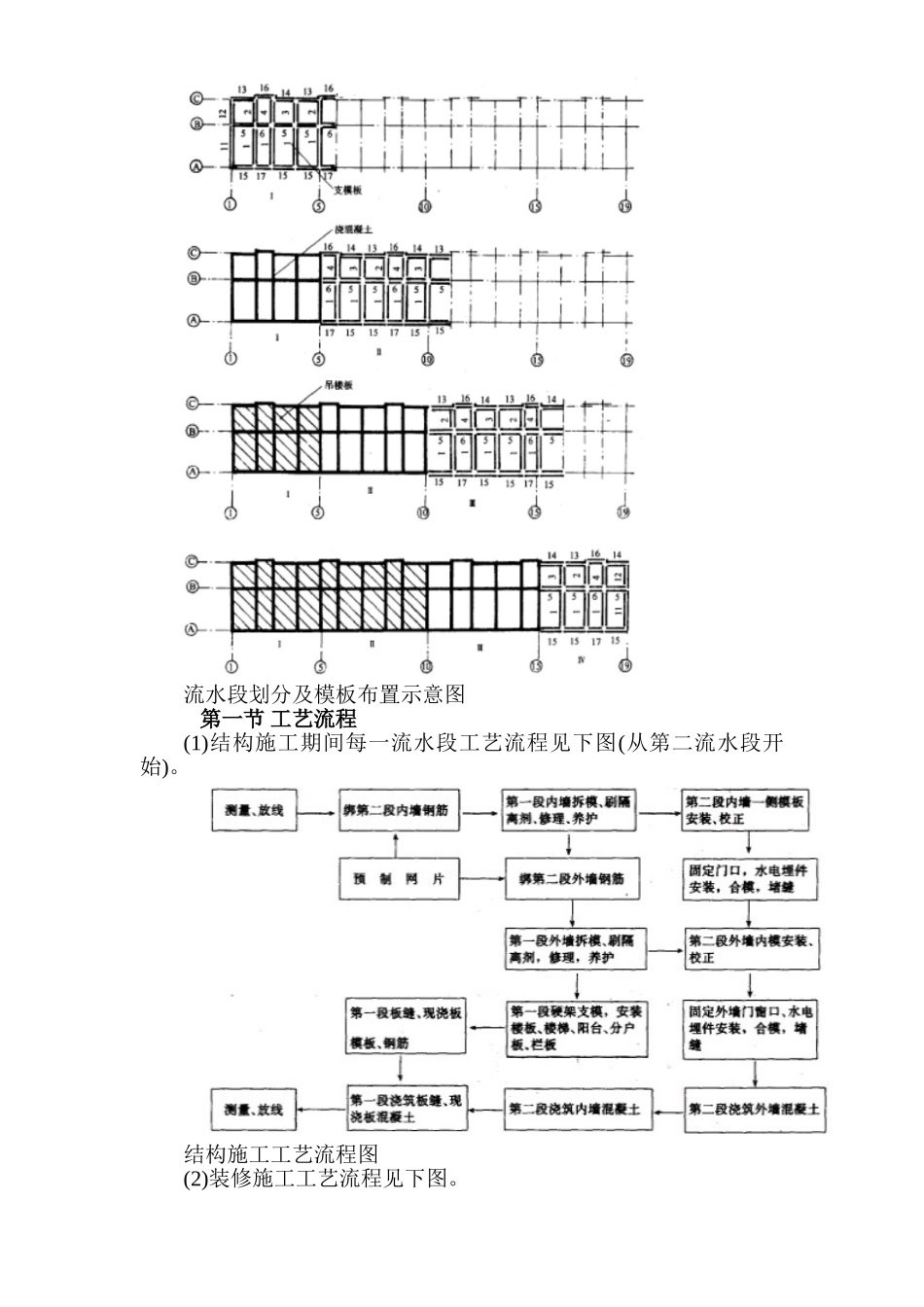

目录第一章工程概况.......................................3第二章施工部署.......................................4第1节施工顺序....................................4第2节流水段划分..................................4第3节工艺流程....................................5第三章施工进度计划...................................6第四章施工总平面布置.................................7第五章施工准备工作...................................7第1节场地及道路..................................7第2节施工用水....................................8第3节施工用电....................................9第4节临时设施...................................10第5节其他物资准备...............................11第六章工具、机械、设备计划..........................11第七章主要项目施工方法..............................13第1节基础工程...................................13第2节结构工程...................................13第3节装修工程...................................18第八章劳动组织......................................20第九章雨期施工方案..................................21第十章工期定额......................................22第十一章人工、材料概算..............................22第十二章质量、安全、环境保护技术措施................22第1节质量管理...................................22第2节安全消防管理...............................25第3节材料管理...................................26第4节环境保护措施...............................27工程概况本工程建筑面积4364.95m2,东西总长63.20m,南北总宽11.00m,共6层,每层由六个单元组成,每单元两户,层高2.7m,室内外高差0.6m,总高16.96m。基础埋深2.6m,45cm厚3:7灰土上砌条形砖基础。条形基础的顶部和底部均设18cm厚钢筋混凝土圈梁,四个大角及丁字接头、十字接头处设有钢筋混凝土构造柱。上部结构按8度抗震设防,外墙为18cm厚、内墙为16Cm厚、强度等级为C20的钢筋混凝土墙。楼面及屋面板为预应力短向圆孔板,楼梯、阳台、雨罩、挑檐板均为本市标准预制混凝土构件。厨房、厕所隔墙采用增强石膏空心条板。屋面防水为SBS改性沥青柔性油毡上涂浅色着色剂做法。外窗采用空腹钢窗,其中北立面窗均为双层窗。内门为空心木门,户门为复合型防盗防火门。室内楼地面除厨房、厕所为聚氨酯防水涂膜上做陶瓷锦砖面层做法外,其余为豆石混凝土做法。水泥踢脚板高120mm。除厕所、厨房为瓷砖墙裙、耐擦洗涂料墙面外,其他内墙面均为刮腻子、喷大白浆做法。其中外墙因节能保温需要,在混凝土墙里侧还设置了空气层、50mm厚自熄性聚苯乙烯泡沫塑料板及12mm厚纸面石膏板。室内顶板做法为水泥砂浆勾缝、刮腻子喷大白浆。室外墙面除门头、勒脚及屋顶挑檐为水刷石外,其他均做无机建筑涂料。采暖为热水供暖系统,由小区内已建锅炉房提供热源。管道采用焊接钢管,四柱式炉片散热器。厕所采用坐式大便器,设有淋浴喷头。电气系统一律为暗线,进户线及各单元线采用厚铁管,除电话线暗管采用钢管外,其他线路为阻燃性塑料管。室内灯具为螺口碗罩吊灯,厕所为白桃罩壁灯。施工部署第一节施工顺序本工程插建在已建的居民小区内,不考虑与其他工程进行流水作业,但总的原则仍按先地下、后地上的顺序。基础挖土在冻土开化后开始,在基础回填土时,要同时做完所有地下外线工程,然后立塔式起重机进行结构施工。拆除塔式起重机前应做完屋面工程,并利用塔式起重机安装装修用的井架提升机,然后做装修工程和水电安装工程,最后做地上外线工程。第一节流水段划分结构施工阶段按每段4~5个开间划分为四个流水段(见下图)。因外墙需承担三角挂架荷载,对混凝土强度增长要求稍高,混凝土浇筑施工顺序应先外墙、后内墙,最后板缝及现浇板。流水段划分及模板布置示意图第一节工艺流程(1)结构施工期间每一流水段工艺流程见下图(从第二流水段开始)。结构施工工艺流程图(2)装修施工工艺流程见下图。装修...
