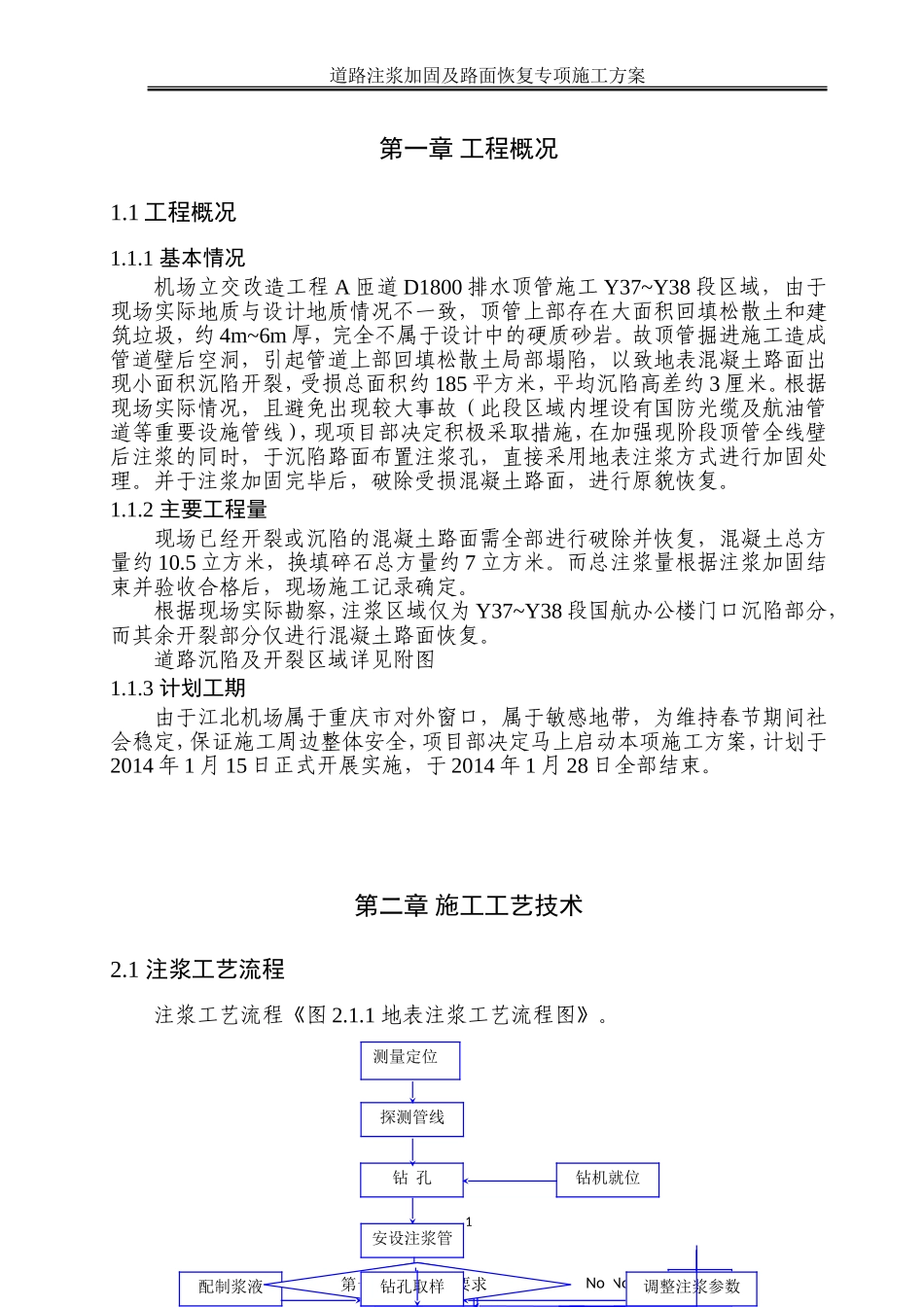

Yes道路注浆加固及路面恢复专项施工方案第一章工程概况1
1工程概况1
1基本情况机场立交改造工程A匝道D1800排水顶管施工Y37~Y38段区域,由于现场实际地质与设计地质情况不一致,顶管上部存在大面积回填松散土和建筑垃圾,约4m~6m厚,完全不属于设计中的硬质砂岩
故顶管掘进施工造成管道壁后空洞,引起管道上部回填松散土局部塌陷,以致地表混凝土路面出现小面积沉陷开裂,受损总面积约185平方米,平均沉陷高差约3厘米
根据现场实际情况,且避免出现较大事故(此段区域内埋设有国防光缆及航油管道等重要设施管线),现项目部决定积极采取措施,在加强现阶段顶管全线壁后注浆的同时,于沉陷路面布置注浆孔,直接采用地表注浆方式进行加固处理
并于注浆加固完毕后,破除受损混凝土路面,进行原貌恢复
2主要工程量现场已经开裂或沉陷的混凝土路面需全部进行破除并恢复,混凝土总方量约10
5立方米,换填碎石总方量约7立方米
而总注浆量根据注浆加固结束并验收合格后,现场施工记录确定
根据现场实际勘察,注浆区域仅为Y37~Y38段国航办公楼门口沉陷部分,而其余开裂部分仅进行混凝土路面恢复
道路沉陷及开裂区域详见附图1
3计划工期由于江北机场属于重庆市对外窗口,属于敏感地带,为维持春节期间社会稳定,保证施工周边整体安全,项目部决定马上启动本项施工方案,计划于2014年1月15日正式开展实施,于2014年1月28日全部结束
第二章施工工艺技术2
1注浆工艺流程注浆工艺流程《图2
1地表注浆工艺流程图》
1安设注浆管NoYesNo钻孔配制浆液结束注浆逐段注浆注浆作业所有段达到要求第二段注浆第一段注浆达到要求补注钻机就位探测管线测量定位钻孔取样调整注浆参数道路注浆加固及路面恢复专项施工方案图2
1注浆施工工艺流程图2
2施工工艺技术2

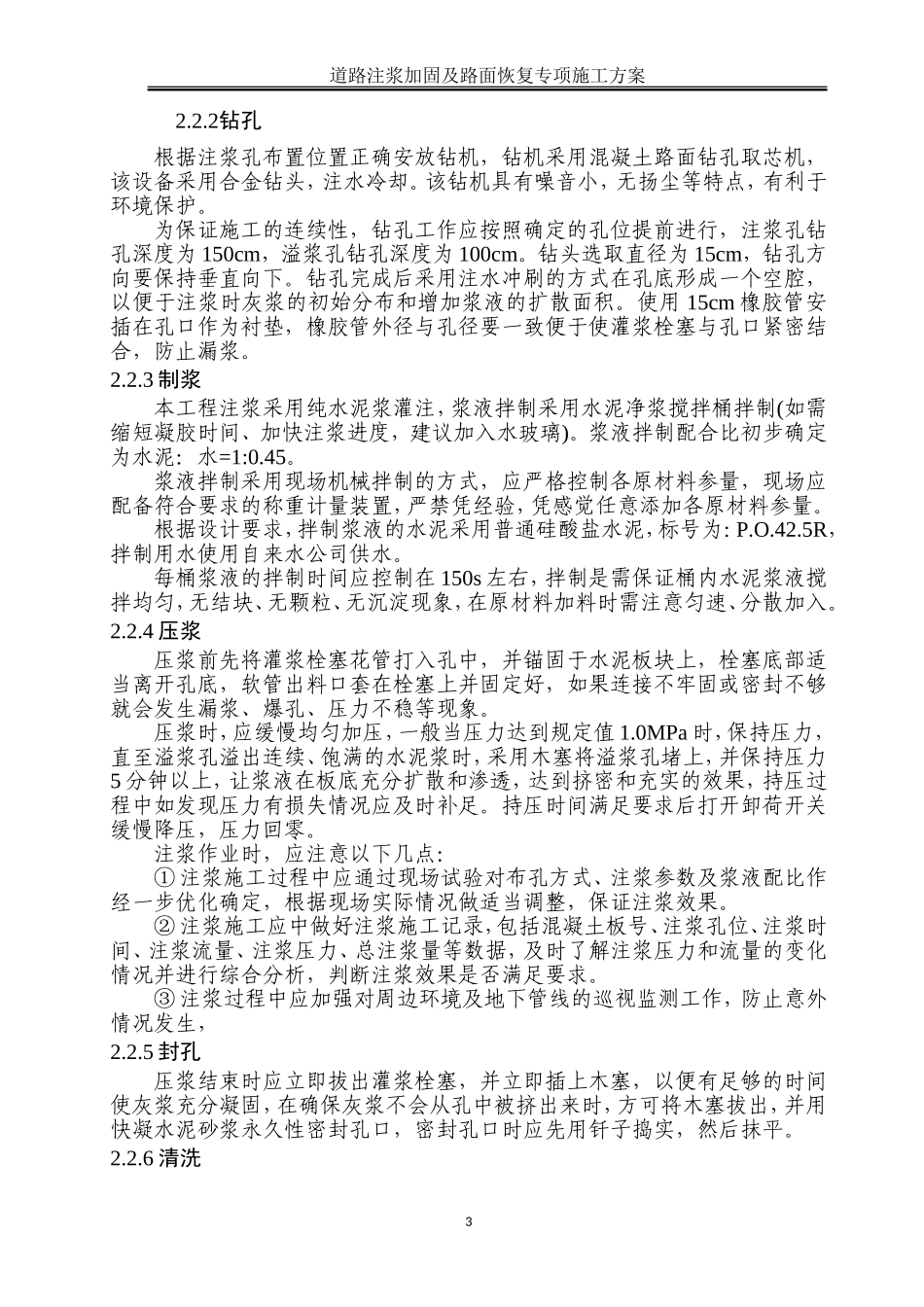

1注浆孔布置根据现场已经沉陷错位需要做钻孔注浆的混凝土板
