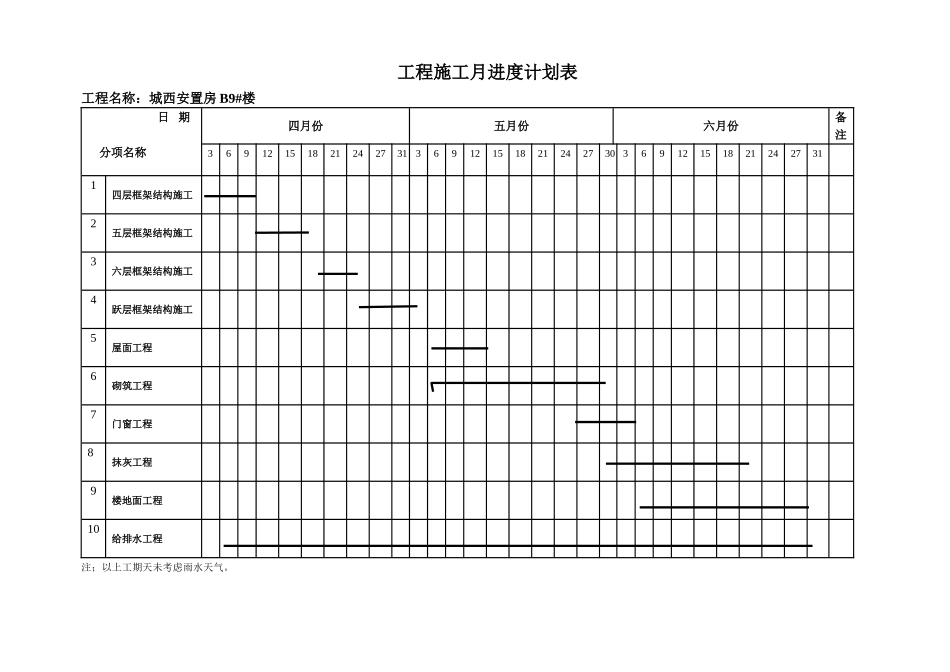

工程施工月进度计划表工程名称:城西安置房B9#楼日期分项名称四月份五月份六月份备注3691215182124273136912151821242730369121518212427311四层框架结构施工2五层框架结构施工3六层框架结构施工4跃层框架结构施工5屋面工程6砌筑工程7门窗工程8抹灰工程9楼地面工程10给排水工程注;以上工期天未考虑雨水天气

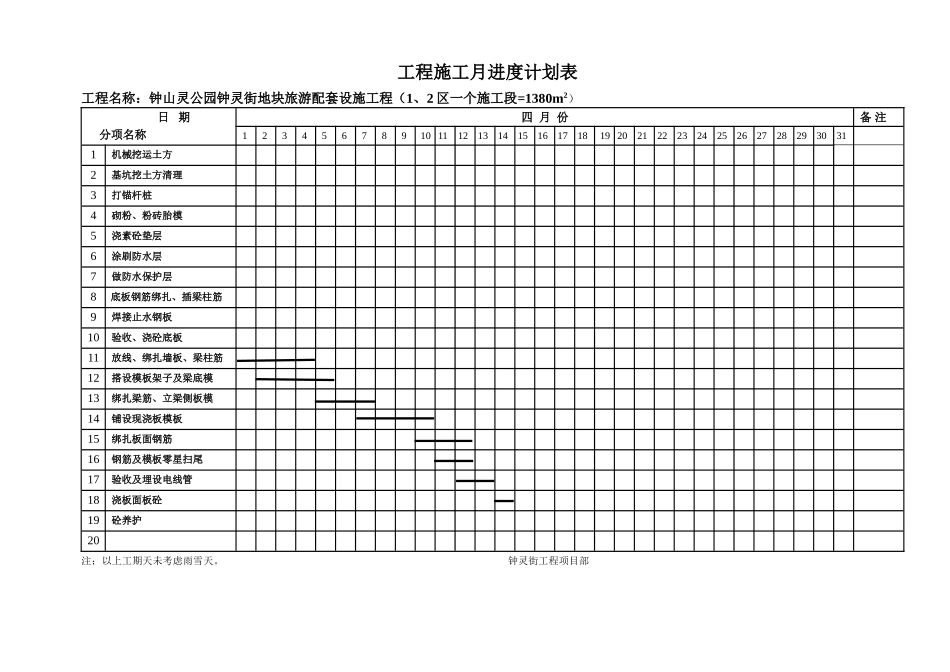

工程施工月进度计划表工程名称:钟山灵公园钟灵街地块旅游配套设施工程(1、2区一个施工段=1380m2)日期分项名称四月份备注123456789101112131415161718192021222324252627282930311机械挖运土方2基坑挖土方清理3打锚杆桩4砌粉、粉砖胎模5浇素砼垫层6涂刷防水层7做防水保护层8底板钢筋绑扎、插梁柱筋9焊接止水钢板10验收、浇砼底板11放线、绑扎墙板、梁柱筋12搭设模板架子及梁底模13绑扎梁筋、立梁侧板模14铺设现浇板模板15绑扎板面钢筋16钢筋及模板零星扫尾17验收及埋设电线管18浇板面板砼19砼养护20注;以上工期天未考虑雨雪天

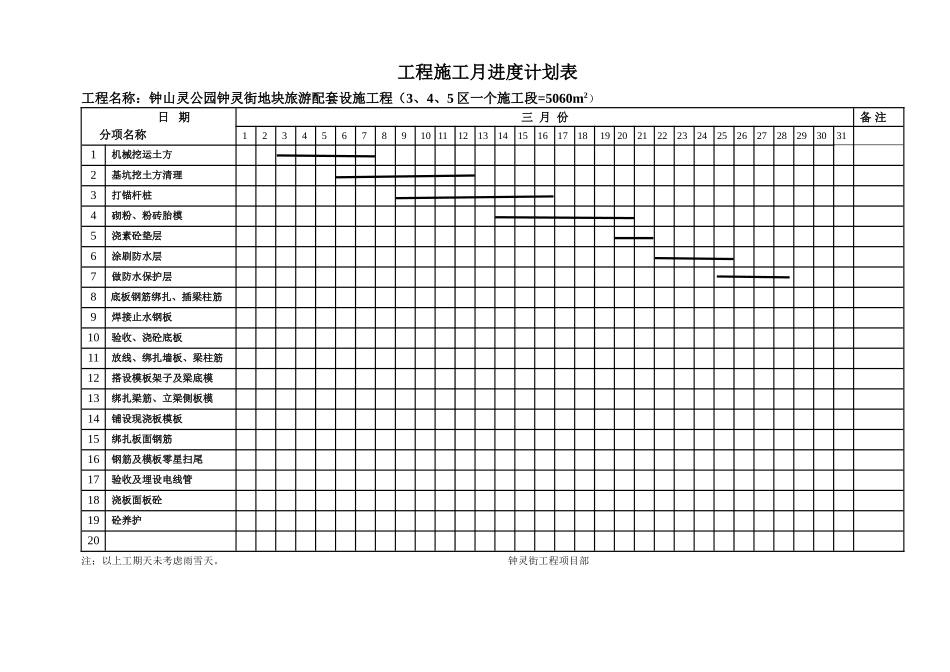

钟灵街工程项目部工程施工月进度计划表工程名称:钟山灵公园钟灵街地块旅游配套设施工程(3、4、5区一个施工段=5060m2)日期分项名称三月份备注123456789101112131415161718192021222324252627282930311机械挖运土方2基坑挖土方清理3打锚杆桩4砌粉、粉砖胎模5浇素砼垫层6涂刷防水层7做防水保护层8底板钢筋绑扎、插梁柱筋9焊接止水钢板10验收、浇砼底板11放线、绑扎墙板、梁柱筋12搭设模板架子及梁底模13绑扎梁筋、立梁侧板模14铺设现浇板模板15绑扎板面钢筋16钢筋及模板零星扫尾17验收及埋设电线管18浇板面板砼19砼养护20注;以上工期天未考虑雨雪天
钟灵街工程项目部工程施工月进度计划表工程名称:钟山灵公园
