*****工程屋面花架专项施工方案*****公司日期屋面花架专项施工方案一、工程概况****工程花架专项施工方案1、***工程****栋楼工程由***有限公司承建,总建筑面积为***㎡,屋面工程装饰架设计****栋在A~B轴/5~14轴,正面E~K轴/4~15轴,标高分别为:3
2m,为最高点(轴线是以单元式划分),根据设计可知无外悬挑构件与斜挑架构件,在计算时可不考虑以上两种荷载
2、砼浇筑:考虑到工程的安全性,本工程采用商砼,垂直运输采用塔吊配合施工,提高可靠地安全措施

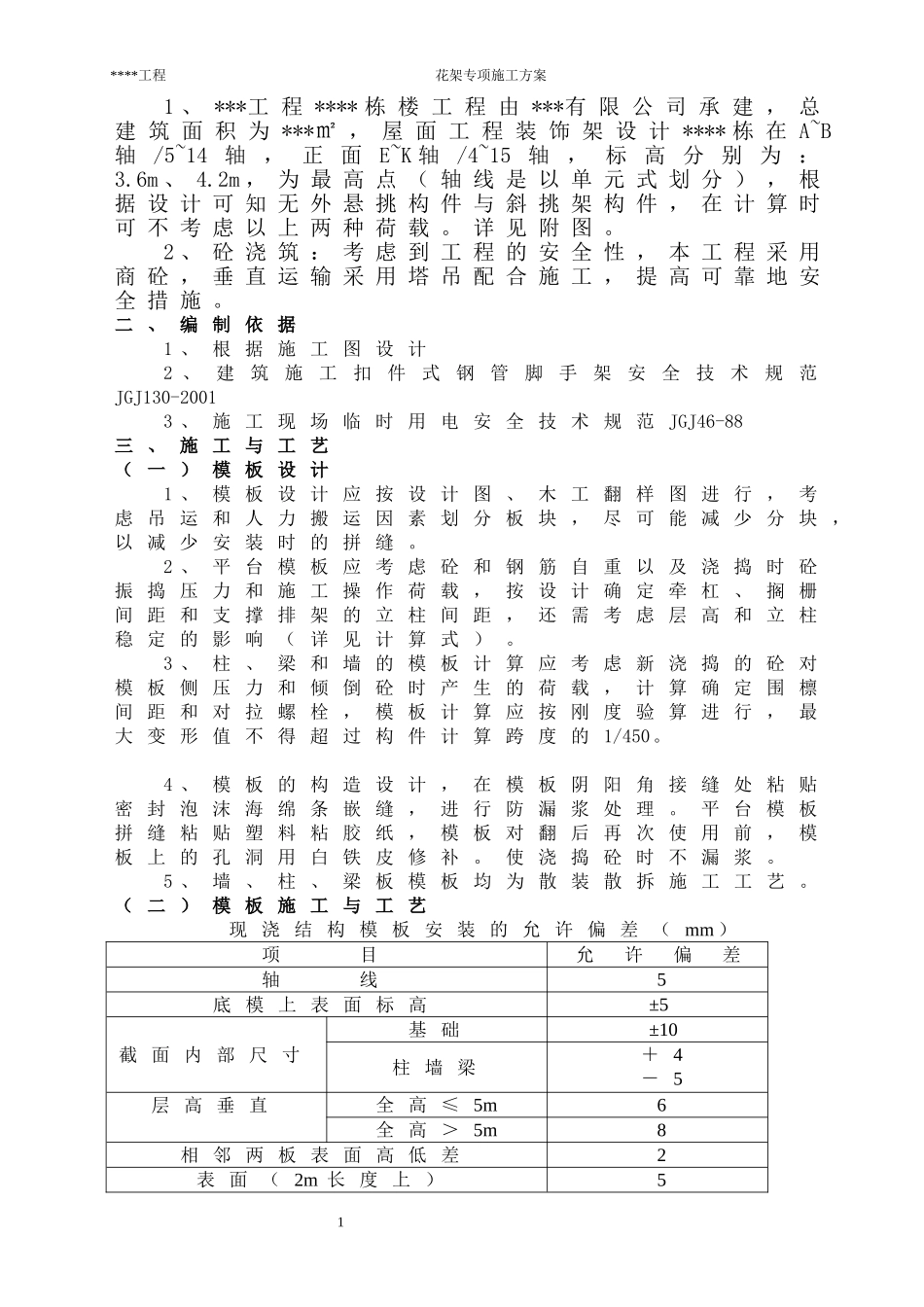

二、编制依据1、根据施工图设计2、建筑施工扣件式钢管脚手架安全技术规范JGJ130-20013、施工现场临时用电安全技术规范JGJ46-88三、施工与工艺(一)模板设计1、模板设计应按设计图、木工翻样图进行,考虑吊运和人力搬运因素划分板块,尽可能减少分块,以减少安装时的拼缝
2、平台模板应考虑砼和钢筋自重以及浇捣时砼振捣压力和施工操作荷载,按设计确定牵杠、搁栅间距和支撑排架的立柱间距,还需考虑层高和立柱稳定的影响(详见计算式)
3、柱、梁和墙的模板计算应考虑新浇捣的砼对模板侧压力和倾倒砼时产生的荷载,计算确定围檩间距和对拉螺栓,模板计算应按刚度验算进行,最大变形值不得超过构件计算跨度的1/450
4、模板的构造设计,在模板阴阳角接缝处粘贴密封泡沫海绵条嵌缝,进行防漏浆处理
平台模板拼缝粘贴塑料粘胶纸,模板对翻后再次使用前,模板上的孔洞用白铁皮修补
使浇捣砼时不漏浆
5、墙、柱、梁板模板均为散装散拆施工工艺

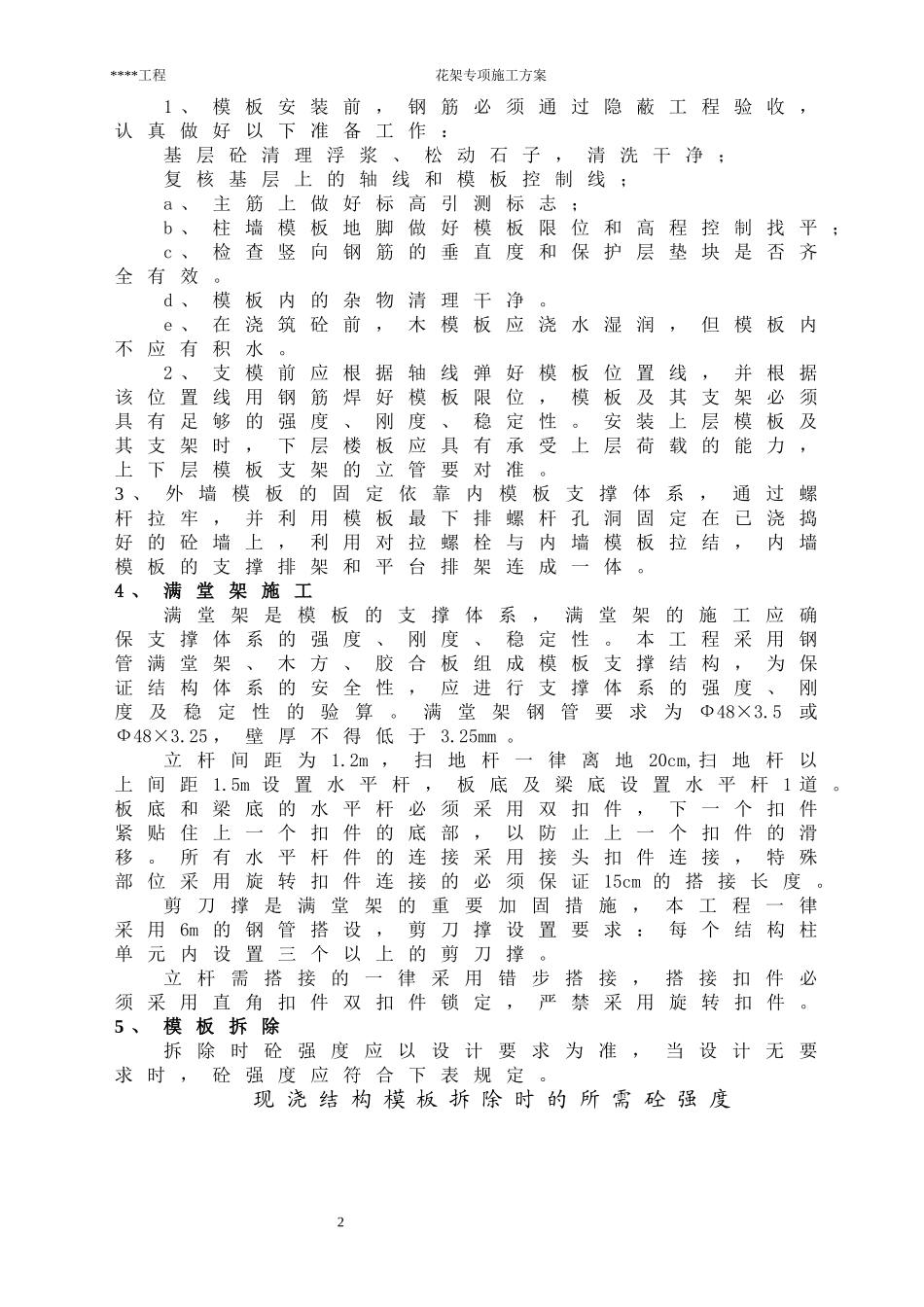

(二)模板施工与工艺现浇结构模板安装的允许偏差(mm)项目允许偏差轴线5底模上表面标高±5截面内部尺寸基础±10柱墙梁+4-5层高垂直全高≤5m6全高>5m8相邻两板表面高低差2表面(2m长度上)51****工程花架专项施工方案1、模板安装前,钢筋必须通过隐蔽工程验收,认真做好以下
