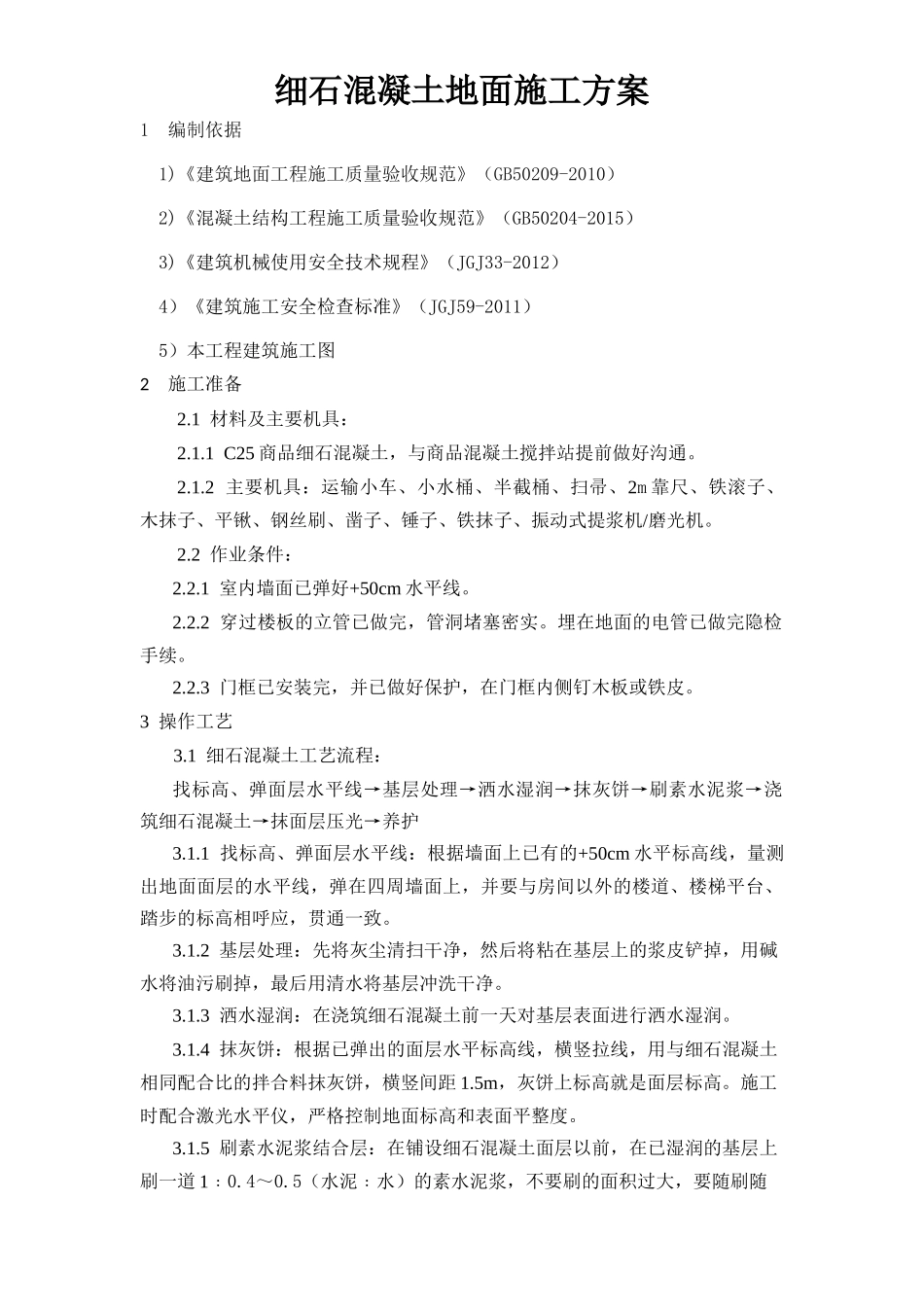

细石混凝土地面施工方案1编制依据1)《建筑地面工程施工质量验收规范》(GB50209-2010)2)《混凝土结构工程施工质量验收规范》(GB50204-2015)3)《建筑机械使用安全技术规程》(JGJ33-2012)4)《建筑施工安全检查标准》(JGJ59-2011)5)本工程建筑施工图2施工准备2
1材料及主要机具:2
1C25商品细石混凝土,与商品混凝土搅拌站提前做好沟通
2主要机具:运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子、振动式提浆机/磨光机
2作业条件:2
1室内墙面已弹好+50cm水平线
2穿过楼板的立管已做完,管洞堵塞密实
埋在地面的电管已做完隐检手续
3门框已安装完,并已做好保护,在门框内侧钉木板或铁皮
3操作工艺3
1细石混凝土工艺流程:找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→刷素水泥浆→浇筑细石混凝土→抹面层压光→养护3
1找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致
2基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净
3洒水湿润:在浇筑细石混凝土前一天对基层表面进行洒水湿润
4抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与细石混凝土相同配合比的拌合料抹灰饼,横竖间距1
5m,灰饼上标高就是面层标高
施工时配合激光水平仪,严格控制地面标高和表面平整度
5刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道1﹕0
5(水泥﹕水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避免时间过长水泥浆风干导致面层空鼓
6浇筑细石混凝土
