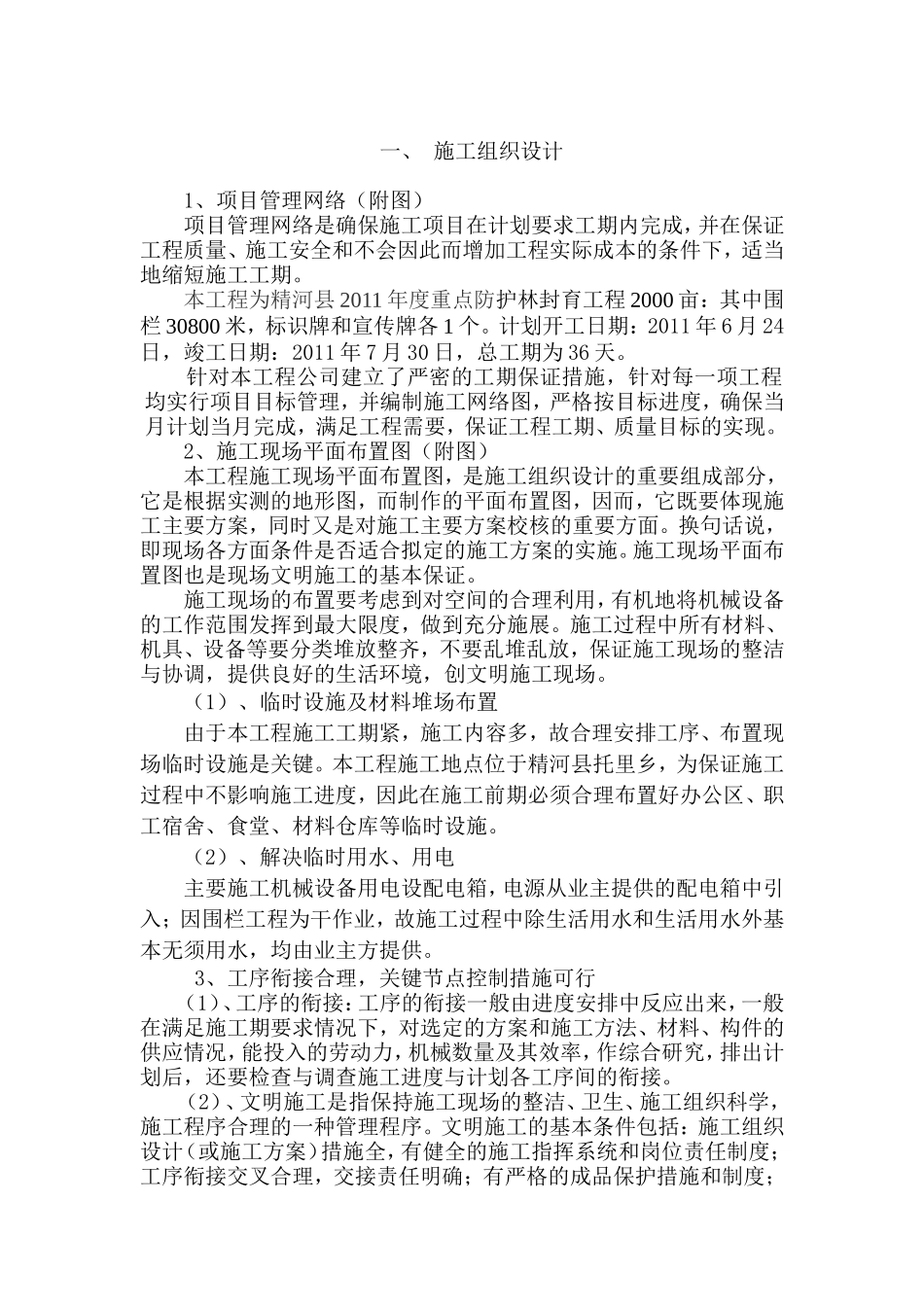

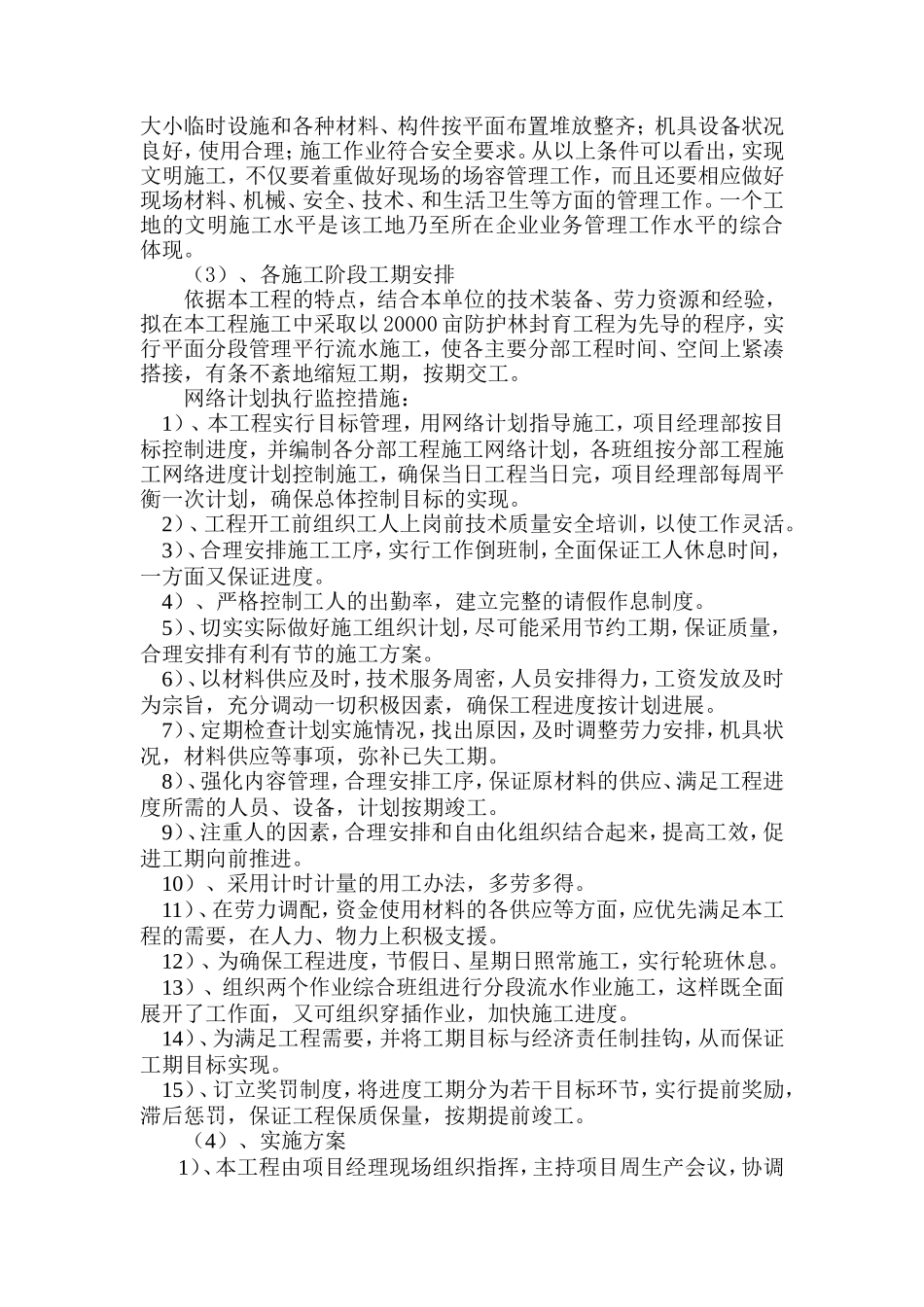

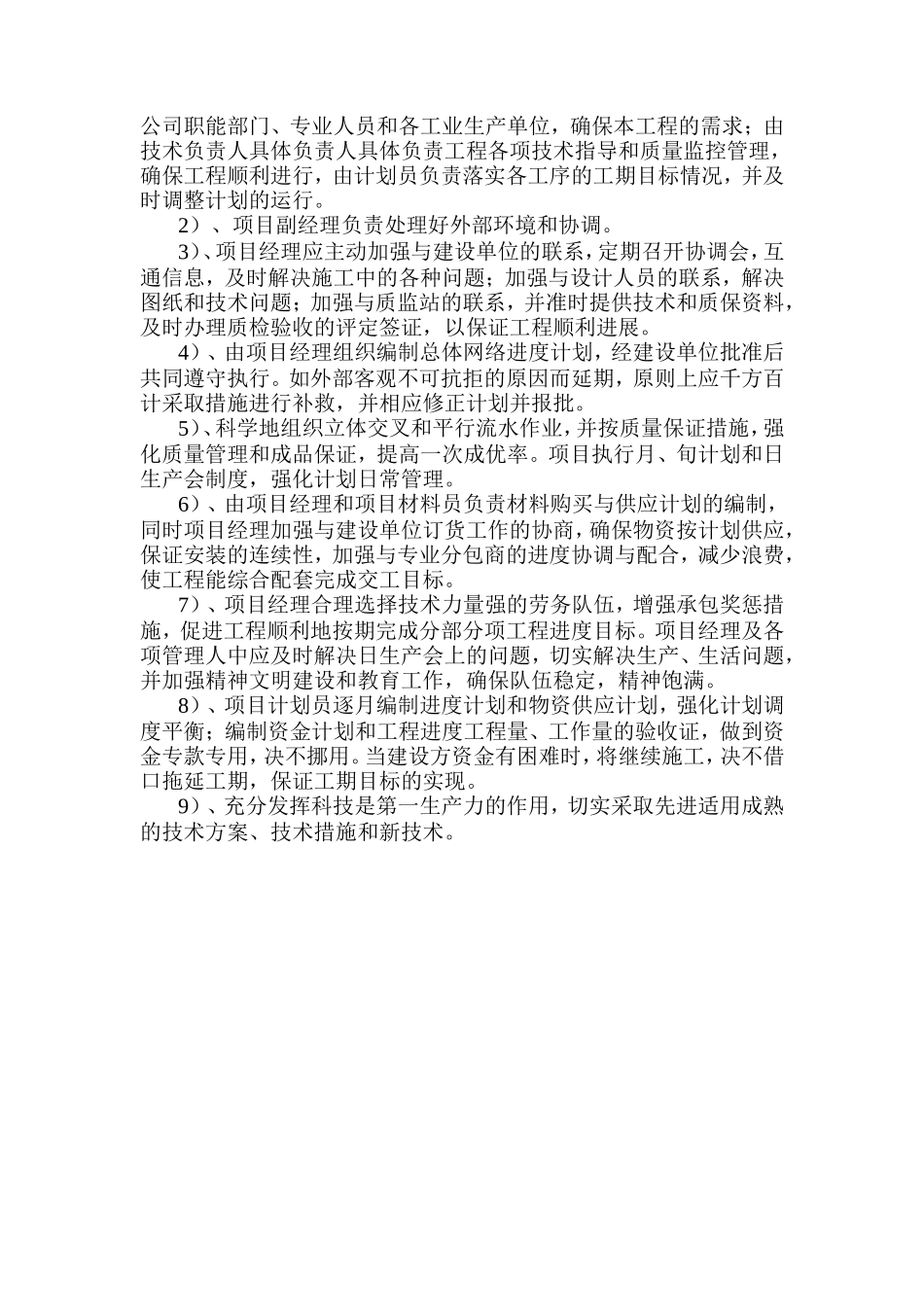

一、施工组织设计1、项目管理网络(附图)项目管理网络是确保施工项目在计划要求工期内完成,并在保证工程质量、施工安全和不会因此而增加工程实际成本的条件下,适当地缩短施工工期
本工程为精河县2011年度重点防护林封育工程2000亩:其中围栏30800米,标识牌和宣传牌各1个
计划开工日期:2011年6月24日,竣工日期:2011年7月30日,总工期为36天
针对本工程公司建立了严密的工期保证措施,针对每一项工程均实行项目目标管理,并编制施工网络图,严格按目标进度,确保当月计划当月完成,满足工程需要,保证工程工期、质量目标的实现
2、施工现场平面布置图(附图)本工程施工现场平面布置图,是施工组织设计的重要组成部分,它是根据实测的地形图,而制作的平面布置图,因而,它既要体现施工主要方案,同时又是对施工主要方案校核的重要方面
换句话说,即现场各方面条件是否适合拟定的施工方案的实施
施工现场平面布置图也是现场文明施工的基本保证
施工现场的布置要考虑到对空间的合理利用,有机地将机械设备的工作范围发挥到最大限度,做到充分施展
施工过程中所有材料、机具、设备等要分类堆放整齐,不要乱堆乱放,保证施工现场的整洁与协调,提供良好的生活环境,创文明施工现场
(1)、临时设施及材料堆场布置由于本工程施工工期紧,施工内容多,故合理安排工序、布置现场临时设施是关键
本工程施工地点位于精河县托里乡,为保证施工过程中不影响施工进度,因此在施工前期必须合理布置好办公区、职工宿舍、食堂、材料仓库等临时设施
(2)、解决临时用水、用电主要施工机械设备用电设配电箱,电源从业主提供的配电箱中引入;因围栏工程为干作业,故施工过程中除生活用水和生活用水外基本无须用水,均由业主方提供
3、工序衔接合理,关键节点控制措施可行(1)、工序的衔接:工序的衔接一般由进度安排中反应出来,一般在满足施工期要求情况下,对选定的方案和施工方
