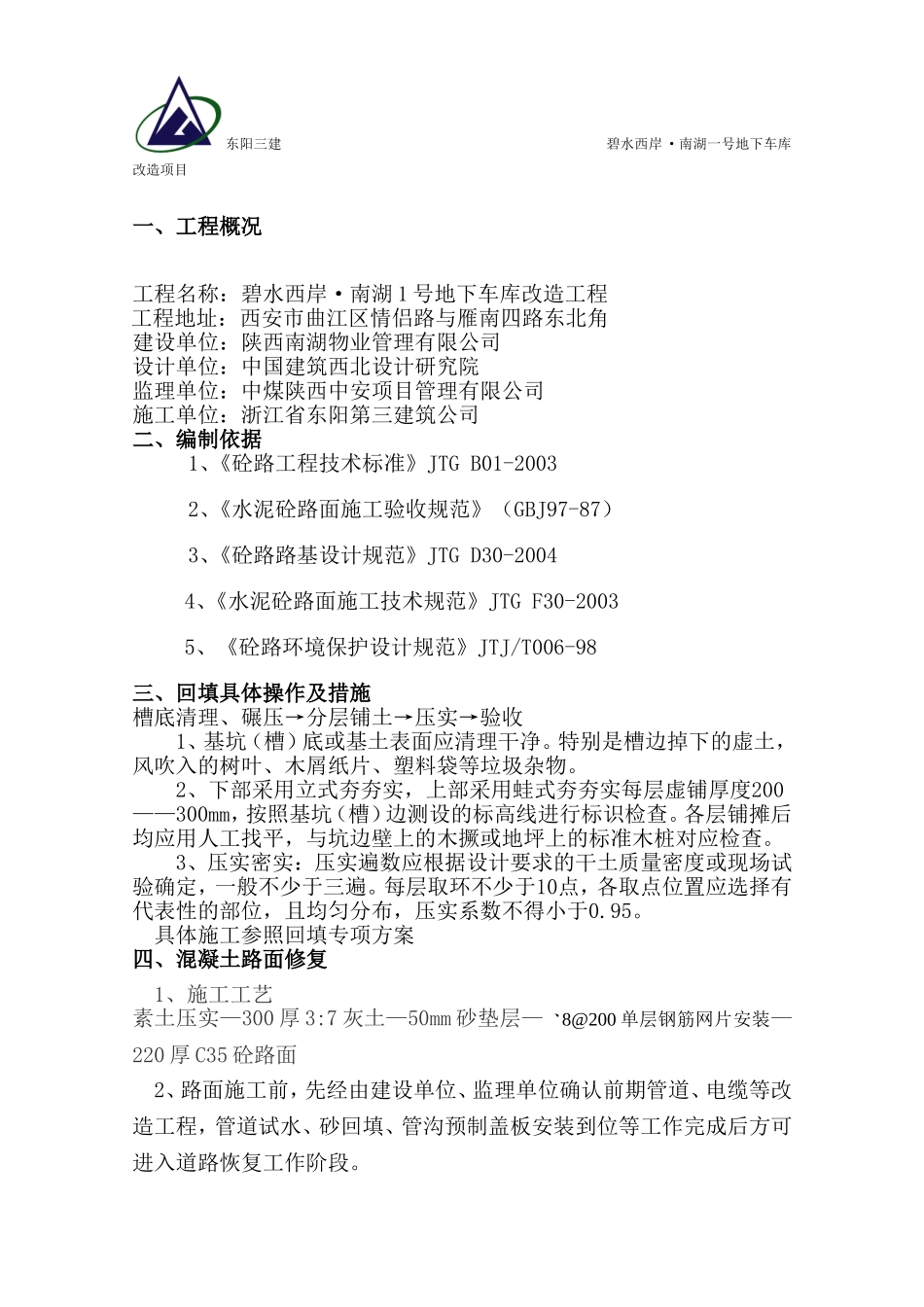

东阳三建碧水西岸·南湖一号地下车库改造项目碧水西岸·南湖1号地下车库改造工程道路恢复施工方案编制:审核:批准:浙江东阳三建西安分公司南湖1号项目部2012年12月20日东阳三建碧水西岸·南湖一号地下车库改造项目一、工程概况工程名称:碧水西岸·南湖1号地下车库改造工程工程地址:西安市曲江区情侣路与雁南四路东北角建设单位:陕西南湖物业管理有限公司设计单位:中国建筑西北设计研究院监理单位:中煤陕西中安项目管理有限公司施工单位:浙江省东阳第三建筑公司二、编制依据1、《砼路工程技术标准》JTGB01-20032、《水泥砼路面施工验收规范》(GBJ97-87)3、《砼路路基设计规范》JTGD30-20044、《水泥砼路面施工技术规范》JTGF30-20035、《砼路环境保护设计规范》JTJ/T006-98三、回填具体操作及措施槽底清理、碾压→分层铺土→压实→验收1、基坑(槽)底或基土表面应清理干净
特别是槽边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物
2、下部采用立式夯夯实,上部采用蛙式夯夯实每层虚铺厚度200——300mm,按照基坑(槽)边测设的标高线进行标识检查
各层铺摊后均应用人工找平,与坑边壁上的木撅或地坪上的标准木桩对应检查
3、压实密实:压实遍数应根据设计要求的干土质量密度或现场试验确定,一般不少于三遍
每层取环不少于10点,各取点位置应选择有代表性的部位,且均匀分布,压实系数不得小于0
具体施工参照回填专项方案四、混凝土路面修复1、施工工艺素土压实—300厚3:7灰土—50mm砂垫层—8@200单层钢筋网片安装—220厚C35砼路面2、路面施工前,先经由建设单位、监理单位确认前期管道、电缆等改造工程,管道试水、砂回填、管沟预制盖板安装到位等工作完成后方可进入道路恢复工作阶段

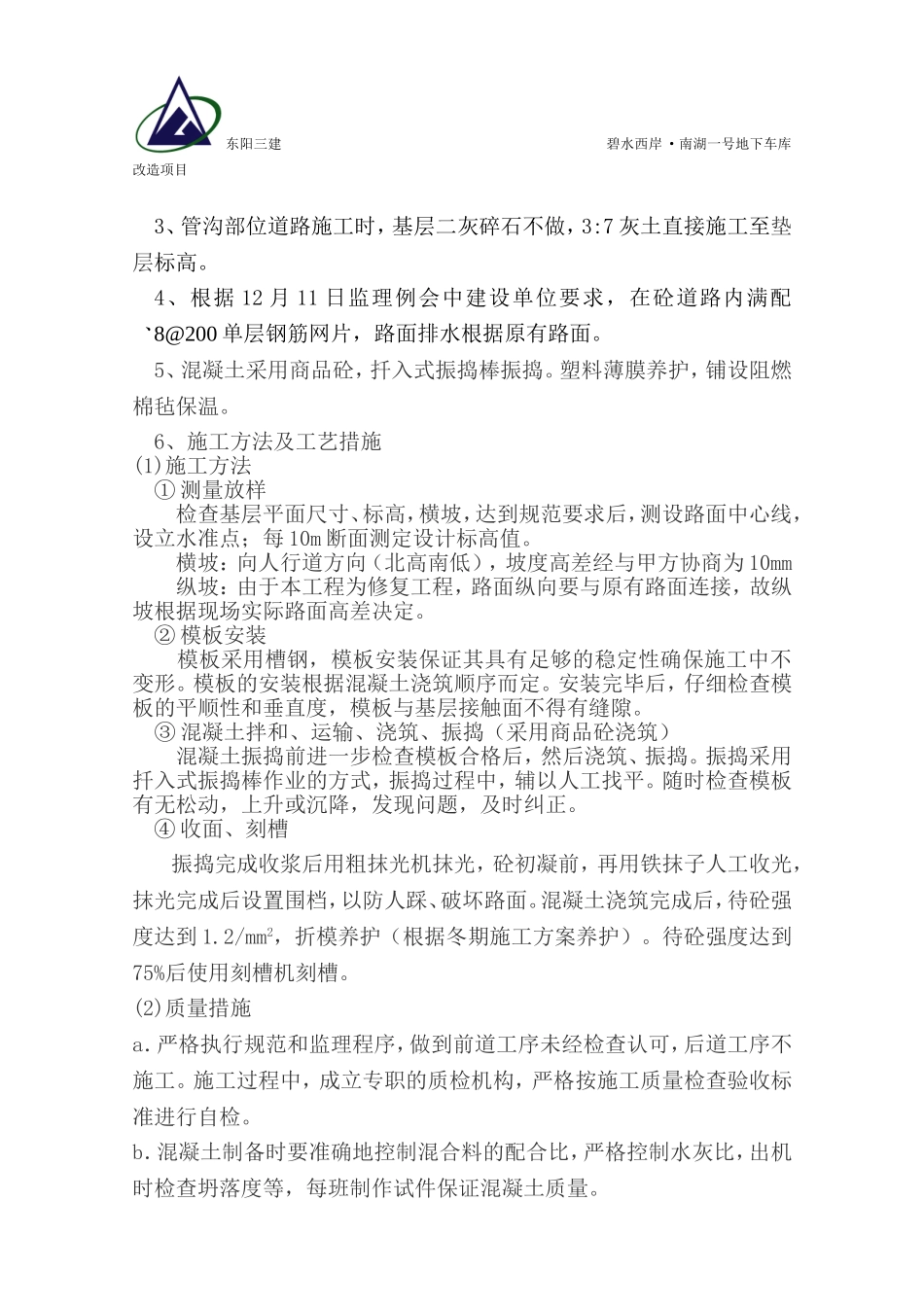

东阳三建碧水西岸·南湖一号地下车库改造项目3、管沟部位道路施工时,基层二灰碎石不
