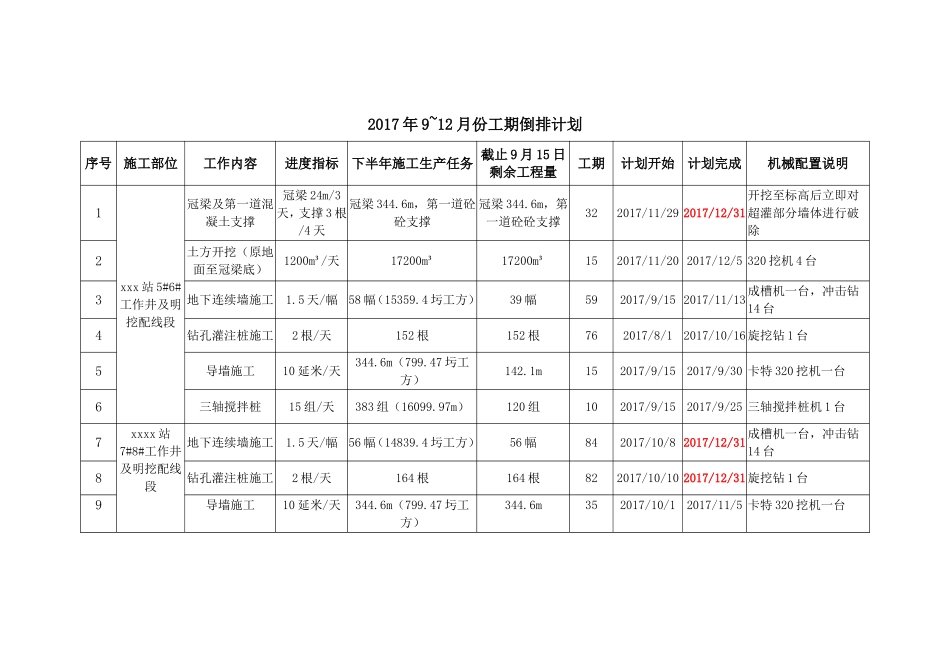

2017年9~12月份工期倒排计划序号施工部位工作内容进度指标下半年施工生产任务截止9月15日剩余工程量工期计划开始计划完成机械配置说明1xxx站5#6#工作井及明挖配线段冠梁及第一道混凝土支撑冠梁24m/3天,支撑3根/4天冠梁344
6m,第一道砼砼支撑冠梁344
6m,第一道砼砼支撑322017/11/292017/12/31开挖至标高后立即对超灌部分墙体进行破除2土方开挖(原地面至冠梁底)1200m³/天17200m³17200m³152017/11/202017/12/5320挖机4台3地下连续墙施工1
5天/幅58幅(15359
4圬工方)39幅592017/9/152017/11/13成槽机一台,冲击钻14台4钻孔灌注桩施工2根/天152根152根762017/8/12017/10/16旋挖钻1台5导墙施工10延米/天344
6m(799
47圬工方)142
1m152017/9/152017/9/30卡特320挖机一台6三轴搅拌桩15组/天383组(16099
97m)120组102017/9/152017/9/25三轴搅拌桩机1台7xxxx站7#8#工作井及明挖配线段地下连续墙施工1

5天/幅56幅(14839
4圬工方)56幅842017/10/82017/12/31成槽机一台,冲击钻14台8钻孔灌注桩施工2根/天164根164根822017/10/102017/12/31旋挖钻1台9导墙施工10延米/天344
