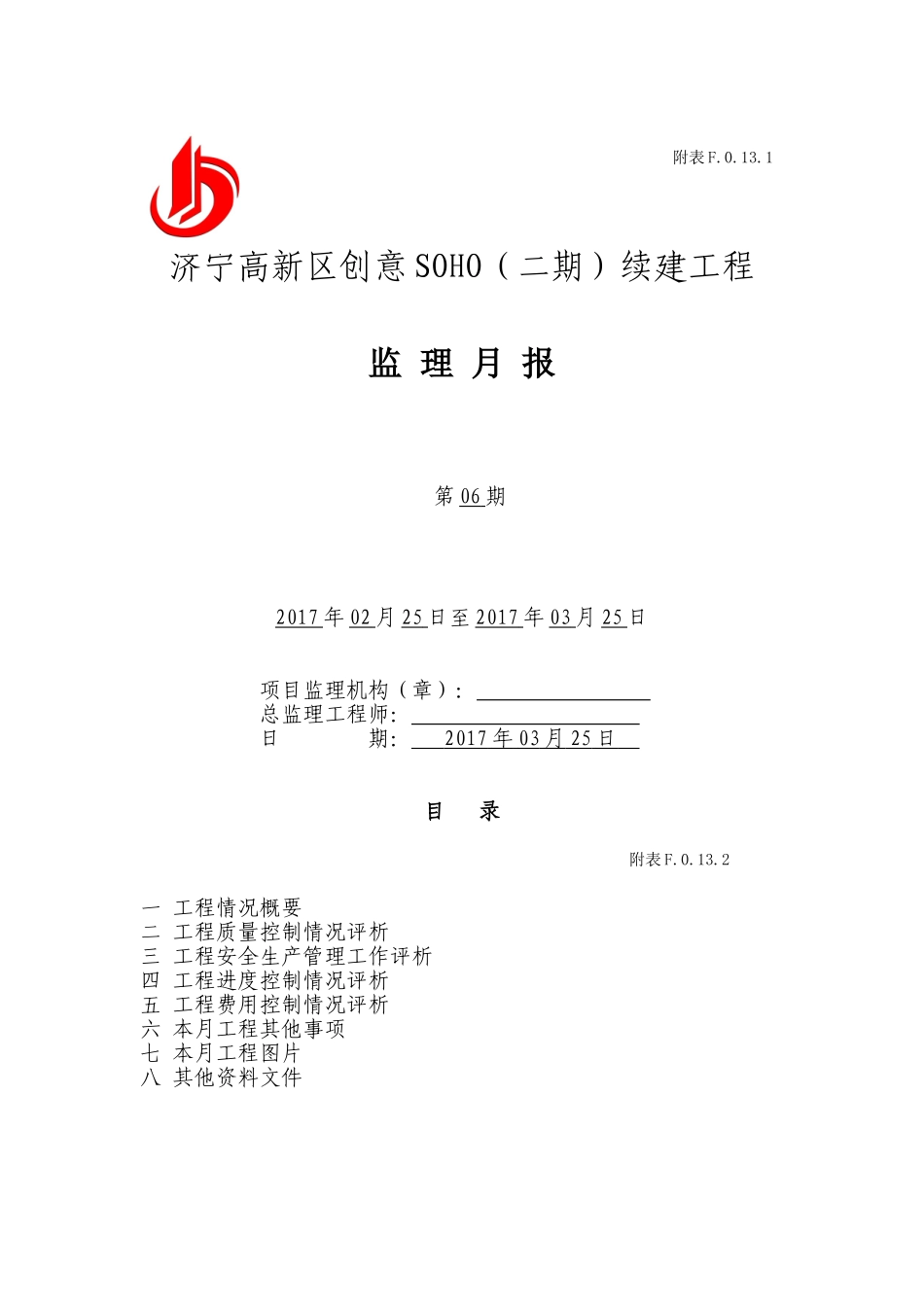

1济宁高新区创意SOHO(二期)续建工程监理月报第06期2017年02月25日至2017年03月25日项目监理机构(章):总监理工程师:日期:2017年03月25日目录附表F

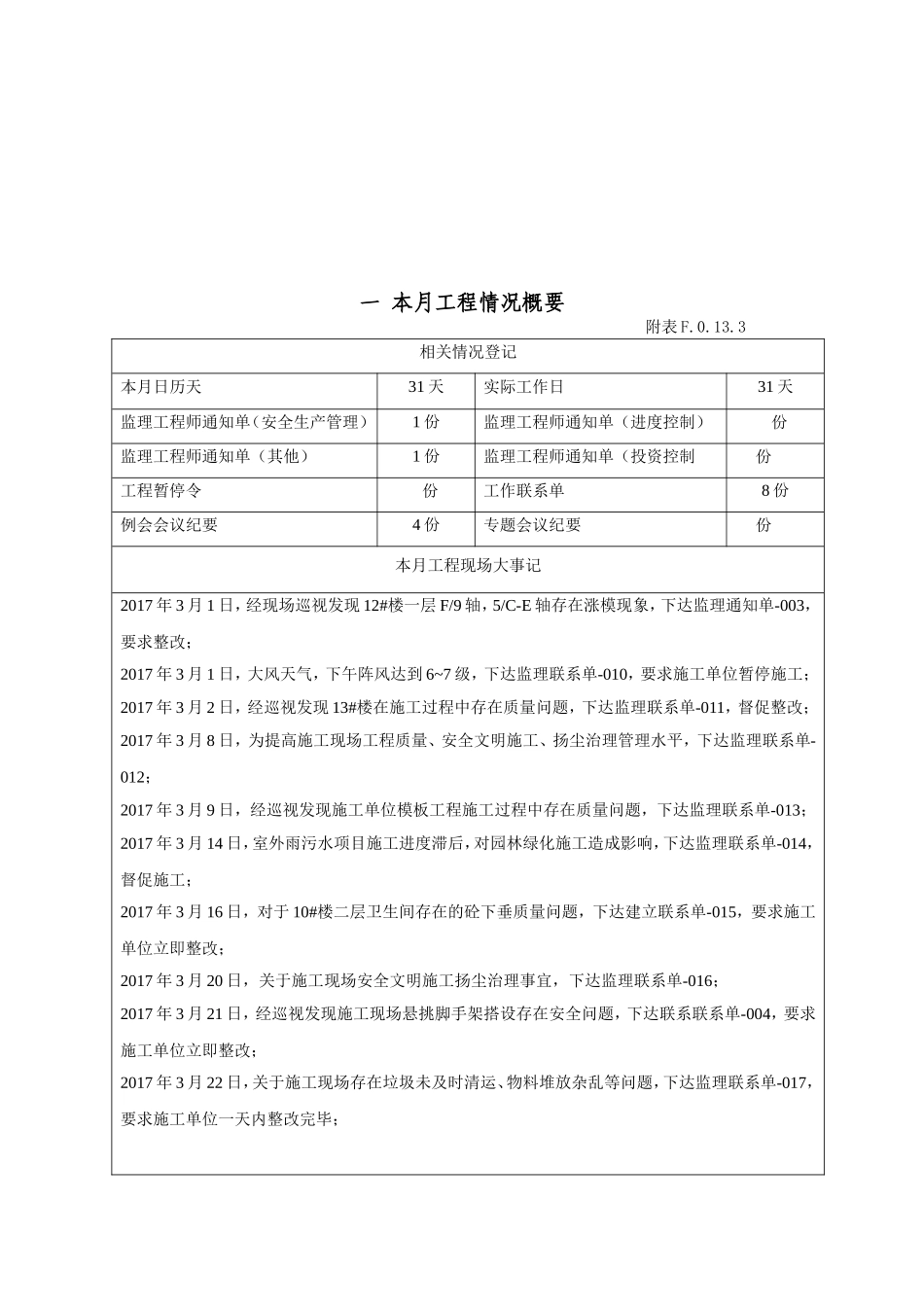

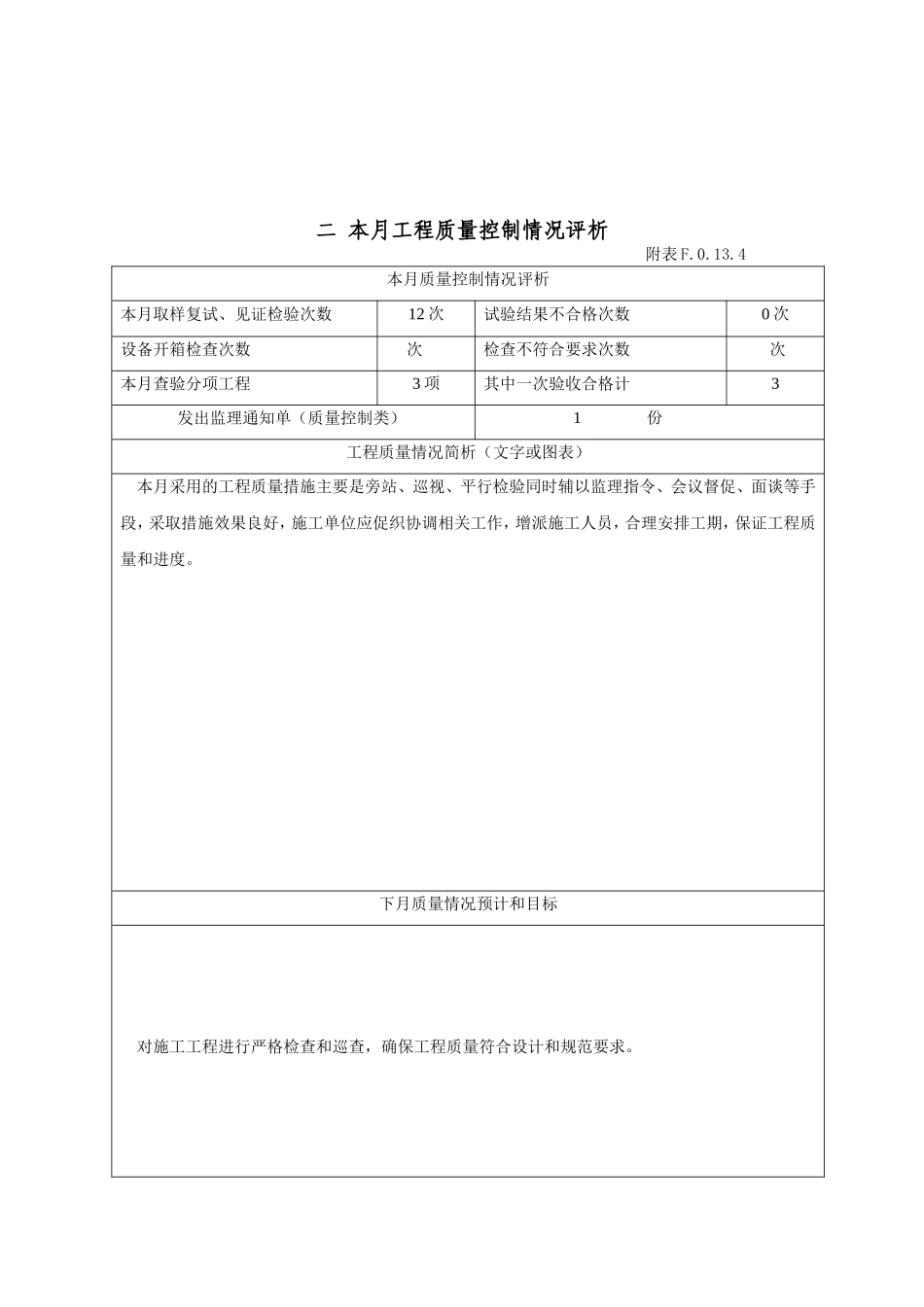

2一工程情况概要二工程质量控制情况评析三工程安全生产管理工作评析四工程进度控制情况评析五工程费用控制情况评析六本月工程其他事项七本月工程图片八其他资料文件一本月工程情况概要附表F
3相关情况登记本月日历天31天实际工作日31天监理工程师通知单(安全生产管理)1份监理工程师通知单(进度控制)份监理工程师通知单(其他)1份监理工程师通知单(投资控制份工程暂停令份工作联系单8份例会会议纪要4份专题会议纪要份本月工程现场大事记2017年3月1日,经现场巡视发现12#楼一层F/9轴,5/C-E轴存在涨模现象,下达监理通知单-003,要求整改;2017年3月1日,大风天气,下午阵风达到6~7级,下达监理联系单-010,要求施工单位暂停施工;2017年3月2日,经巡视发现13#楼在施工过程中存在质量问题,下达监理联系单-011,督促整改;2017年3月8日,为提高施工现场工程质量、安全文明施工、扬尘治理管理水平,下达监理联系单-012;2017年3月9日,经巡视发现施工单位模板工程施工过程中存在质量问题,下达监理联系单-013;2017年3月14日,室外雨污水项目施工进度滞后,对园林绿化施工造成影响,下达监理联系单-014,督促施工;2017年3月16日,对于10#楼二层卫生间存在的砼下垂质量问题,下达建立联系单-015,要求施工单位立即整改;2017年3月20日,关于施工现场安全文明施工扬尘治理事宜,下达监理联系单-016;2017年3月21日,经巡视发现施工现场悬挑脚手架搭设存在安全问题,下达联系联系单-004,要求施工单位立即整改;2017年3月22日,关于施工现场存在垃
