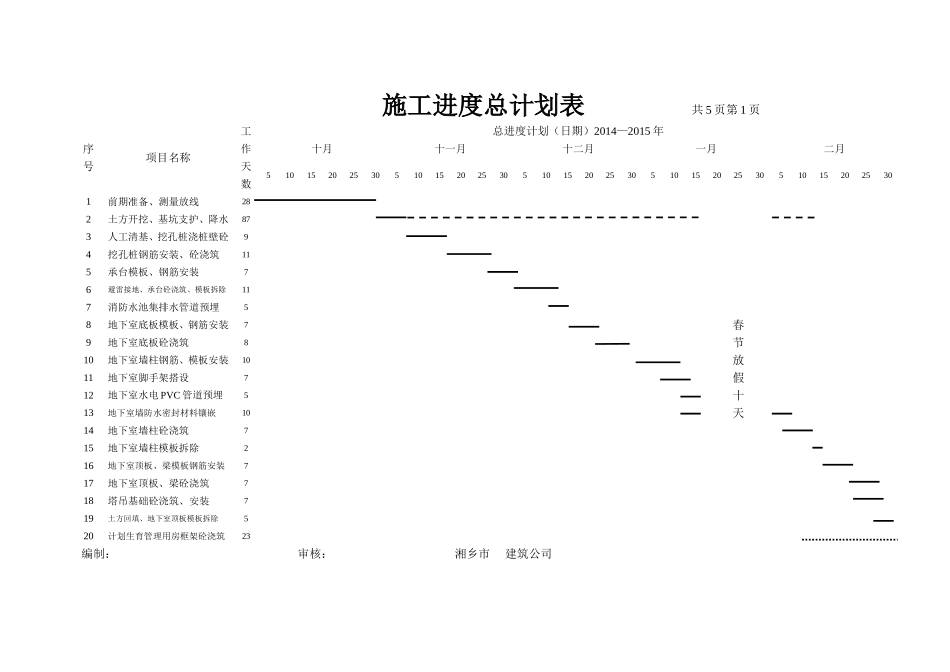

施工进度总计划表共5页第1页序号项目名称工作天数总进度计划(日期)2014—2015年十月十一月十二月一月二月51015202530510152025305101520253051015202530510152025301前期准备、测量放线28春节放假十天2土方开挖、基坑支护、降水873人工清基、挖孔桩浇桩壁砼94挖孔桩钢筋安装、砼浇筑115承台模板、钢筋安装76避雷接地、承台砼浇筑、模板拆除117消防水池集排水管道预埋58地下室底板模板、钢筋安装79地下室底板砼浇筑810地下室墙柱钢筋、模板安装1011地下室脚手架搭设712地下室水电PVC管道预埋513地下室墙防水密封材料镶嵌1014地下室墙柱砼浇筑715地下室墙柱模板拆除216地下室顶板、梁模板钢筋安装717地下室顶板、梁砼浇筑718塔吊基础砼浇筑、安装719土方回填、地下室顶板模板拆除520计划生育管理用房框架砼浇筑23编制:审核:湘乡市建筑公司施工进度总计划表共5页第2页序号项目名称工作天数总进度计划(日期)2012年三月四月五月六月七月510152025305101520253051015202530510152025305101520253021架空层脚手架搭设1422架空层墙柱1层梁板钢筋安装1423架空层墙柱水电PVC管道预埋1124架空层墙柱1层梁板模板安装1625架空层墙柱1层梁板砼浇筑1626架空层墙柱模板拆除4271层脚手架搭设11281层墙柱2层梁板钢筋安装20291层墙柱板水电PVC管道预埋11301层墙柱2层梁板模板安装12311层墙柱2层梁板砼浇筑14321层墙柱模板拆除6331层梁板脚手架模板拆除11342—15层水电PVC管道预埋90352—15层墙柱梁板施工9036二单元主体砖墙体砌筑1937二单元门窗安装1838等电位、屋顶避雷网联接839二单元窗玻璃安装540二单元外墙屋顶找平9编
