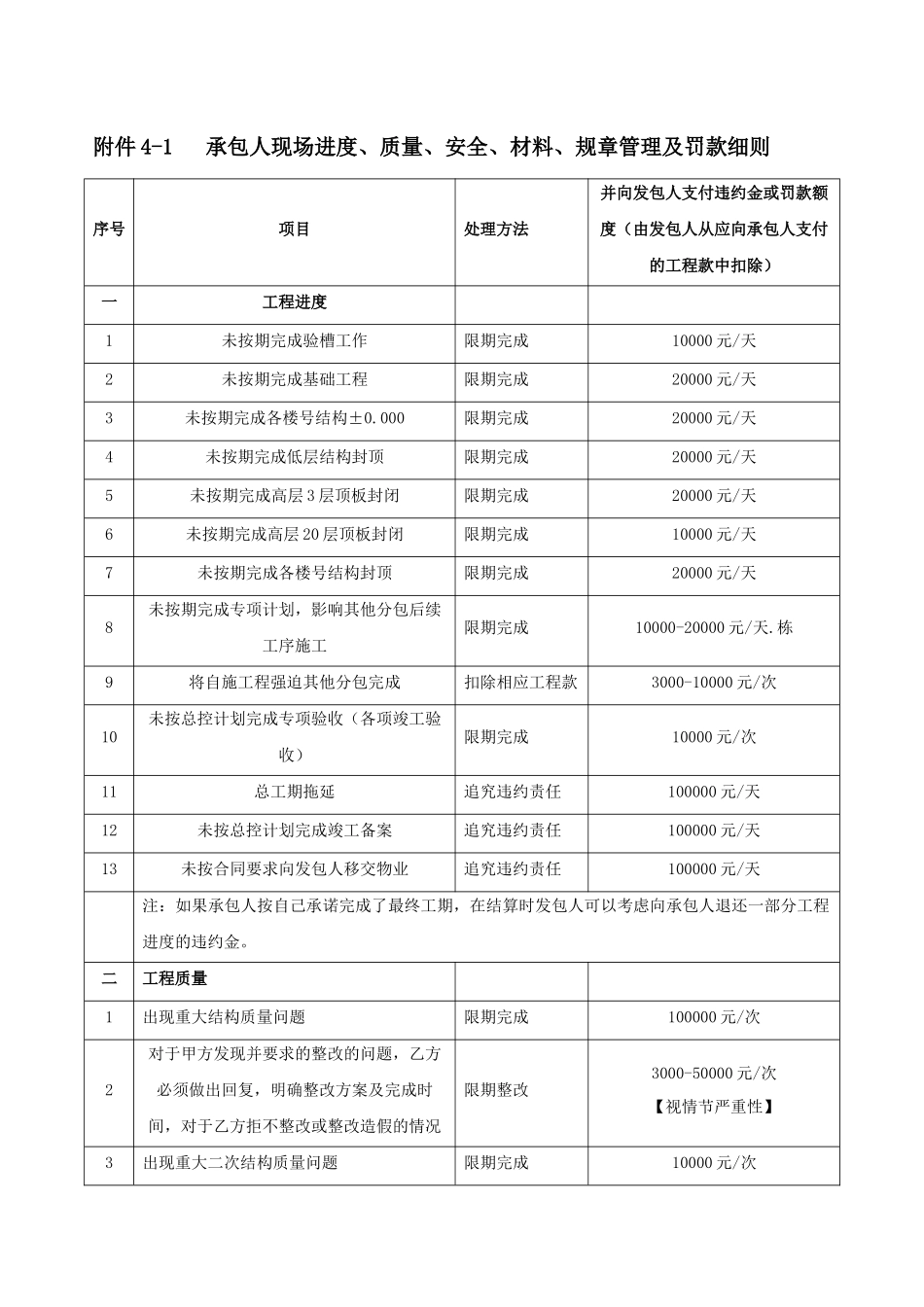

附件4-1承包人现场进度、质量、安全、材料、规章管理及罚款细则序号项目处理方法并向发包人支付违约金或罚款额度(由发包人从应向承包人支付的工程款中扣除)一工程进度1未按期完成验槽工作限期完成10000元/天2未按期完成基础工程限期完成20000元/天3未按期完成各楼号结构±0
000限期完成20000元/天4未按期完成低层结构封顶限期完成20000元/天5未按期完成高层3层顶板封闭限期完成20000元/天6未按期完成高层20层顶板封闭限期完成10000元/天7未按期完成各楼号结构封顶限期完成20000元/天8未按期完成专项计划,影响其他分包后续工序施工限期完成10000-20000元/天
栋9将自施工程强迫其他分包完成扣除相应工程款3000-10000元/次10未按总控计划完成专项验收(各项竣工验收)限期完成10000元/次11总工期拖延追究违约责任100000元/天12未按总控计划完成竣工备案追究违约责任100000元/天13未按合同要求向发包人移交物业追究违约责任100000元/天注:如果承包人按自己承诺完成了最终工期,在结算时发包人可以考虑向承包人退还一部分工程进度的违约金

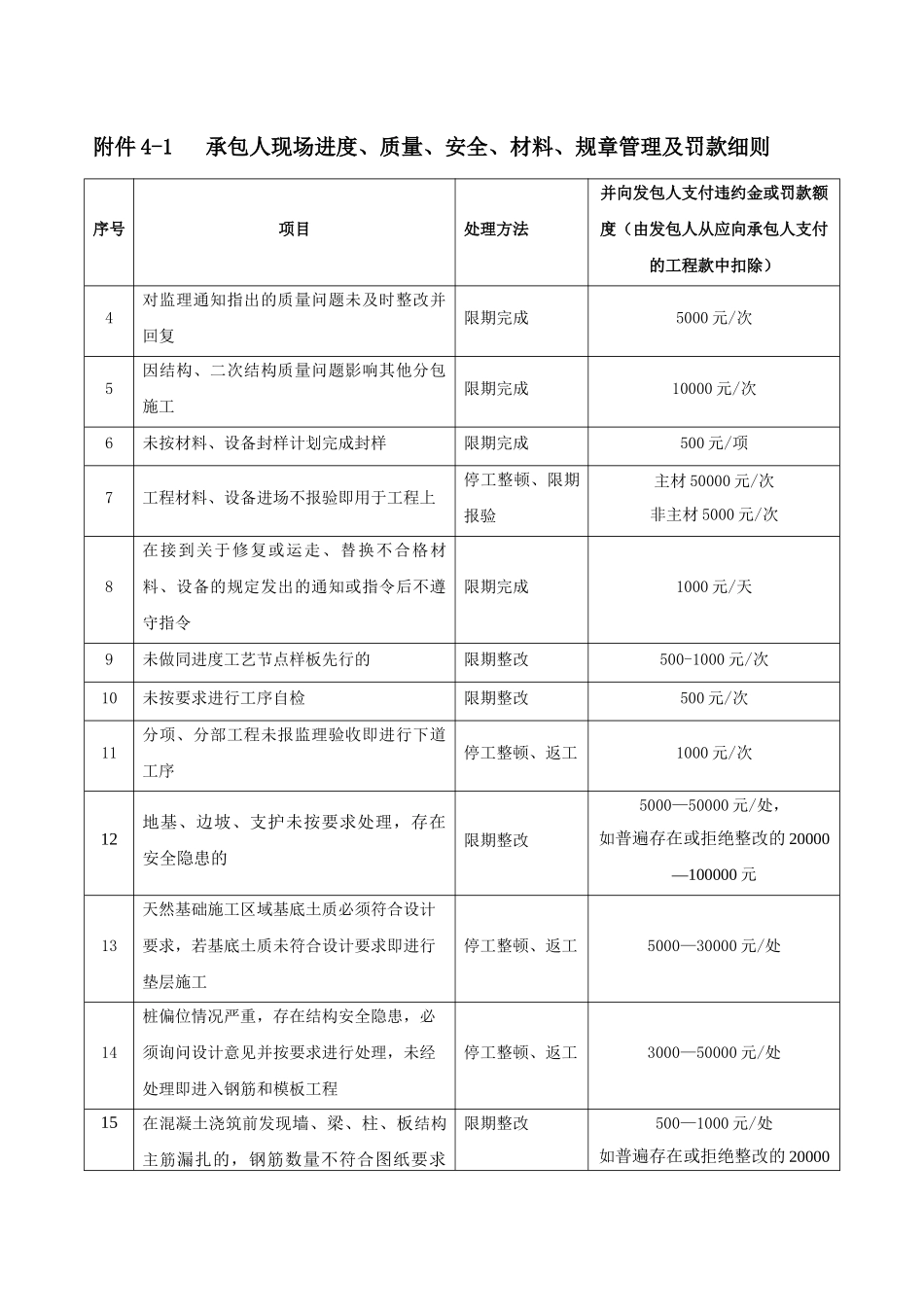

二工程质量1出现重大结构质量问题限期完成100000元/次2对于甲方发现并要求的整改的问题,乙方必须做出回复,明确整改方案及完成时间,对于乙方拒不整改或整改造假的情况限期整改3000-50000元/次【视情节严重性】3出现重大二次结构质量问题限期完成10000元/次附件4-1承包人现场进度、质量、安全、材料、规章管理及罚款细则序号项目处理方法并向发包人支付违约金或罚款额度(由发包人从应向承包人支付的工程款中扣除)4对监理通知指出的质量问题未及时整改并回复限期完成5000元/次5因结构、二次结构质量问题影响其他分包施工限期完成10000元/次6未按材料、设备封样计划完成封样限期完成500元/项7工程材
