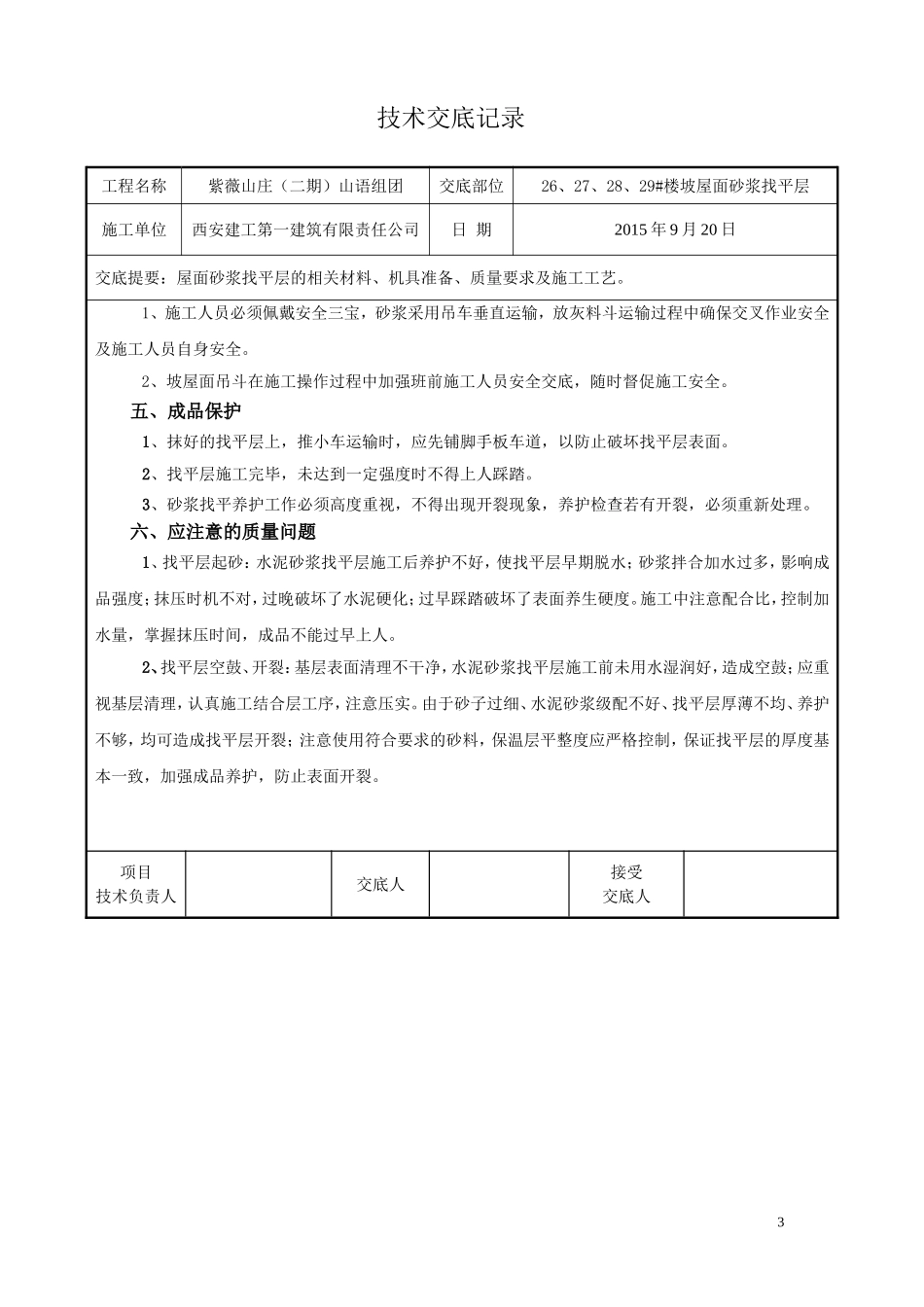

技术交底记录工程名称紫薇山庄(二期)山语组团交底部位26、27、28、29#楼坡屋面砂浆找平层施工单位西安建工第一建筑有限责任公司日期2015年9月20日交底提要:屋面砂浆找平层的相关材料、机具准备、质量要求及施工工艺
交底内容:一、施工准备1、材料及要求:、所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定
、水泥砂浆:、水泥:不低于32
5号的普通硅酸盐水泥
、砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好
2、主要机具:、机械:砂浆搅拌机或混凝土搅拌机
、工具:运料手推车、铁锹、木抹子、铁抹子、铝合金刮尺、施工线、钢卷尺、拉扒等
3、作业条件:、找平层施工前,屋面保温层应进行检查验收,并办理验收手续
、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好
、根据设计要求的标高、坡度,找好规矩并弹线、做好灰饼(包括天沟、檐沟和屋面阳角的坡度,屋脊的中心位置和屋面阳角的中心位置),确保屋脊及四周檐口标高、水平、直线
、施工找平层时应将原表面清理干净、浇水湿润,进行处理(防水层上面施工水泥砂浆找平层不可浇水湿润),有利于基层与找平层的结合
二、操作工艺1、工艺流程:基层清理→管根封堵→标高坡度弹线、找出天沟、檐沟和屋面阳角的坡度、屋脊的中心位置和屋面阳角的中心位置、做灰饼→洒水湿润→施工2
5水泥砂找平层→养护→验收
2、基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要1技术交底记录工程名称紫薇山庄(二期)山语组团交底部位26、27、28、29#楼坡屋面砂浆找平层施工单位西安建工第一建筑有限责任公司日期2015年9月20日交底提要:屋面砂浆找平层的相关材料、机具准备、质量要求及施工工艺
铲平,不得影响找平层的有效厚度
3、抹水泥砂浆找平层:、洒水湿润:抹找平层水泥砂浆前,应适当洒水
