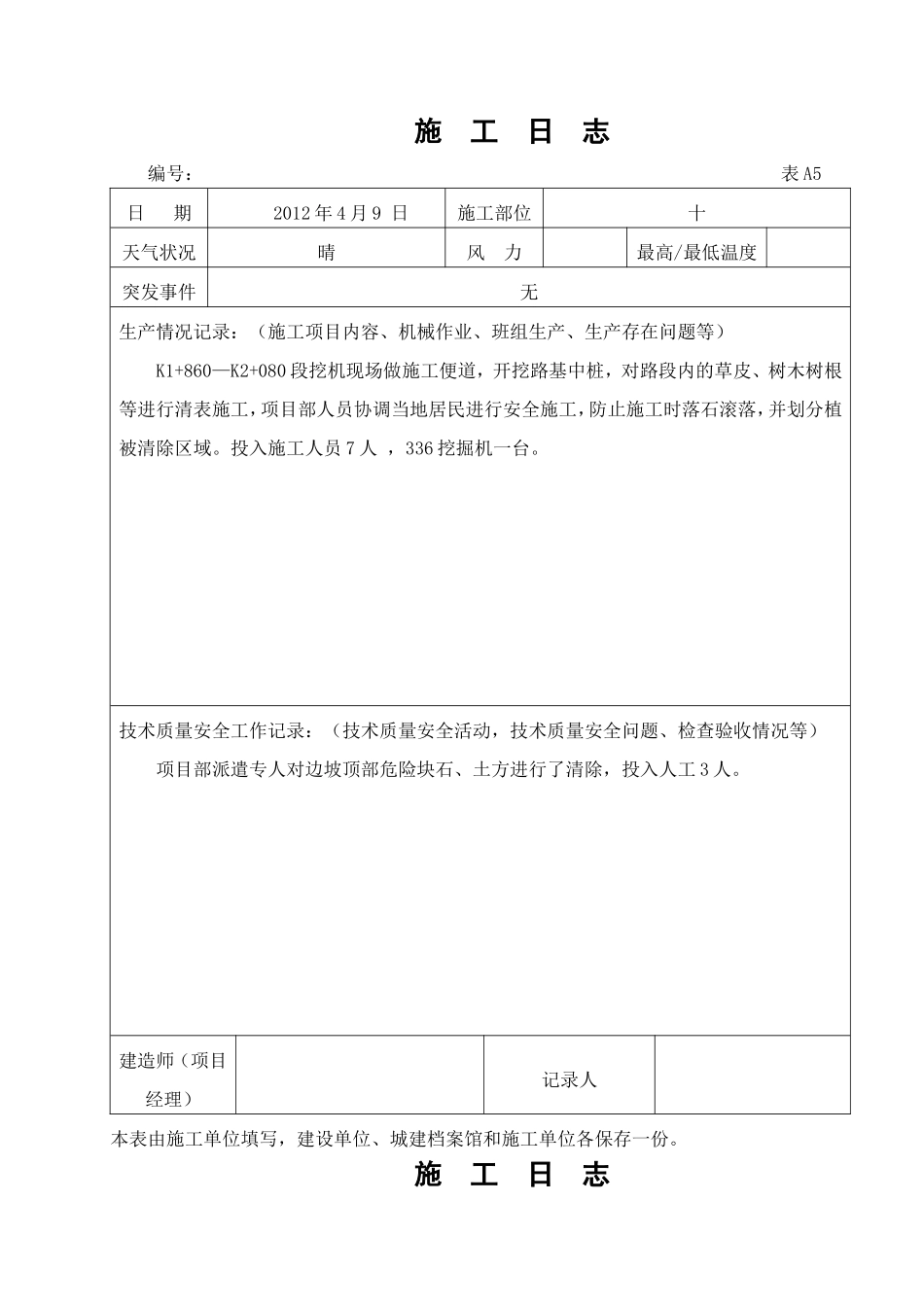

施工日志编号:表A5日期2012年4月9日施工部位十天气状况晴风力最高/最低温度突发事件无生产情况记录:(施工项目内容、机械作业、班组生产、生产存在问题等)K1+860—K2+080段挖机现场做施工便道,开挖路基中桩,对路段内的草皮、树木树根等进行清表施工,项目部人员协调当地居民进行安全施工,防止施工时落石滚落,并划分植被清除区域
投入施工人员7人,336挖掘机一台
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查验收情况等)项目部派遣专人对边坡顶部危险块石、土方进行了清除,投入人工3人
建造师(项目经理)记录人本表由施工单位填写,建设单位、城建档案馆和施工单位各保存一份

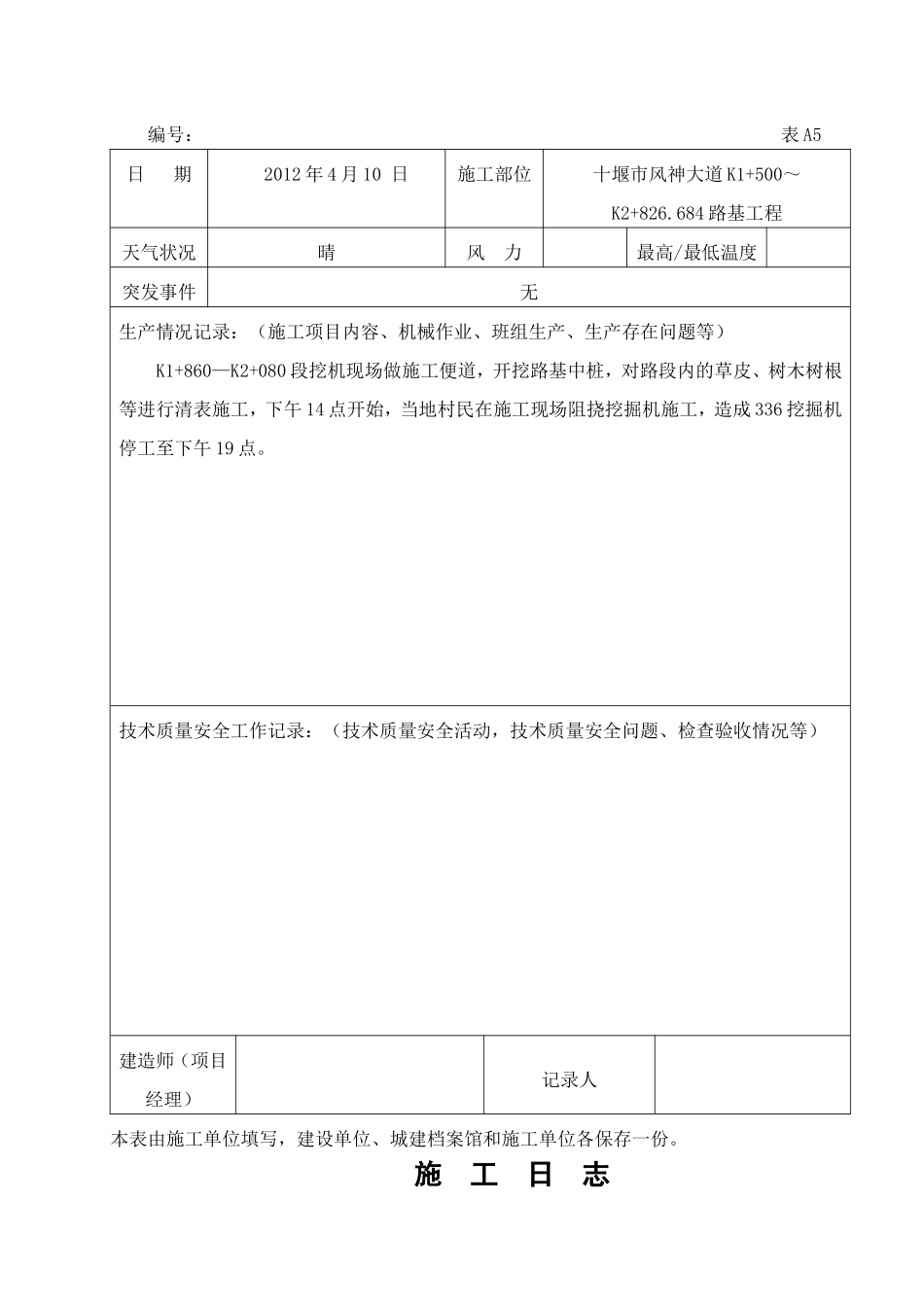

施工日志编号:表A5日期2012年4月10日施工部位十堰市风神大道K1+500~K2+826
684路基工程天气状况晴风力最高/最低温度突发事件无生产情况记录:(施工项目内容、机械作业、班组生产、生产存在问题等)K1+860—K2+080段挖机现场做施工便道,开挖路基中桩,对路段内的草皮、树木树根等进行清表施工,下午14点开始,当地村民在施工现场阻挠挖掘机施工,造成336挖掘机停工至下午19点
技术质量安全工作记录:(技术质量安全活动,技术质量安全问题、检查验收情况等)建造师(项目经理)记录人本表由施工单位填写,建设单位、城建档案馆和施工单位各保存一份

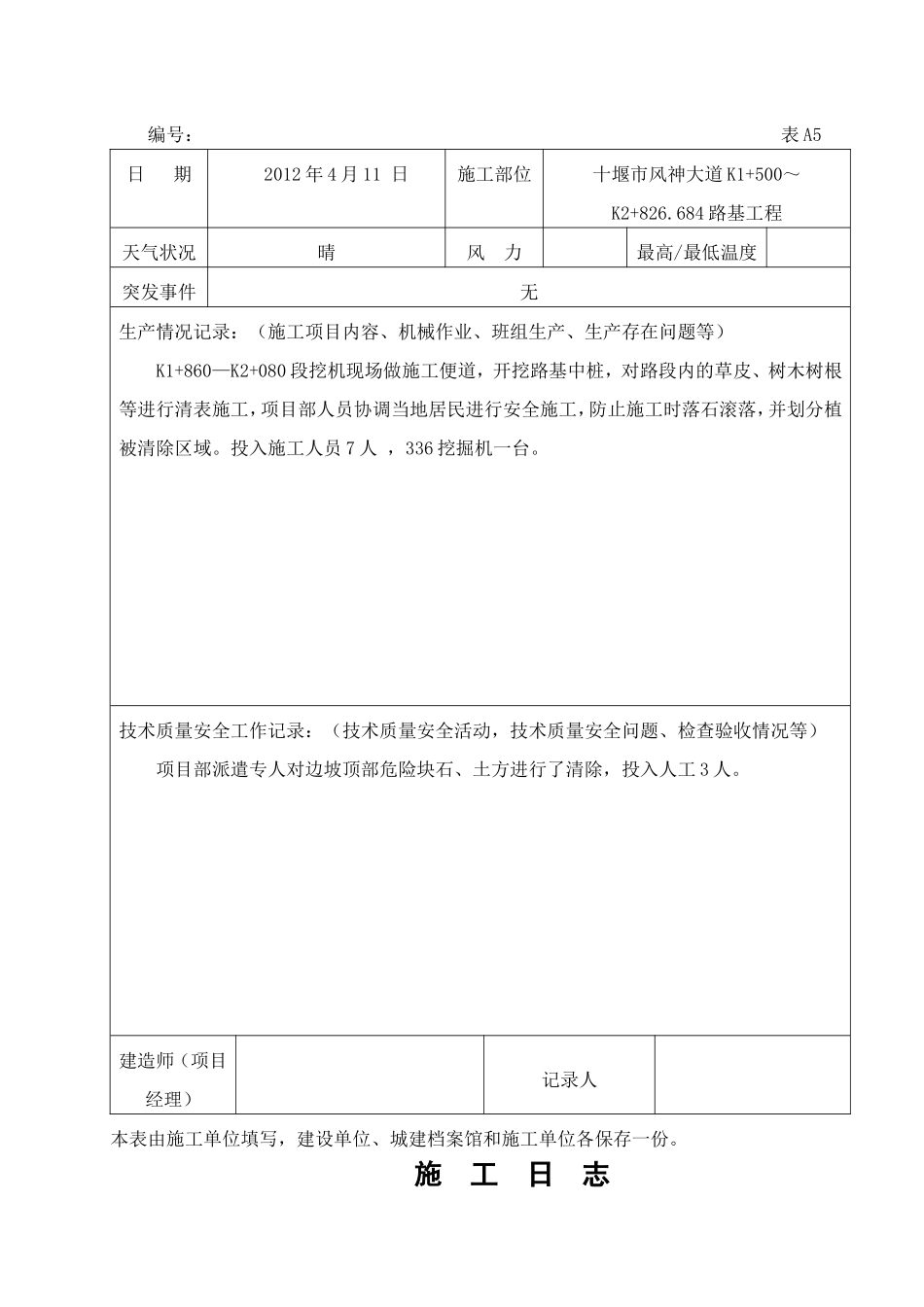

施工日志编号:表A5日期2012年4月11日施工部位十堰市风神大道K1+500~K2+826
684路基工程天气状况晴风力最高/最低温度突发事件无生产情况记录:(施工项目内容、机械作业、班组生产、生产存在问题等)K1+860—K2+080段挖机现场做施工便道,开挖路基中桩,对路段内的草皮、树木树根等进行清表施工,项目部人员协调当地居民进行安全施工,防止施工时落石滚落,并划分植被清除区域
投入施工人员7人,336挖掘机一台
技术质量安全工作记
