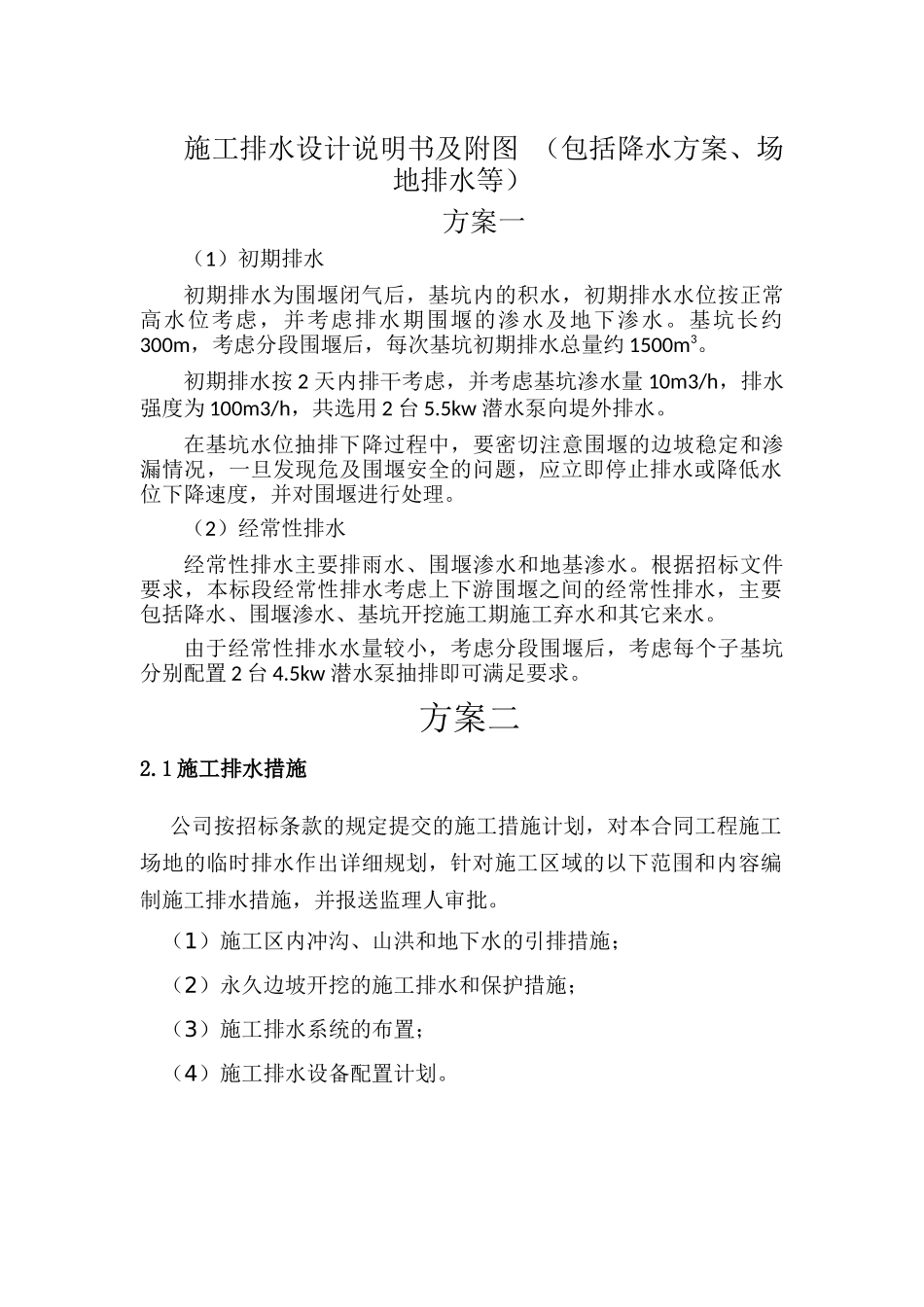

施工排水设计说明书及附图(包括降水方案、场地排水等)方案一(1)初期排水初期排水为围堰闭气后,基坑内的积水,初期排水水位按正常高水位考虑,并考虑排水期围堰的渗水及地下渗水
基坑长约300m,考虑分段围堰后,每次基坑初期排水总量约1500m3
初期排水按2天内排干考虑,并考虑基坑渗水量10m3/h,排水强度为100m3/h,共选用2台5
5kw潜水泵向堤外排水
在基坑水位抽排下降过程中,要密切注意围堰的边坡稳定和渗漏情况,一旦发现危及围堰安全的问题,应立即停止排水或降低水位下降速度,并对围堰进行处理
(2)经常性排水经常性排水主要排雨水、围堰渗水和地基渗水
根据招标文件要求,本标段经常性排水考虑上下游围堰之间的经常性排水,主要包括降水、围堰渗水、基坑开挖施工期施工弃水和其它来水
由于经常性排水水量较小,考虑分段围堰后,考虑每个子基坑分别配置2台4
5kw潜水泵抽排即可满足要求
1施工排水措施公司按招标条款的规定提交的施工措施计划,对本合同工程施工场地的临时排水作出详细规划,针对施工区域的以下范围和内容编制施工排水措施,并报送监理人审批
(1)施工区内冲沟、山洪和地下水的引排措施;(2)永久边坡开挖的施工排水和保护措施;(3)施工排水系统的布置;(4)施工排水设备配置计划
2、基坑排水(1)我公司负责基坑水的排除,工程建筑物施工所需的经常性排水(包括排除降雨、堰体和基坑渗漏水、地下水和施工废水等)
(2)我公司负责提供施工排水所需的全部排水设施和设备,并负责这些设备和设施的安装、运行和维修,应保证排水设备的持续运行,必要时应配置应急的备用设备和设施(包括备用电源),以避免施工场地造成积水而影响工程正常施工
3、边坡面排水永久边坡面的坡脚以及施工场地周边和道路的坡脚,均应开挖好排水沟槽和设置必要的排水设施,以及时排除坡底积水,保护边坡坡角的稳定
4、设置集水
