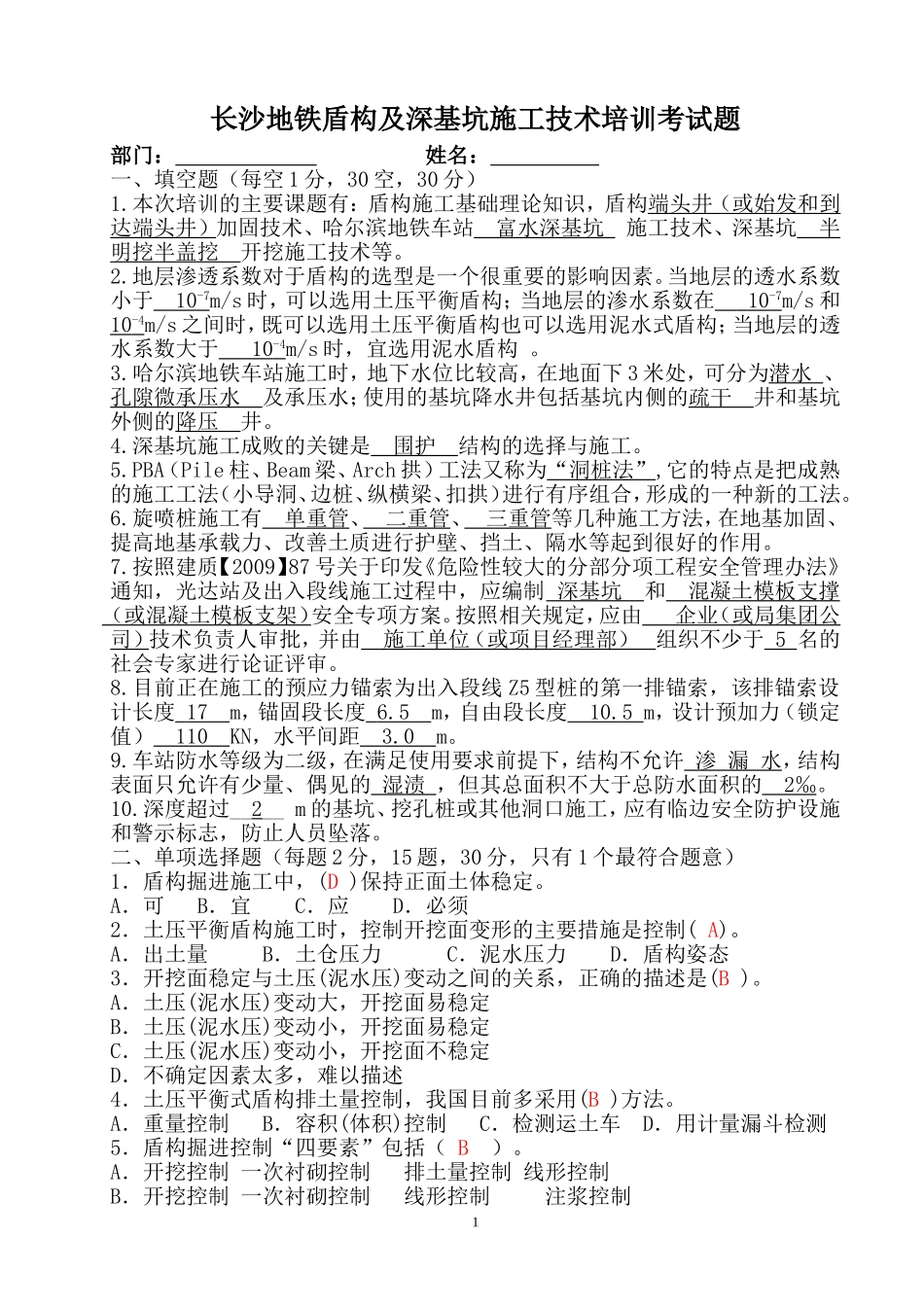

长沙地铁盾构及深基坑施工技术培训考试题部门:姓名:一、填空题(每空1分,30空,30分)1

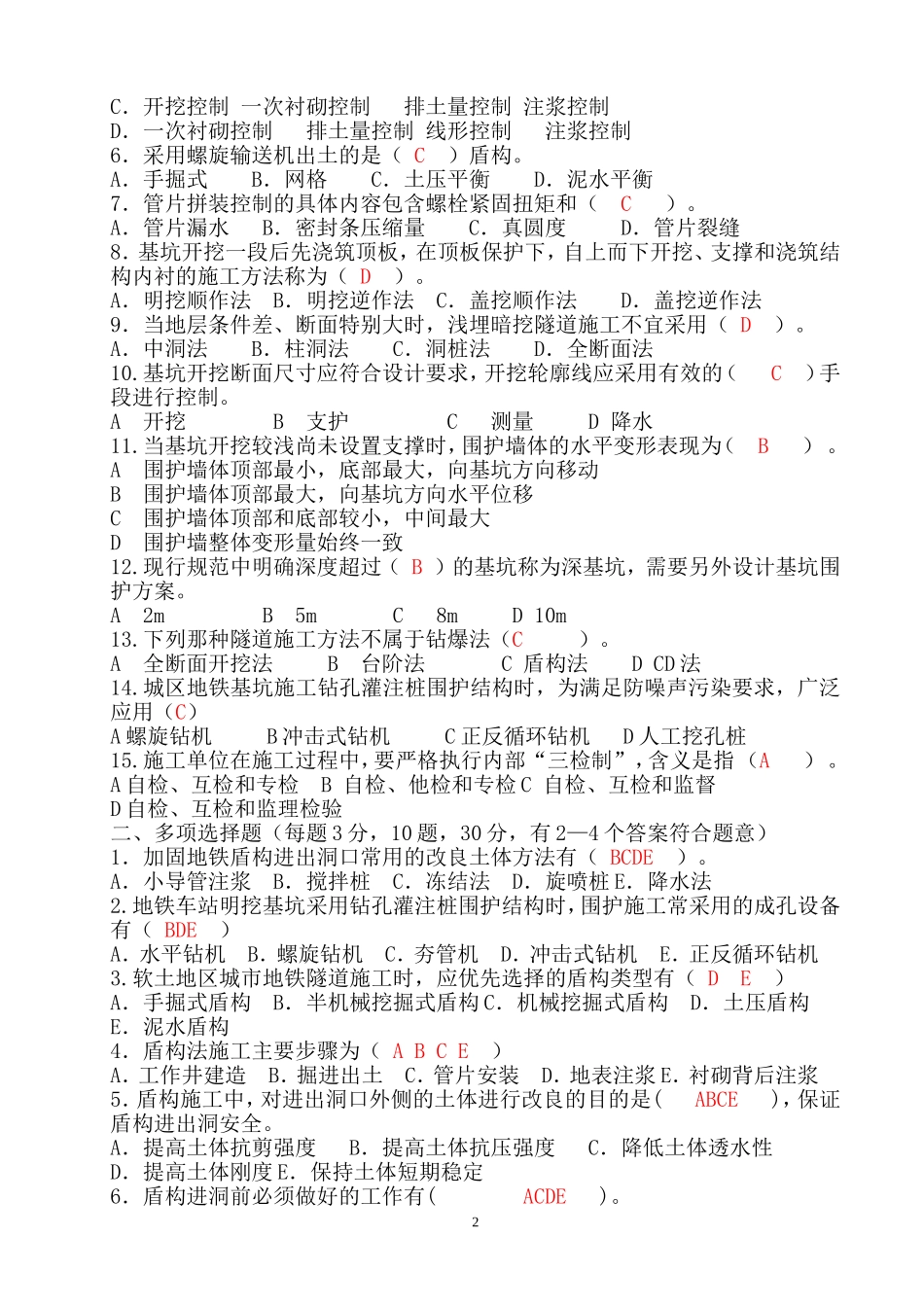

本次培训的主要课题有:盾构施工基础理论知识,盾构端头井(或始发和到达端头井)加固技术、哈尔滨地铁车站富水深基坑施工技术、深基坑半明挖半盖挖开挖施工技术等

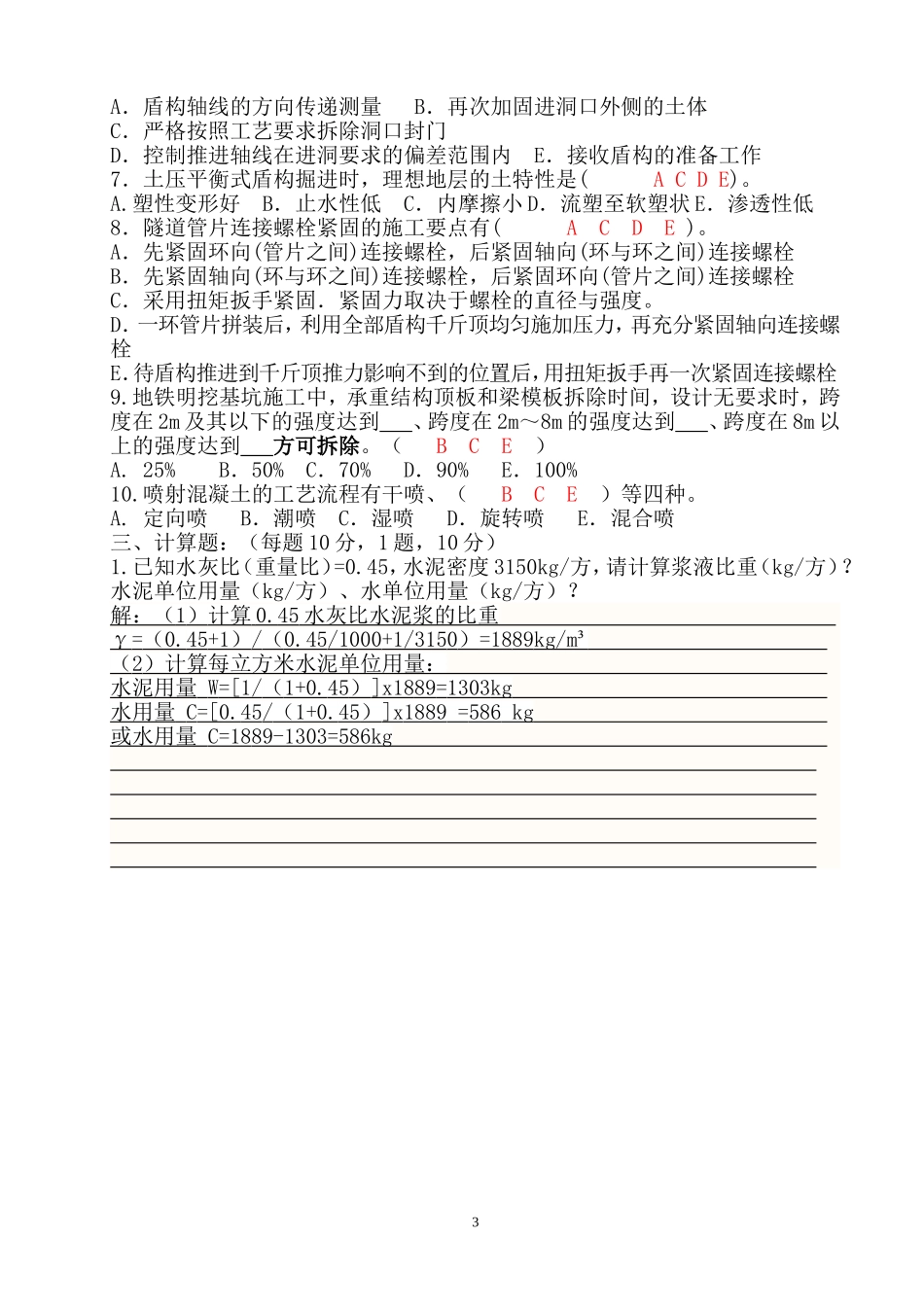

地层渗透系数对于盾构的选型是一个很重要的影响因素
当地层的透水系数小于10-7m/s时,可以选用土压平衡盾构;当地层的渗水系数在10-7m/s和10-4m/s之间时,既可以选用土压平衡盾构也可以选用泥水式盾构;当地层的透水系数大于10-4m/s时,宜选用泥水盾构
哈尔滨地铁车站施工时,地下水位比较高,在地面下3米处,可分为潜水、孔隙微承压水及承压水;使用的基坑降水井包括基坑内侧的疏干井和基坑外侧的降压井
深基坑施工成败的关键是围护结构的选择与施工
PBA(Pile柱、Beam梁、Arch拱)工法又称为“洞桩法”,它的特点是把成熟的施工工法(小导洞、边桩、纵横梁、扣拱)进行有序组合,形成的一种新的工法
旋喷桩施工有单重管、二重管、三重管等几种施工方法,在地基加固、提高地基承载力、改善土质进行护壁、挡土、隔水等起到很好的作用
按照建质【2009】87号关于印发《危险性较大的分部分项工程安全管理办法》通知,光达站及出入段线施工过程中,应编制深基坑和混凝土模板支撑(或混凝土模板支架)安全专项方案
按照相关规定,应由企业(或局集团公司)技术负责人审批,并由施工单位(或项目经理部)组织不少于5名的社会专家进行论证评审
目前正在施工的预应力锚索为出入段线Z5型桩的第一排锚索,该排锚索设计长度17m,锚固段长度6
5m,自由段长度10
5m,设计预加力(锁定值)110KN,水平间距3
车站防水等级为二级,在满足使用要求前提下,结构不允许渗漏水,结构表面只允许有少量、偶见的湿渍,但其总面积不大于总防水面积的2‰
