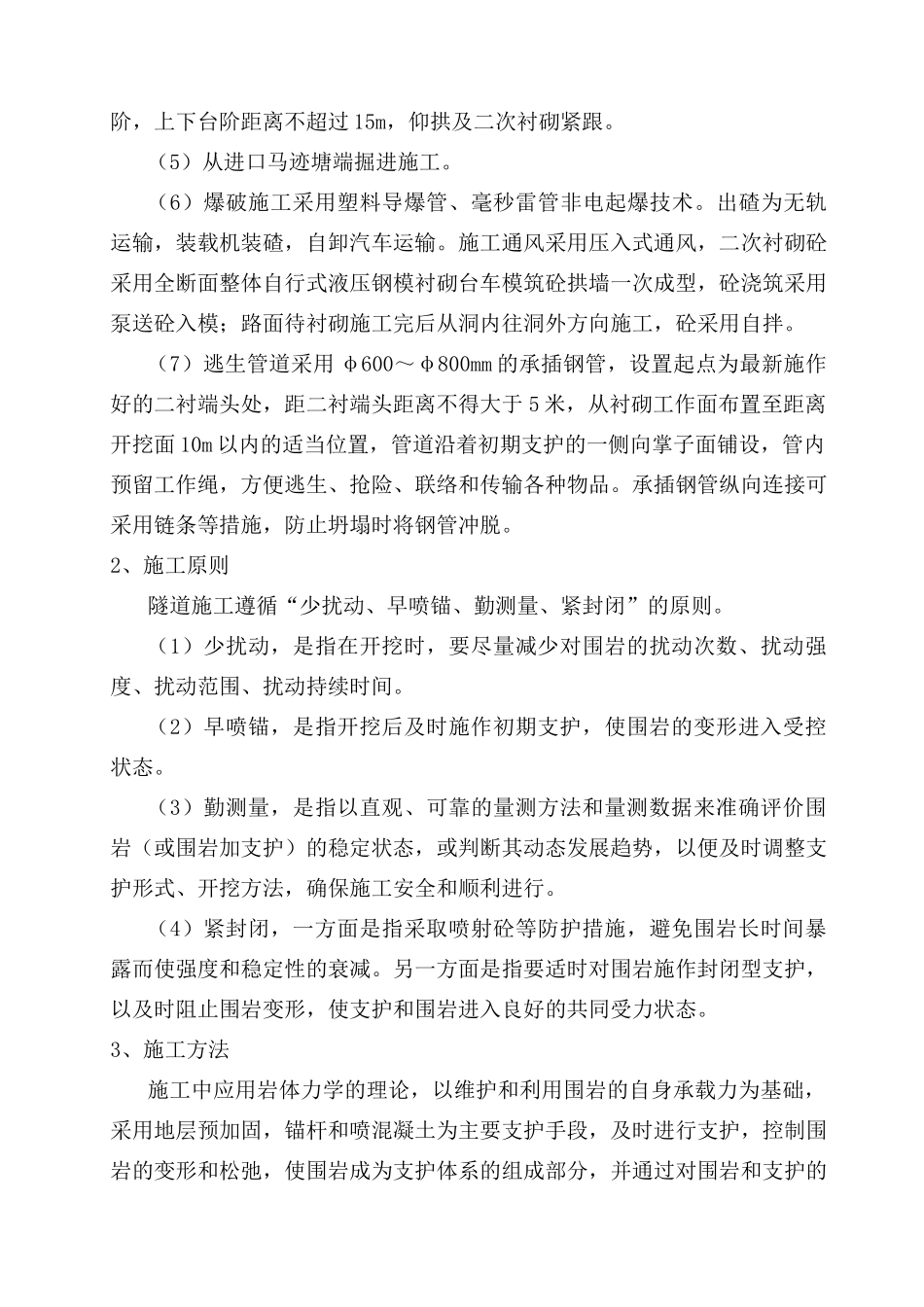

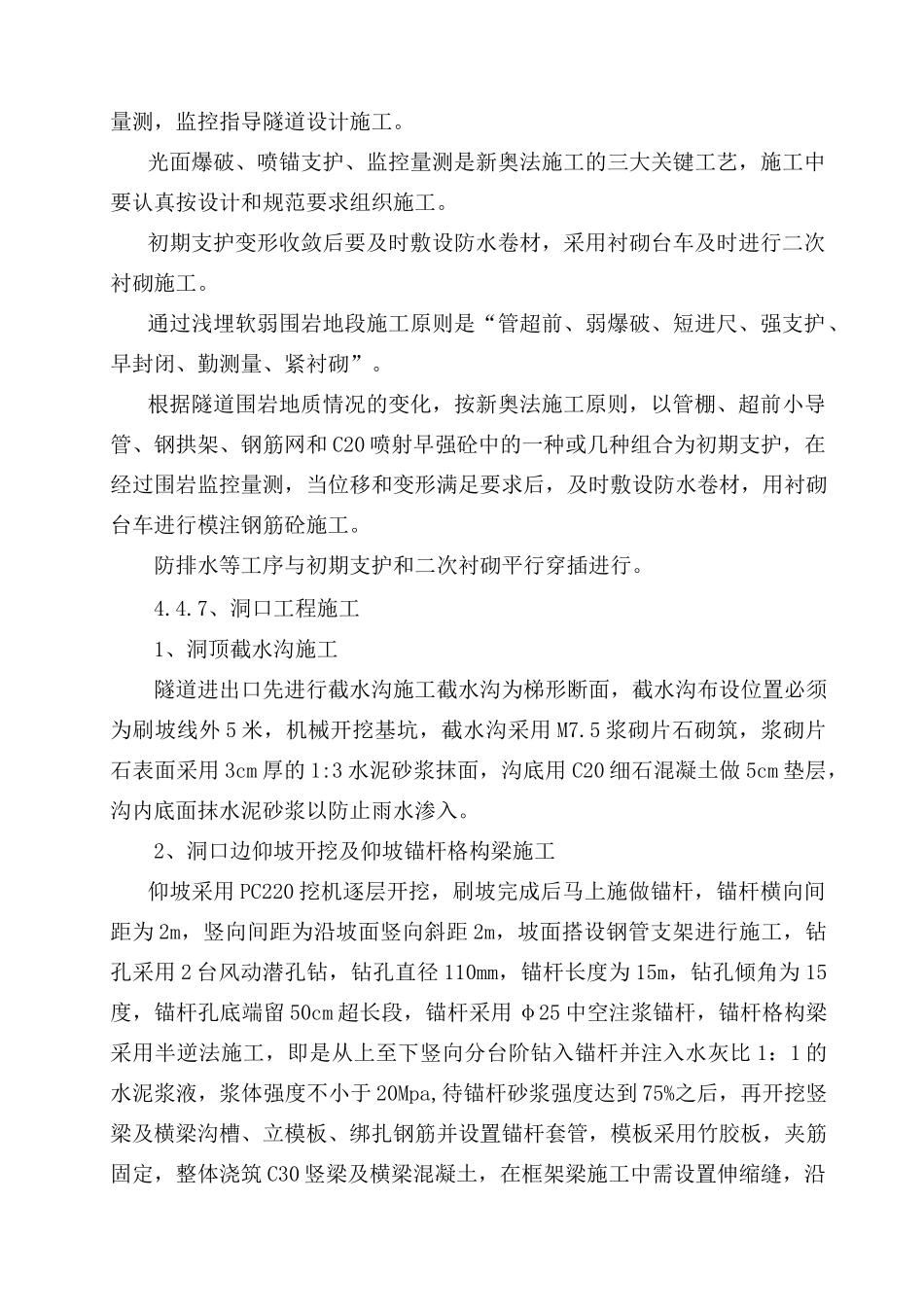

赤溪隧道按照新奥法原理组织施工,软弱围岩段施工始终坚持“管超前、弱爆破、短进尺、强支护、早封闭、勤测量、紧衬砌”的原则
在施工中积极推广应用国内外隧道施工新技术、新工艺,投入充足机械设备,形成挖、装、运、锚、衬等机械化作业线;洞内装碴运输采用无轨运输;喷混凝土采用湿喷机,以降低回弹量和粉尘;仰拱超前,砼二衬紧跟,及早形成封闭环,二衬采用整体液压自行式钢模衬砌台车模筑混凝土拱墙一次成型
掘进施工中进行超前地质预报,采用先进的量测、探测技术取得围岩状态参数,通过数据分析和处理,及时反馈指导施工
拟定总体施工方案如下:施工工序施工准备→洞口排水系统施作→洞前、洞口土石方开挖(成洞面加固、边仰坡防护)→明暗交界处超前支护施工→洞身开挖、初期支护→滞后开挖面一定距离进行仰拱、回填施工→滞后一定距离与开挖平行作业进行防水层铺设→二次衬砌→沟槽施工→洞内基层、路面施工→洞内装饰→防火涂料施工
然后进行洞内路面施工、防火涂料施工、沥青路面施工、洞内装饰、机电安装(1)施作洞顶截水沟,截水沟距边坡开挖线5米外,采用机械开挖,7
5号浆砌片石砌筑,并与路基边坡排水沟顺接,形成整体排水系统
(2)洞口边仰坡开挖采用PC200挖掘机从上至下分层开挖,人工配合逐层刷坡(必要时辅以弱爆破),开挖后及时进行锚杆格构梁施工
(3)开挖至主洞成洞面时预留核心土,并对成洞掌子面进行喷混临时支护,然后施做洞口段超前管棚(φ108×6mm)
(4)管棚施做完毕后进行中导洞开挖,中导洞贯通后,进行中隔墙浇筑施工,中隔墙施工计划由中间向两端进行浇筑施工,再开挖主洞的外侧导坑,及时支护,主洞开挖先左洞后右洞,左右洞主洞开挖应相距不小于30米(根据围岩情况而定),开挖主洞洞身上导坑,预留核心土,再开挖下台阶,上下台阶距离不超过15m,仰拱及二次衬砌紧跟
(5)从进口马迹塘端掘进施工
(6)爆破施工采用塑料导爆管、毫秒雷管
