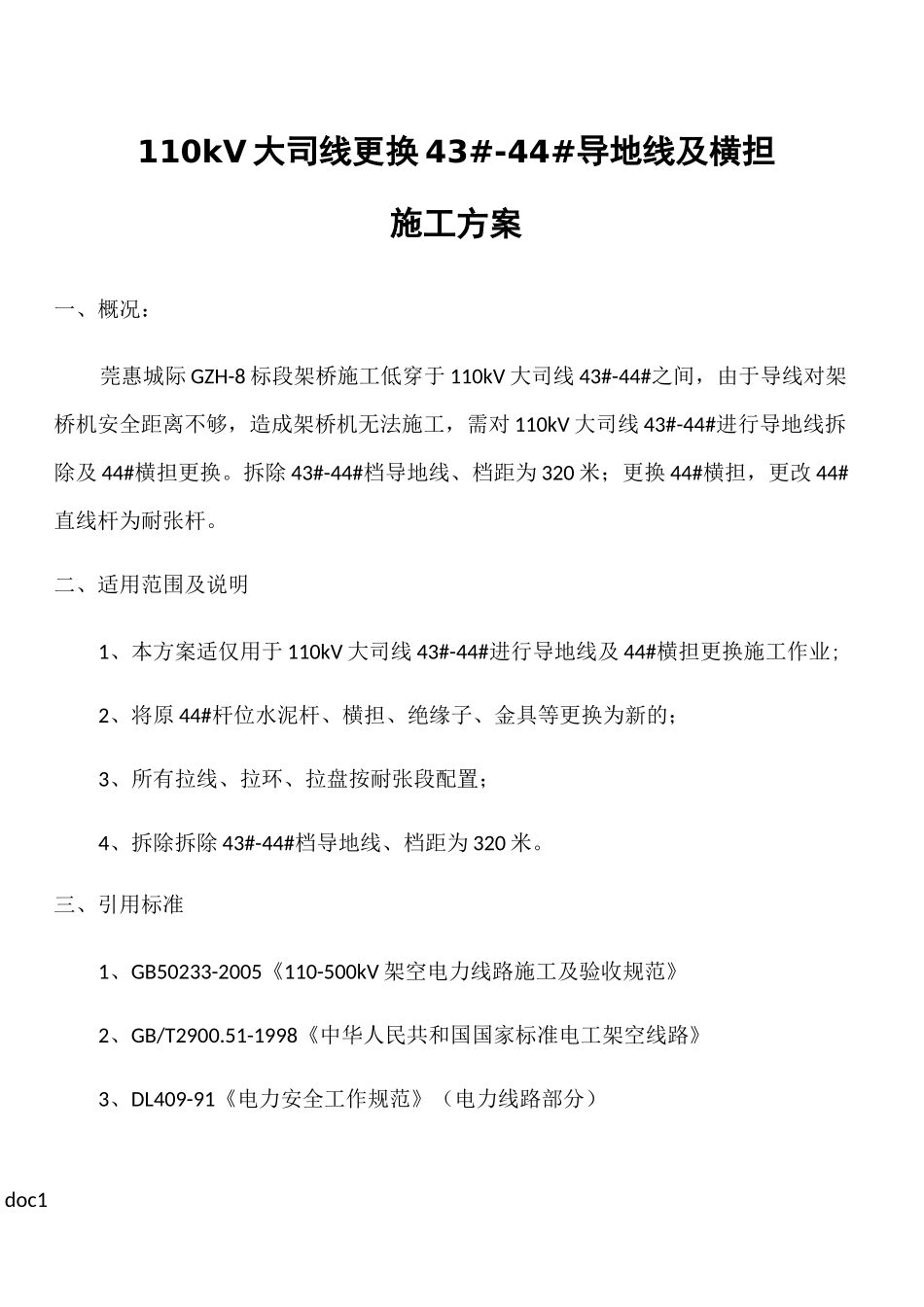

doc1110kV大司线更换43#-44#导地线及横担施工方案一、概况:莞惠城际GZH-8标段架桥施工低穿于110kV大司线43#-44#之间,由于导线对架桥机安全距离不够,造成架桥机无法施工,需对110kV大司线43#-44#进行导地线拆除及44#横担更换
拆除43#-44#档导地线、档距为320米;更换44#横担,更改44#直线杆为耐张杆
二、适用范围及说明1、本方案适仅用于110kV大司线43#-44#进行导地线及44#横担更换施工作业;2、将原44#杆位水泥杆、横担、绝缘子、金具等更换为新的;3、所有拉线、拉环、拉盘按耐张段配置;4、拆除拆除43#-44#档导地线、档距为320米
三、引用标准1、GB50233-2005《110-500kV架空电力线路施工及验收规范》2、GB/T2900

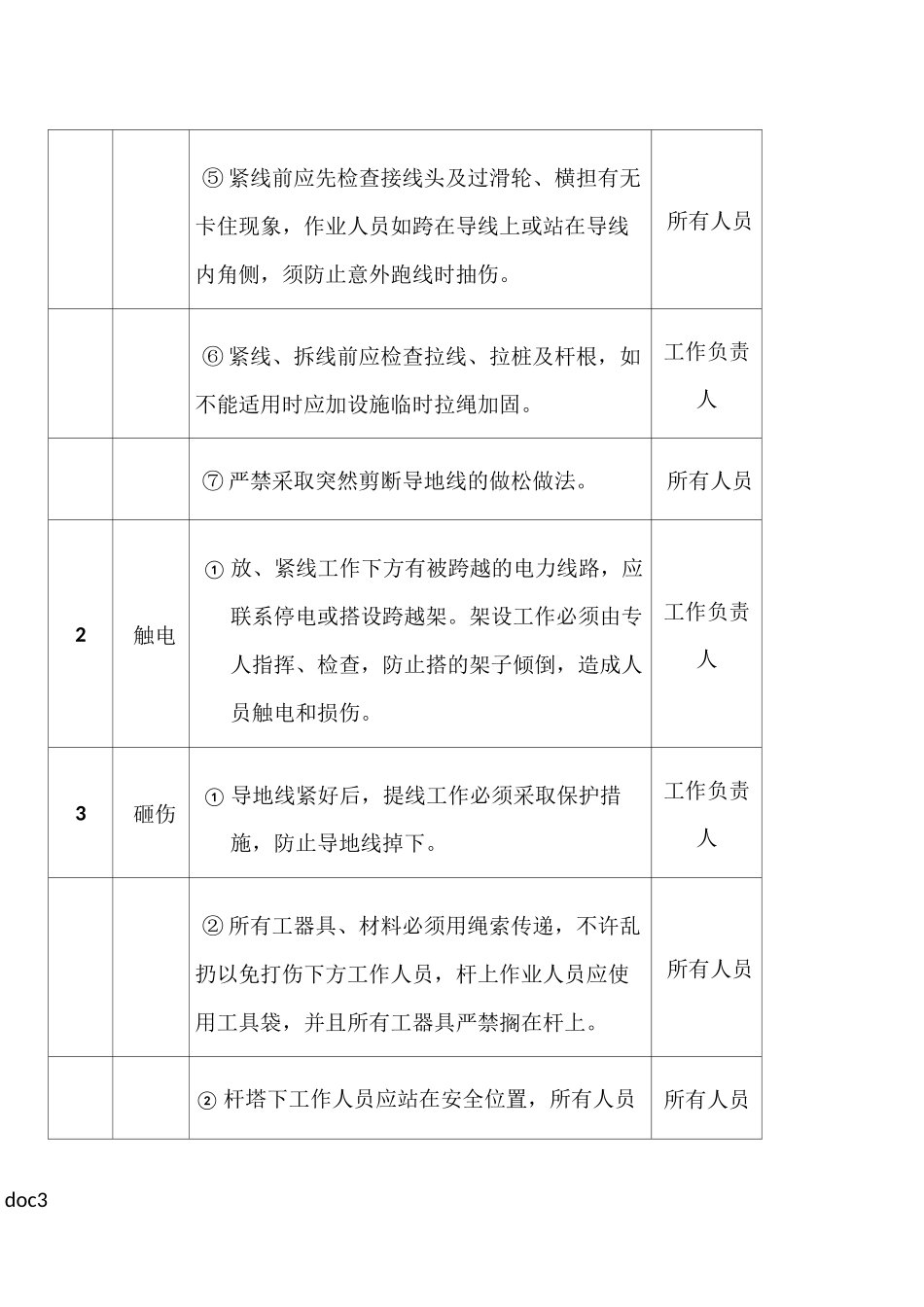

51-1998《中华人民共和国国家标准电工架空线路》3、DL409-91《电力安全工作规范》(电力线路部分)docdoc24、DL5106-1999《跨越电力线路架线施工规程》5、DL/T741-2001《架空送电线路运行规程》四、危险点及控制措施doc3⑤紧线前应先检查接线头及过滑轮、横担有无卡住现象,作业人员如跨在导线上或站在导线内角侧,须防止意外跑线时抽伤
所有人员⑥紧线、拆线前应检查拉线、拉桩及杆根,如不能适用时应加设施临时拉绳加固
工作负责人⑦严禁采取突然剪断导地线的做松做法
所有人员2触电①放、紧线工作下方有被跨越的电力线路,应联系停电或搭设跨越架
架设工作必须由专人指挥、检查,防止搭的架子倾倒,造成人员触电和损伤
工作负责人3砸伤①导地线紧好后,提线工作必须采取保护措施,防止导地线掉下
工作负责人②所有工器具、材料必须用绳索传递,不许乱扔以免打伤下方工作人员,杆上作业人员应使用工具袋,并且所有工器具严禁搁在杆上
所有人员②杆塔下工作人员应站在安全位置,所有人员所有人员
