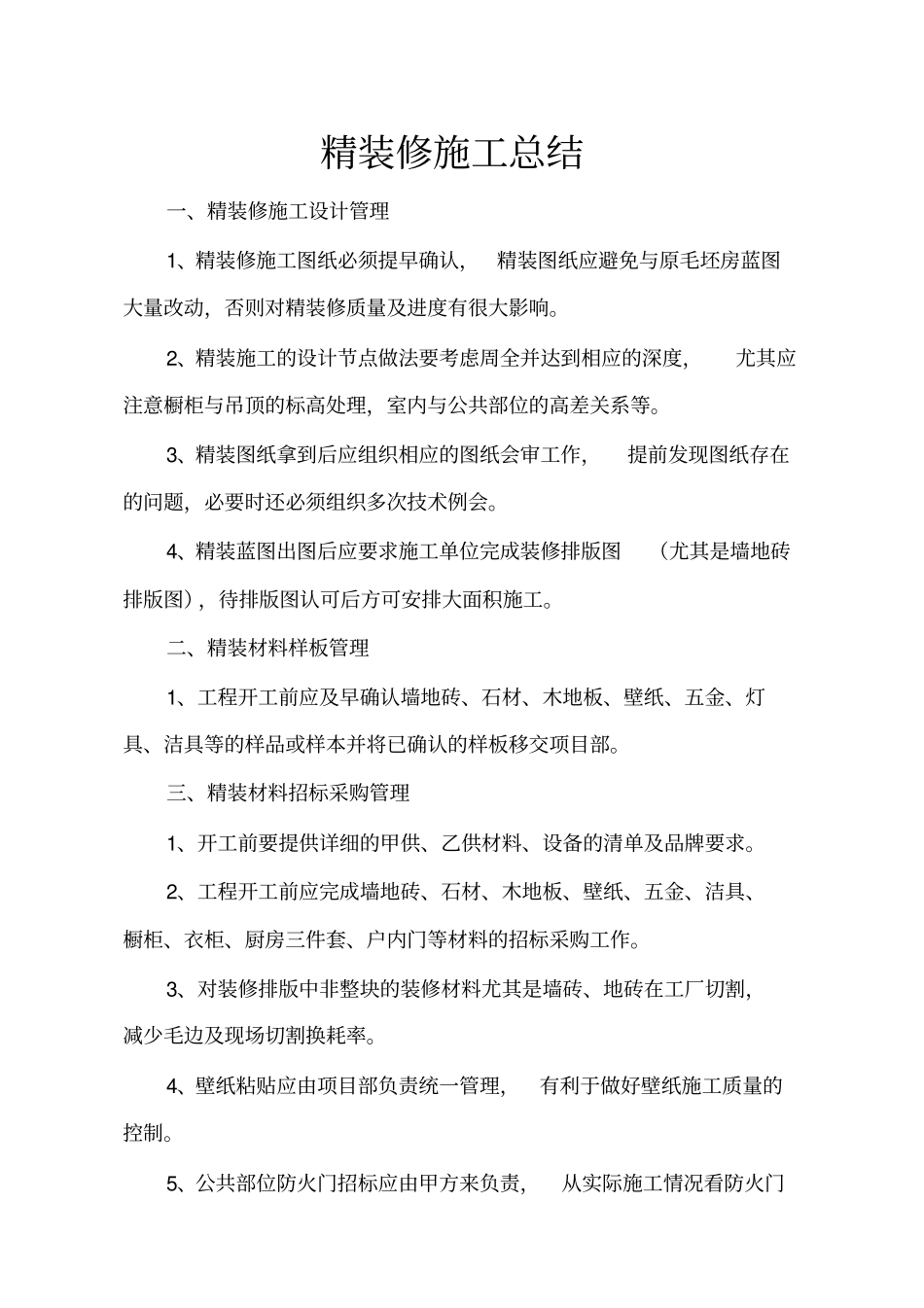

精装修施工总结一、精装修施工设计管理1、精装修施工图纸必须提早确认,精装图纸应避免与原毛坯房蓝图大量改动,否则对精装修质量及进度有很大影响
2、精装施工的设计节点做法要考虑周全并达到相应的深度,尤其应注意橱柜与吊顶的标高处理,室内与公共部位的高差关系等
3、精装图纸拿到后应组织相应的图纸会审工作,提前发现图纸存在的问题,必要时还必须组织多次技术例会
4、精装蓝图出图后应要求施工单位完成装修排版图(尤其是墙地砖排版图),待排版图认可后方可安排大面积施工
二、精装材料样板管理1、工程开工前应及早确认墙地砖、石材、木地板、壁纸、五金、灯具、洁具等的样品或样本并将已确认的样板移交项目部
三、精装材料招标采购管理1、开工前要提供详细的甲供、乙供材料、设备的清单及品牌要求
2、工程开工前应完成墙地砖、石材、木地板、壁纸、五金、洁具、橱柜、衣柜、厨房三件套、户内门等材料的招标采购工作
3、对装修排版中非整块的装修材料尤其是墙砖、地砖在工厂切割,减少毛边及现场切割换耗率
4、壁纸粘贴应由项目部负责统一管理,有利于做好壁纸施工质量的控制
5、公共部位防火门招标应由甲方来负责,从实际施工情况看防火门的安装比进户门滞后,且是所有工序中最后才完成的,由甲方直接招标将提高施工进度及整体配合度
四、精装施工合约管理在工程开工前要完善各分包单位的施工合同,明确甲乙双方各自工作面的责任及义务
有利于工程项目现场管理规范化,有利于减少后期施工扯皮
对各分项工程进行合理定价,在节约成本的同时又让施工方有工作积极性和工作热情

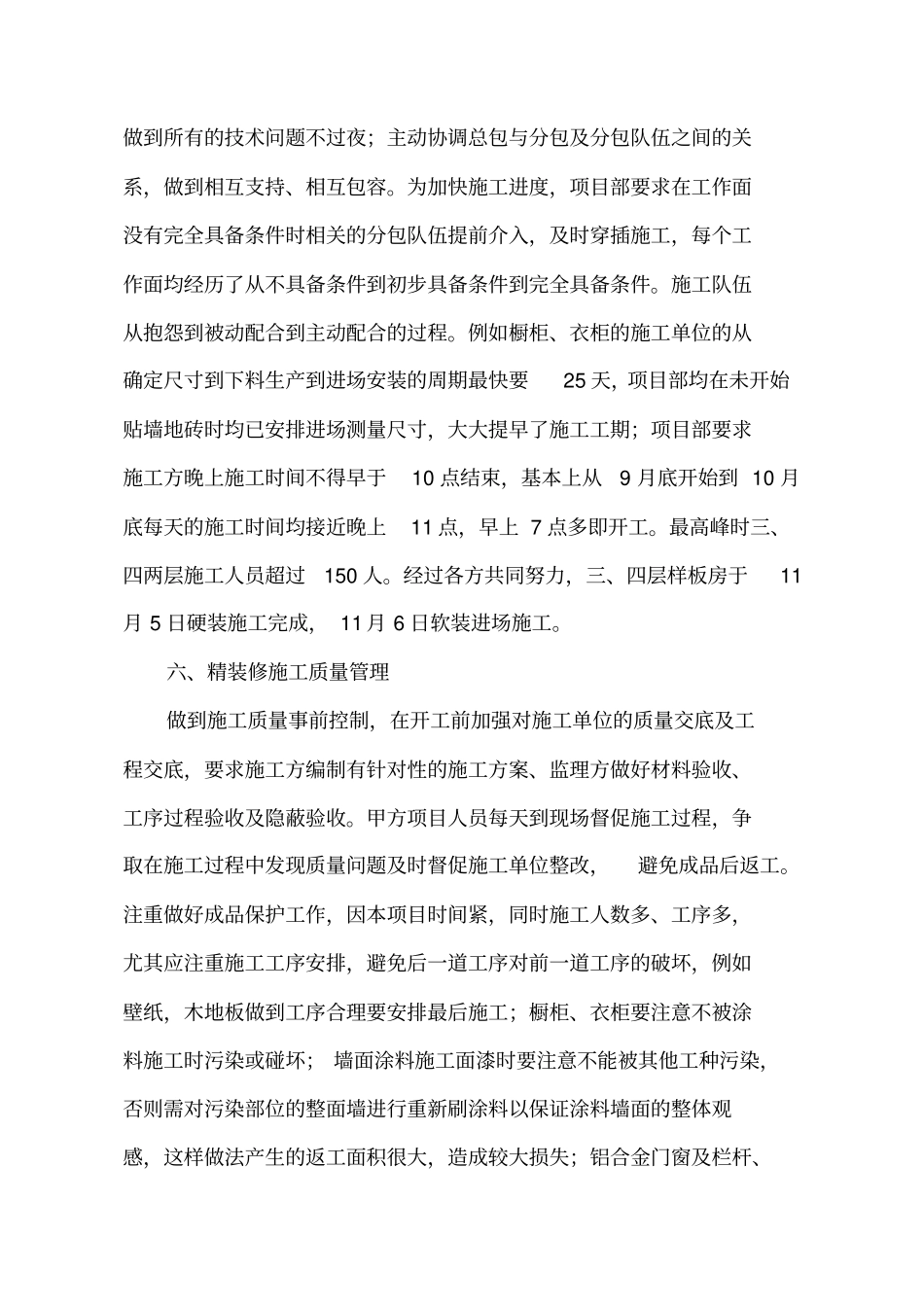

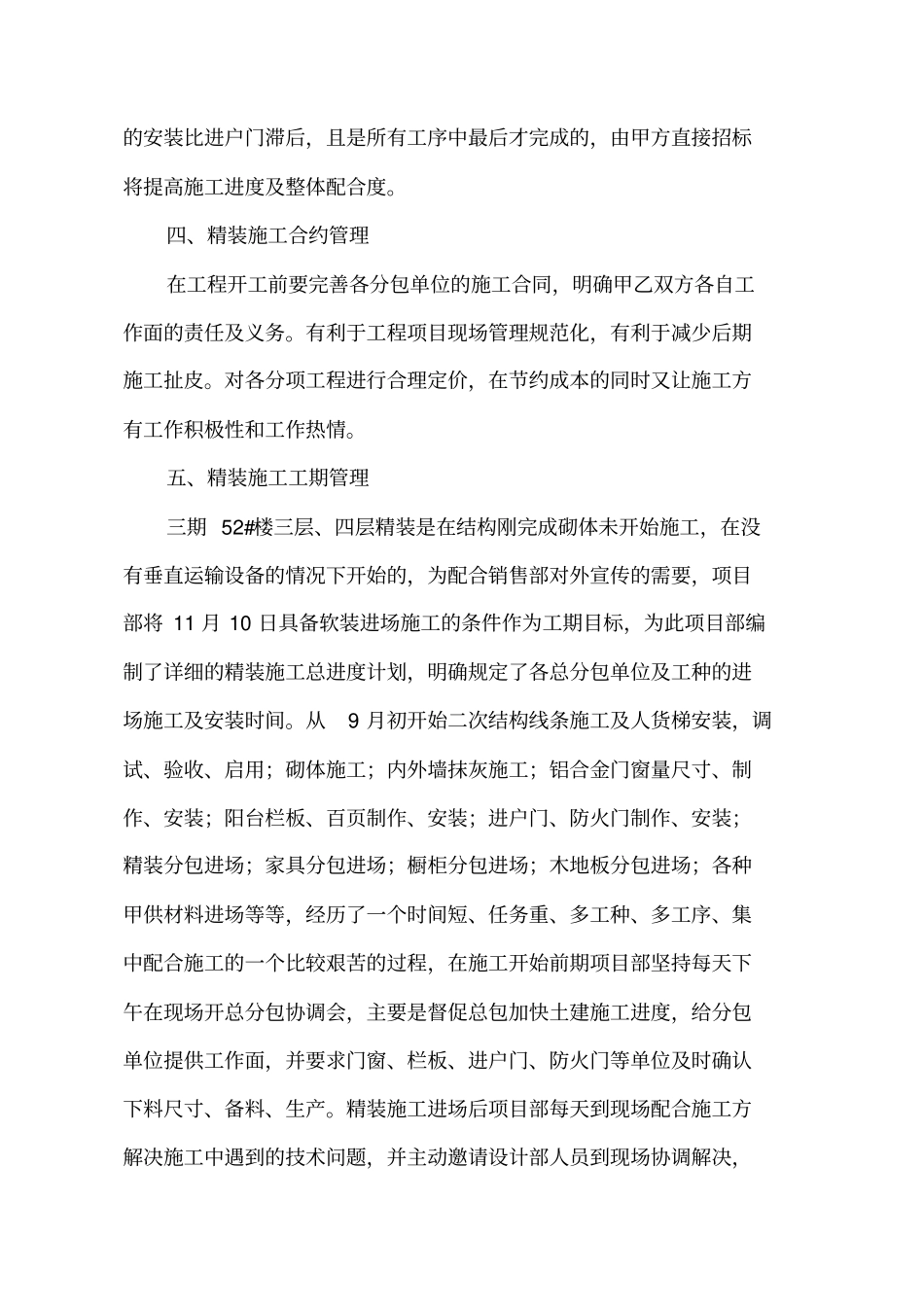

五、精装施工工期管理三期52#楼三层、四层精装是在结构刚完成砌体未开始施工,在没有垂直运输设备的情况下开始的,为配合销售部对外宣传的需要,项目部将11月10日具备软装进场施工的条件作为工期目标,为此项目部编制了详细的精装施工总进度计划,明确规定了各总分包单位及工种的进场施工及安装时间
