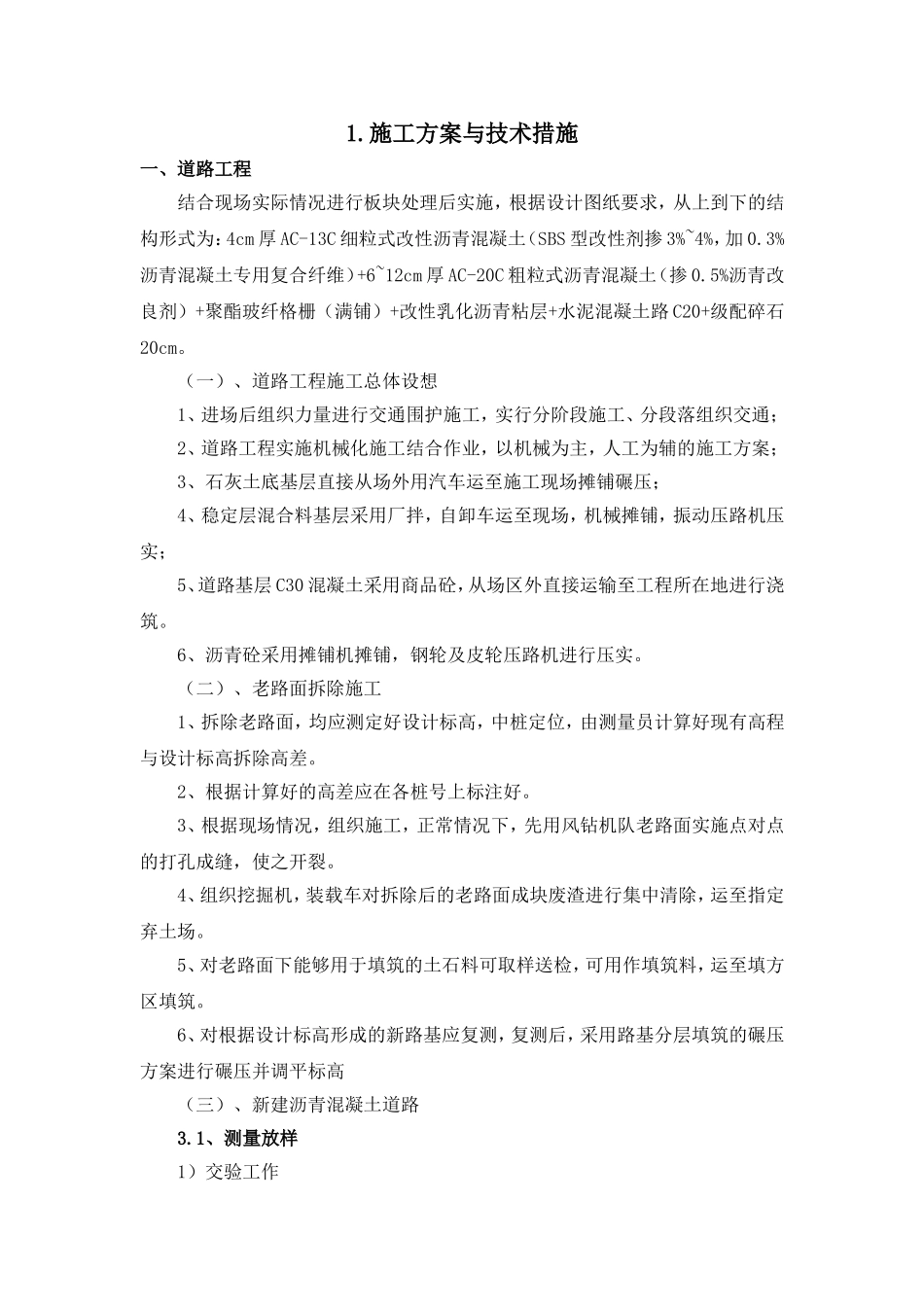

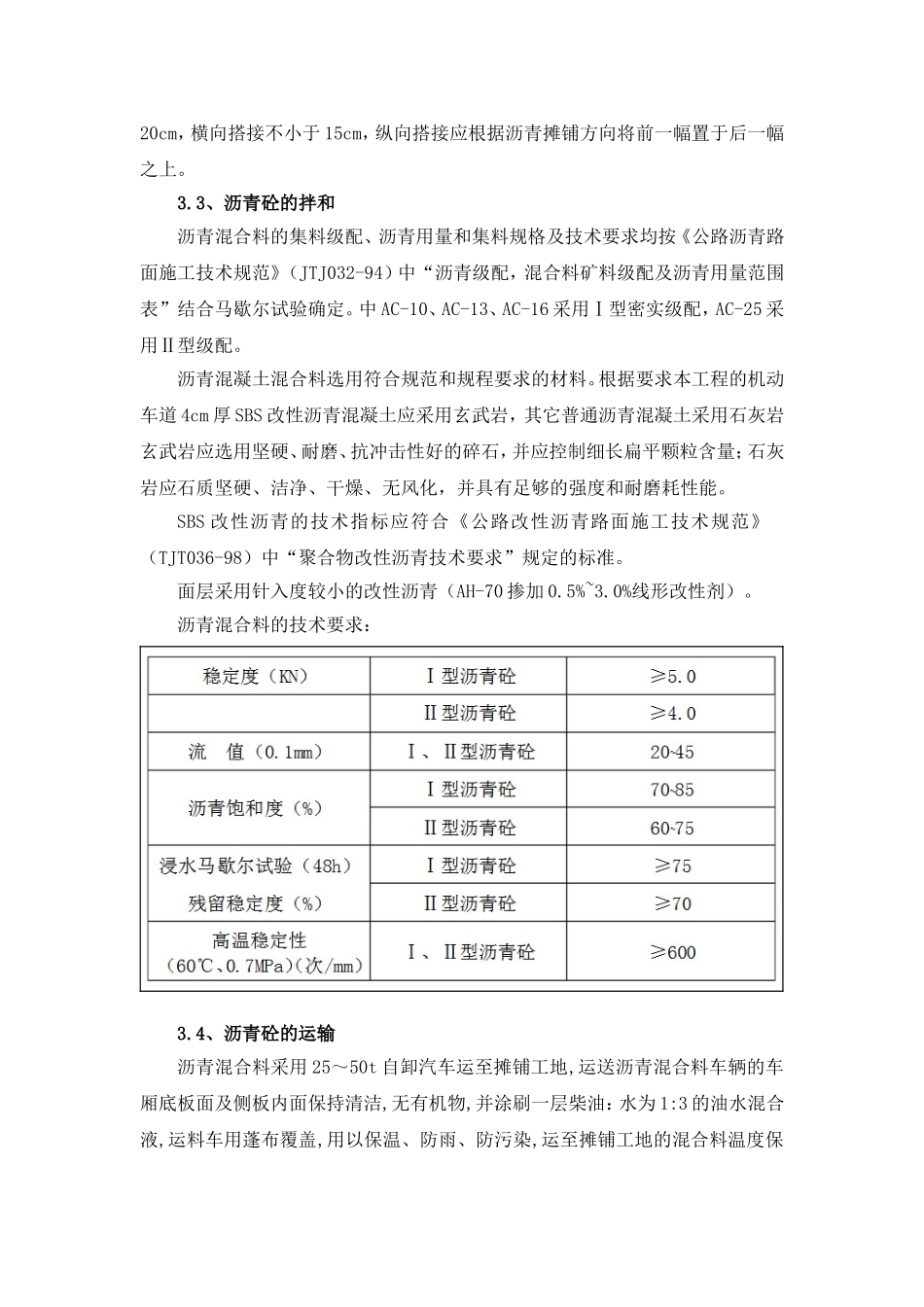

施工方案与技术措施一、道路工程结合现场实际情况进行板块处理后实施,根据设计图纸要求,从上到下的结构形式为:4cm厚AC-13C细粒式改性沥青混凝土(SBS型改性剂掺3%~4%,加0
3%沥青混凝土专用复合纤维)+6~12cm厚AC-20C粗粒式沥青混凝土(掺0
5%沥青改良剂)+聚酯玻纤格栅(满铺)+改性乳化沥青粘层+水泥混凝土路C20+级配碎石20cm
(一)、道路工程施工总体设想1、进场后组织力量进行交通围护施工,实行分阶段施工、分段落组织交通;2、道路工程实施机械化施工结合作业,以机械为主,人工为辅的施工方案;3、石灰土底基层直接从场外用汽车运至施工现场摊铺碾压;4、稳定层混合料基层采用厂拌,自卸车运至现场,机械摊铺,振动压路机压实;5、道路基层C30混凝土采用商品砼,从场区外直接运输至工程所在地进行浇筑
6、沥青砼采用摊铺机摊铺,钢轮及皮轮压路机进行压实
(二)、老路面拆除施工1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差
2、根据计算好的高差应在各桩号上标注好
3、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂
4、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场
5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑
6、对根据设计标高形成的新路基应复测,复测后,采用路基分层填筑的碾压方案进行碾压并调平标高(三)、新建沥青混凝土道路3

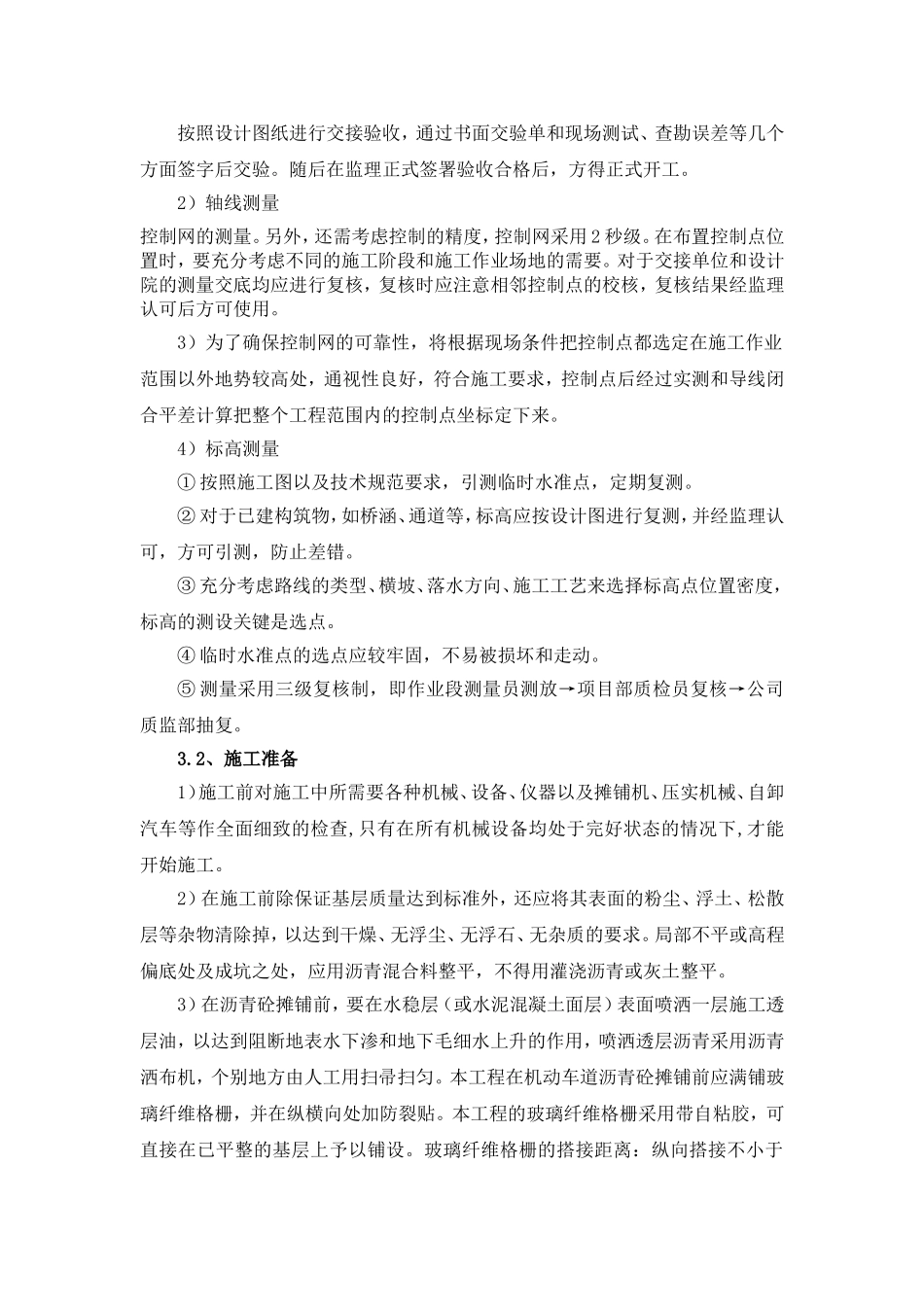

1、测量放样1)交验工作按照设计图纸进行交接验收,通过书面交验单和现场测试、查勘误差等几个方面签字后交验
随后在监理正式签署验收合格后,方得正式开工
2)轴线测量控制网的测量
另外,还需考虑控制的精度,控制网采用2秒级
在布置控制点位置时,要充分考虑不同的施工阶段和施工作业场地的需要
对于交接单位和设计院的测
