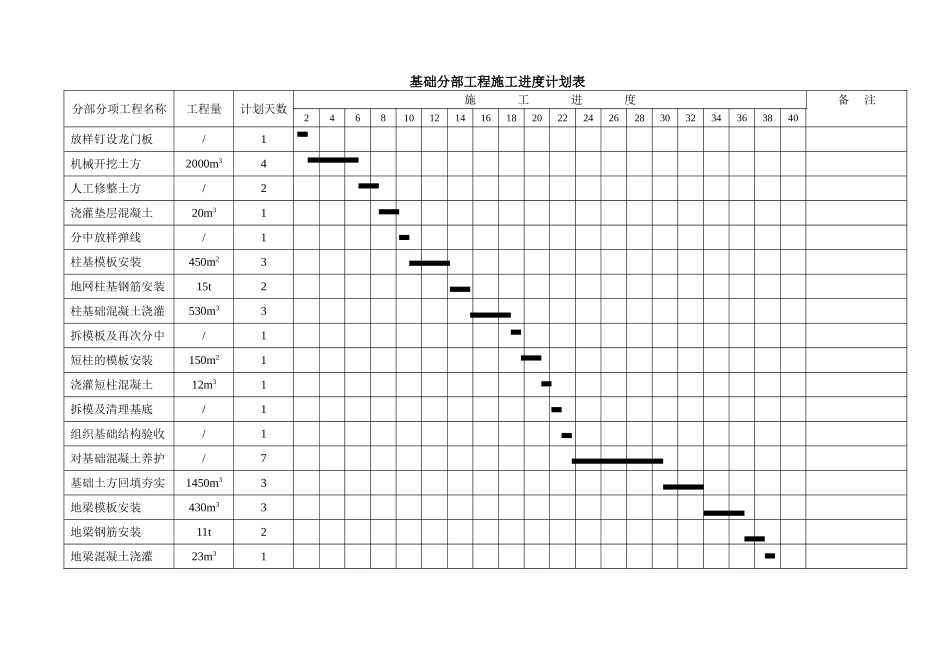

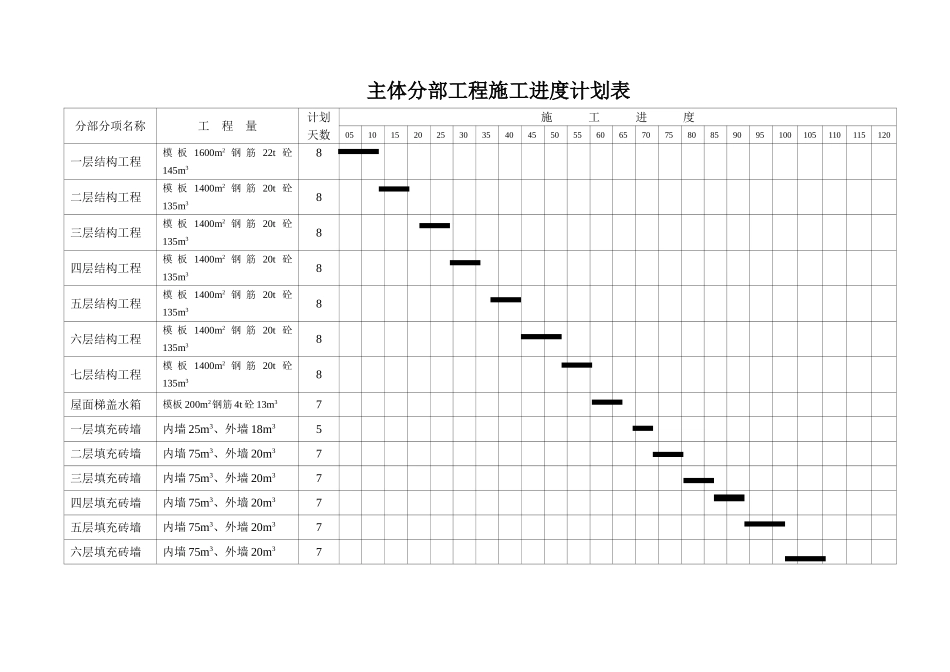

整套施工进度计划网络图、横道图、平面图及相关附表基础分部工程施工进度计划表分部分项工程名称工程量计划天数施工进度备注246810121416182022242628303234363840放样钉设龙门板/1机械开挖土方2000m34人工修整土方/2浇灌垫层混凝土20m31分中放样弹线/1柱基模板安装450m23地网柱基钢筋安装15t2柱基础混凝土浇灌530m33拆模板及再次分中/1短柱的模板安装150m21浇灌短柱混凝土12m31拆模及清理基底/1组织基础结构验收/1对基础混凝土养护/7基础土方回填夯实1450m33地梁模板安装430m33地梁钢筋安装11t2地梁混凝土浇灌23m31主体分部工程施工进度计划表分部分项名称工程量计划天数施工进度05101520253035404550556065707580859095100105110115120一层结构工程模板1600m2钢筋22t砼145m38二层结构工程模板1400m2钢筋20t砼135m38三层结构工程模板1400m2钢筋20t砼135m38四层结构工程模板1400m2钢筋20t砼135m38五层结构工程模板1400m2钢筋20t砼135m38六层结构工程模板1400m2钢筋20t砼135m38七层结构工程模板1400m2钢筋20t砼135m38屋面梯盖水箱模板200m2钢筋4t砼13m37一层填充砖墙内墙25m3、外墙18m35二层填充砖墙内墙75m3、外墙20m37三层填充砖墙内墙75m3、外墙20m37四层填充砖墙内墙75m3、外墙20m37五层填充砖墙内墙75m3、外墙20m37六层填充砖墙内墙75m3、外墙20m37七层填充砖墙内墙75m3、外墙20m37屋面栏杆栏板混凝土8m3、砌体8m38楼层栏杆栏板混凝土30m3、砌体458m310主体结构验收注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。特此说明!轮廓总进度计划表计划施工工期:300天主要分部分项工程名称工程量计划天数第1个月第2个月第3个月第4个月第5个月第6个月第7个月第8个月第9个月第10个月第11个月上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬柱基础砼工程530m329地梁砼工程23m36回填土工程1450m33一层结构工程145m38二层结构工程135m38三层结构工程135m38四层结构工程135m38五层结构工程135m38六层结构工程135m38七层结构工程135m38梯盖水箱工程13m37砖筑墙体工程475m347屋面分部工程1100m218装修装饰工程12500m2180水卫安装工程850m80电气安装工程2230m80竣工验收1注:①填充墙砌筑可在主体封顶之前插入施工。②水卫、电气的预埋应在绑扎钢筋时插入施工。③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。施工进度计划网络图说明:1、楼板砼浇筑3天,其中包括分中弹线0.5天、柱筋安装0.5天和技术间歇1天在内。2、钢筋安装2天,其中包括水电暗管预埋时间在内(水电应穿插施工)。3、砖墙砌筑10天,其中包括模板拆除2天、门窗框安装2天的时间在内。4、室内粉刷15天,其中包括卫生间、厨房的防水施工4天的时间在内。5、屋面装修30天,其中包括屋面防水工程施工时间在内。6、外墙装修80天,其中包括水电安装时间在内(水电安装应穿插进行施工)。7、室外工程20天,其中包括现场打扫卫生、修修补补2天的时间在内。8、总工期300天,其中基础占40天,至主体封顶用110天。屋面水箱梯盖结构外墙装修屋面装修涂料油漆玻璃灯具20天80天30天30天10天室外竣工七层模板七层钢筋七层板砼七层砖墙七层粉刷七层地板工程验收5天2天3天10天15天8天20天1天六层模板六层钢筋六层板砼六层砖墙六层粉刷六层地板5天2天3天10天15天8天五层模板五层钢筋五层板砼五层砖墙五层粉刷五层地板5天2天3天10天15天8天四层模板四层钢筋四层板砼四层砖墙四层粉刷四层地板5天2天3天10天15天8天三层模板三层钢筋三层板砼三层砖墙三层粉刷三层地板5天2天3天10天15天8天二层模板二层钢筋二层板砼二层砖墙二层粉刷二层地板图例:表示虚设工序表示主导工序表示一般工序1186427211546403932139714123528231619175047413629241834575652494338332622253037424851554554596163445358606264655天2天3天10天15天8天一层模板一层钢筋一层板砼一层砖墙一层粉刷一层地板5天2天3天10天15天8天基础40天1210533120基础、主体阶段施工平面布置图北...
