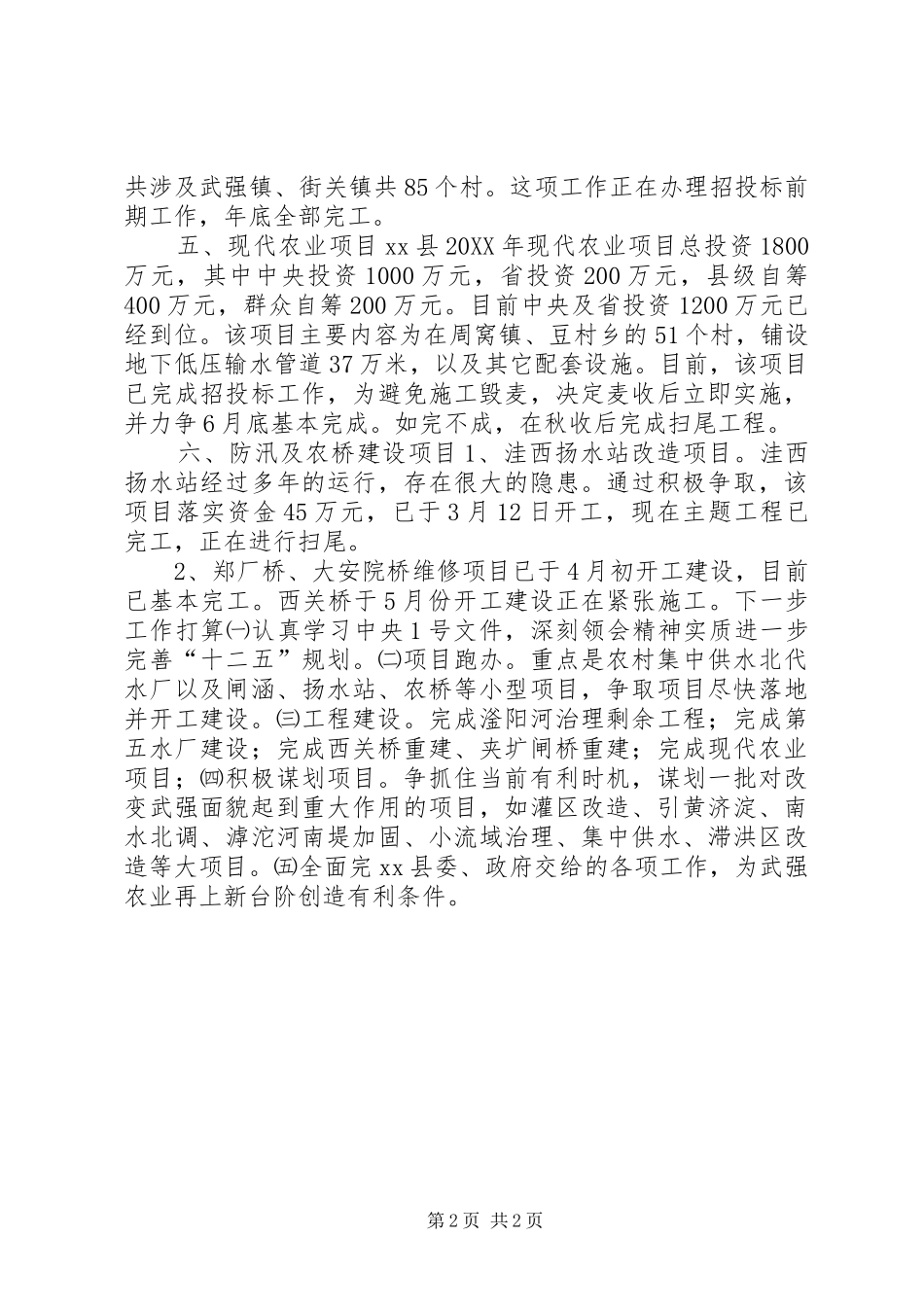

县水务局关于项目建设情况汇报今年以来,我们在县委、县政府的正确领导下,认真贯彻落实科学发展观,以中央一号文件为契机,紧紧围绕全年水利工作目标,加大工作力度,力争保质保量完成全年工作。现将我局今年主要工作汇报如下:一、滏阳河xx县城段综合整治工作这项工作治理的重点是滏阳河光明桥至小范桥之间,全长1.2公里,项目依托是滏阳河xx县城段二次续建工程项目总投资是4200万元。目前可行性研究报告已由省水利厅批复,正在省发展改革委员会立项,5月31日市水利设计院院长、主管副院长一行5人到xx县查看了滏阳河治理工程现场,县政府主要负责同志与市水利设计院负责同志进行了接洽,明确了治理思路,现在结合城市景观做初步设计,下周拿出方案。二、旧路南扬水站拆迁工作和滏阳河治理工程管理房搬迁工作该项工作由于省厅主管处室负责人调整,出现一些波折,经过积极努力,5月份已通过省水利厅专家论证,5月27日会同财政局、国有资产局聘请了衡水正财资产评估事务所对该扬水站的资产评估报告,6月2日聘请衡水正阳卖公司,在我县国家资产交易中心进行了拍卖,6月3日开始拆除,现已拆除完毕。滏阳河治理工程管理房搬迁工作,由于该工程属市局建设项目,未经验收暂不能拆除,为不影响公园建设,经与城建部门接洽同意,先将管理范围内临时厂房,及施工机械等搬至西张庄橡胶堤处。就可进行施工,管理房暂时保留。现搬迁已经结束。三、天平沟小流域治理该项初步设计已于5月份经通过省水利厅审查,目前已到位资金700万元。现正在办理施工法人单位,施工详图设计等具体工作,争取早日开工建设。四、农村集中供水水厂建设完成农村集中供水第五(董庄)、第六(北代)两座水厂建设任务。两水厂建成后可解决饮水不安全人口79438人,其中第五水厂解决36345人,第六水厂解决43093人。现在两座水厂已完成立项批复,正在进行水厂设计。目前第五水厂已下达建设资金951万元。另外,第三、第四水厂去年是通往社区,今年需要进行管道续接入村,第1页共2页共涉及武强镇、街关镇共85个村。这项工作正在办理招投标前期工作,年底全部完工。五、现代农业项目xx县20XX年现代农业项目总投资1800万元,其中中央投资1000万元,省投资200万元,县级自筹400万元,群众自筹200万元。目前中央及省投资1200万元已经到位。该项目主要内容为在周窝镇、豆村乡的51个村,铺设地下低压输水管道37万米,以及其它配套设施。目前,该项目已完成招投标工作,为避免施工毁麦,决定麦收后立即实施,并力争6月底基本完成。如完不成,在秋收后完成扫尾工程。六、防汛及农桥建设项目1、洼西扬水站改造项目。洼西扬水站经过多年的运行,存在很大的隐患。通过积极争取,该项目落实资金45万元,已于3月12日开工,现在主题工程已完工,正在进行扫尾。2、郑厂桥、大安院桥维修项目已于4月初开工建设,目前已基本完工。西关桥于5月份开工建设正在紧张施工。下一步工作打算㈠认真学习中央1号文件,深刻领会精神实质进一步完善“十二五”规划。㈡项目跑办。重点是农村集中供水北代水厂以及闸涵、扬水站、农桥等小型项目,争取项目尽快落地并开工建设。㈢工程建设。完成滏阳河治理剩余工程;完成第五水厂建设;完成西关桥重建、夹圹闸桥重建;完成现代农业项目;㈣积极谋划项目。争抓住当前有利时机,谋划一批对改变武强面貌起到重大作用的项目,如灌区改造、引黄济淀、南水北调、滹沱河南堤加固、小流域治理、集中供水、滞洪区改造等大项目。㈤全面完xx县委、政府交给的各项工作,为武强农业再上新台阶创造有利条件。第2页共2页
