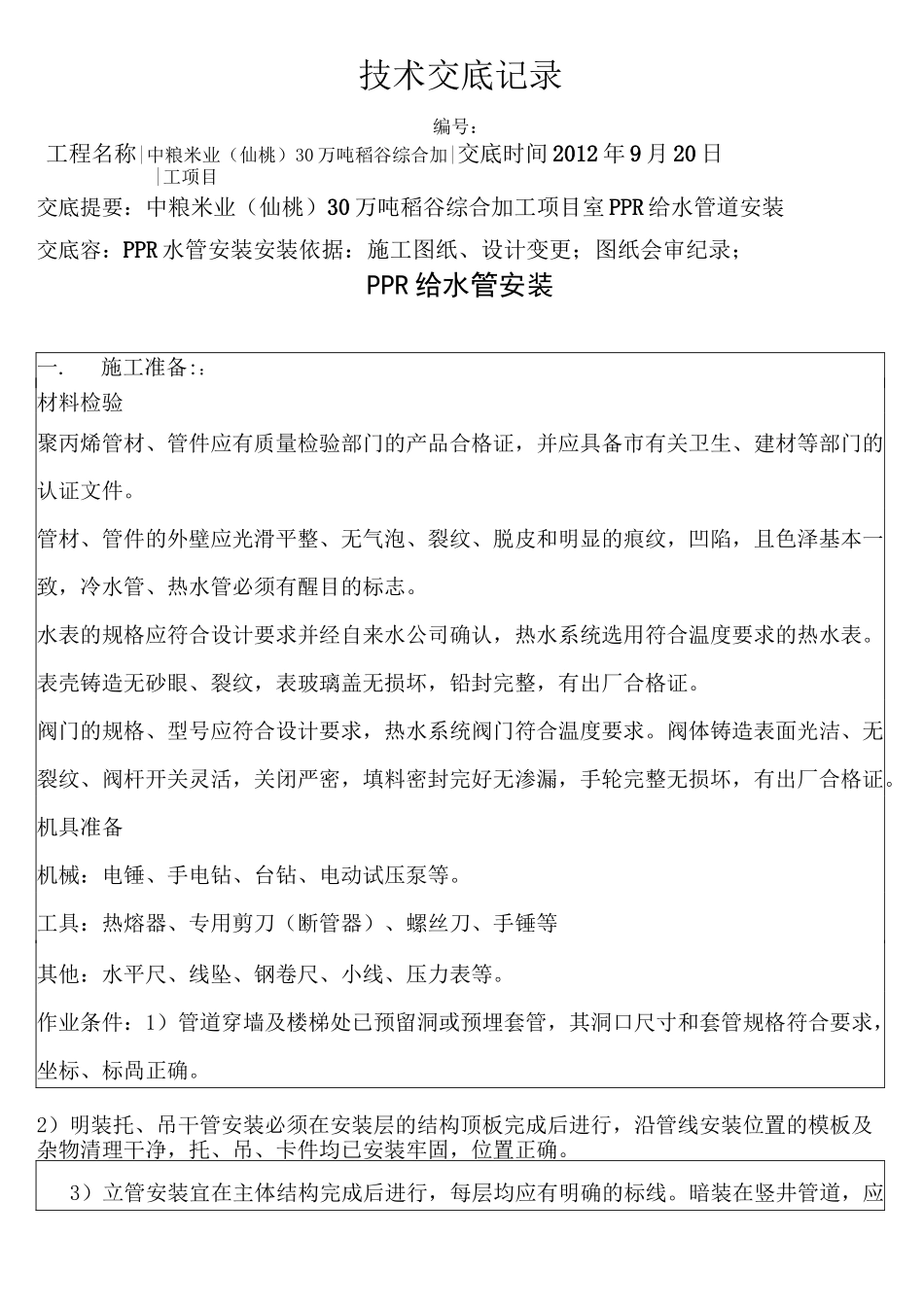

技术交底记录编号:工程名称|中粮米业(仙桃)30万吨稻谷综合加|交底时间2012年9月20日|工项目交底提要:中粮米业(仙桃)30万吨稻谷综合加工项目室PPR给水管道安装交底容:PPR水管安装安装依据:施工图纸、设计变更;图纸会审纪录;PPR给水管安装一
施工准备::材料检验聚丙烯管材、管件应有质量检验部门的产品合格证,并应具备市有关卫生、建材等部门的认证文件
管材、管件的外壁应光滑平整、无气泡、裂纹、脱皮和明显的痕纹,凹陷,且色泽基本一致,冷水管、热水管必须有醒目的标志
水表的规格应符合设计要求并经自来水公司确认,热水系统选用符合温度要求的热水表
表壳铸造无砂眼、裂纹,表玻璃盖无损坏,铅封完整,有出厂合格证
阀门的规格、型号应符合设计要求,热水系统阀门符合温度要求
阀体铸造表面光洁、无裂纹、阀杆开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证
机具准备机械:电锤、手电钻、台钻、电动试压泵等
工具:热熔器、专用剪刀(断管器)、螺丝刀、手锤等其他:水平尺、线坠、钢卷尺、小线、压力表等
作业条件:1)管道穿墙及楼梯处已预留洞或预埋套管,其洞口尺寸和套管规格符合要求,坐标、标咼正确
2)明装托、吊干管安装必须在安装层的结构顶板完成后进行,沿管线安装位置的模板及杂物清理干净,托、吊、卡件均已安装牢固,位置正确
3)立管安装宜在主体结构完成后进行,每层均应有明确的标线

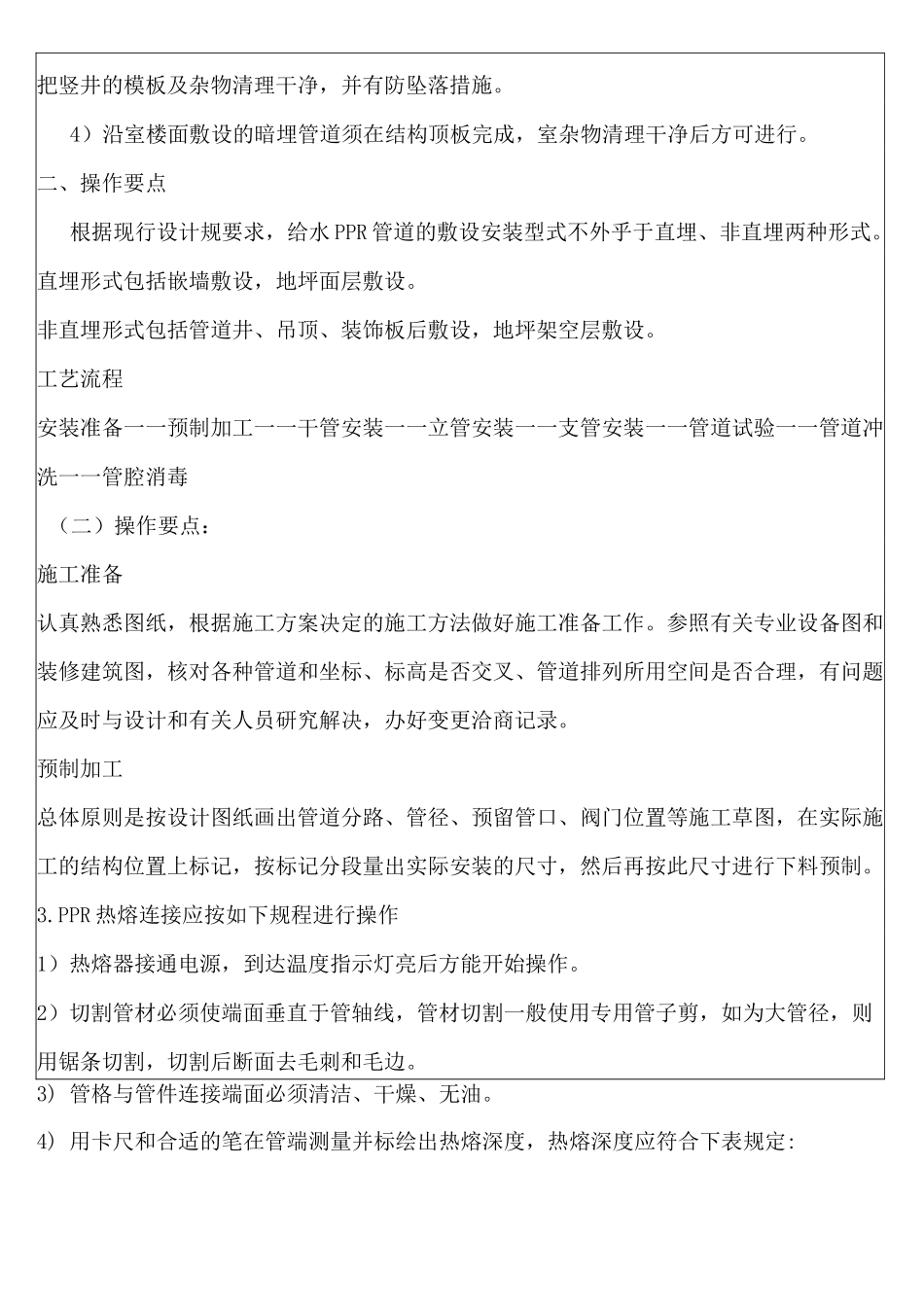

暗装在竖井管道,应把竖井的模板及杂物清理干净,并有防坠落措施
4)沿室楼面敷设的暗埋管道须在结构顶板完成,室杂物清理干净后方可进行
二、操作要点根据现行设计规要求,给水PPR管道的敷设安装型式不外乎于直埋、非直埋两种形式
直埋形式包括嵌墙敷设,地坪面层敷设
非直埋形式包括管道井、吊顶、装饰板后敷设,地坪架空层敷设

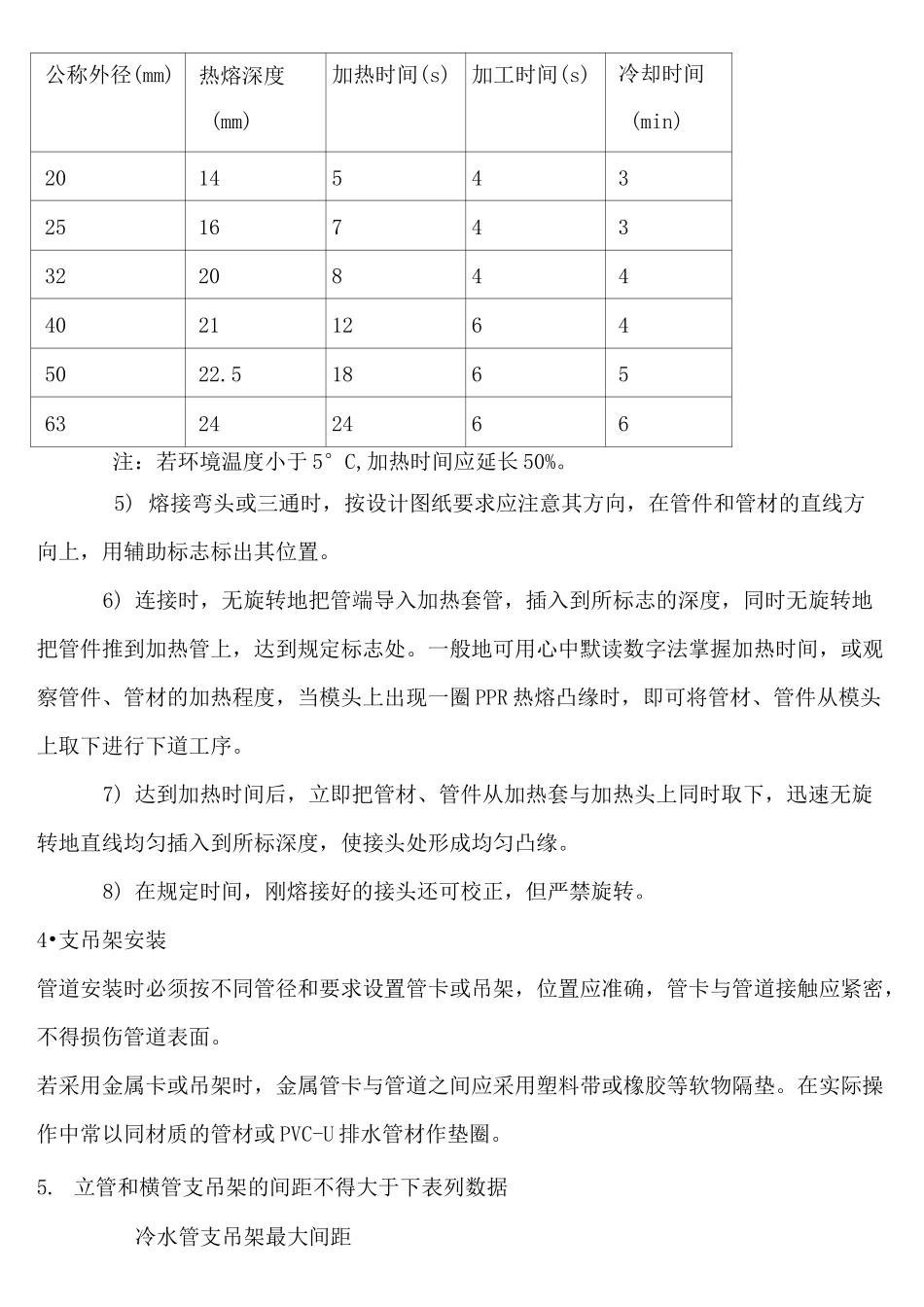

工艺流程安装准备一一预制加工一一干管安装一一立管安装一一支管安装一一管道试验一一管道冲
