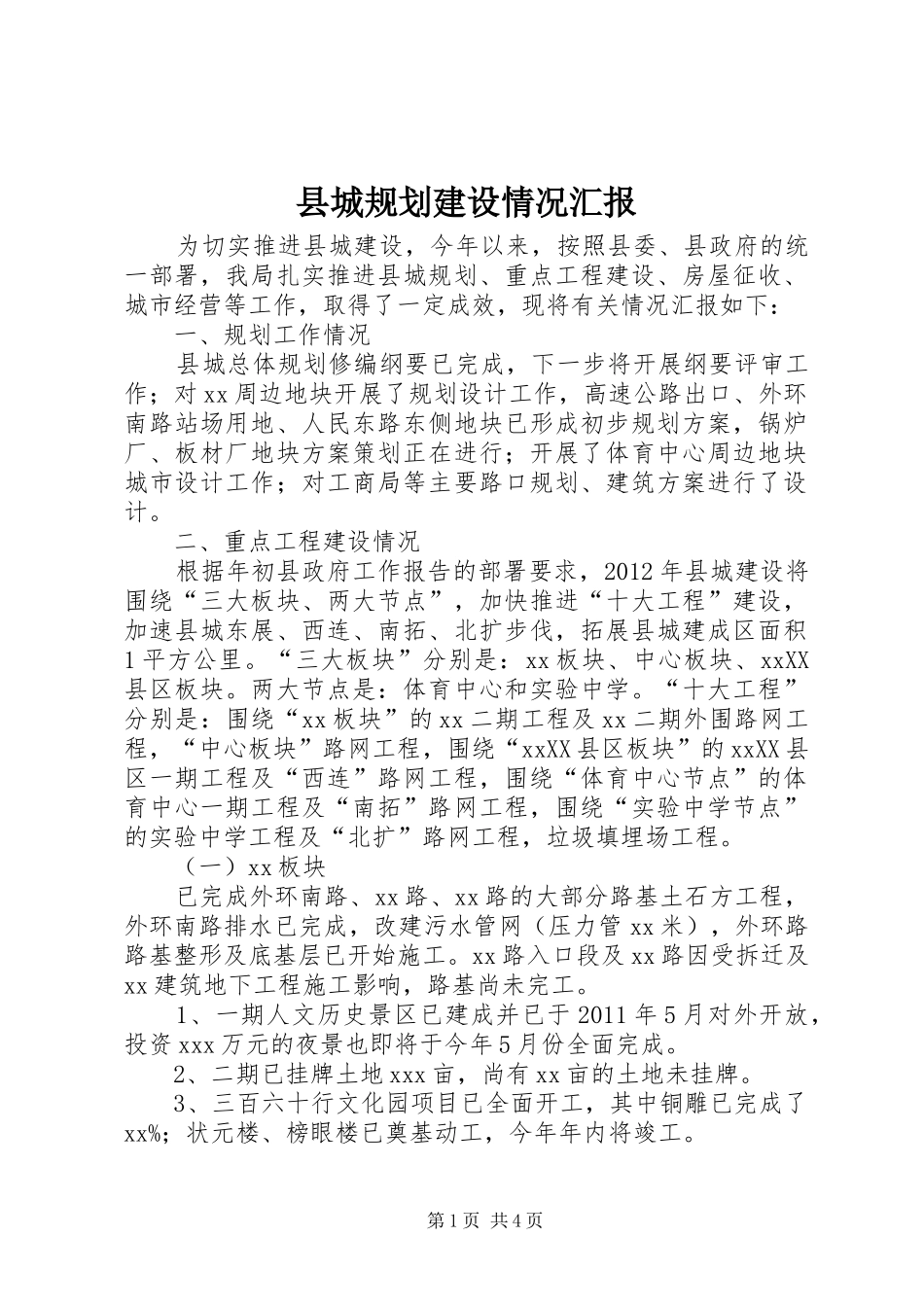

县城规划建设情况汇报为切实推进县城建设,今年以来,按照县委、县政府的统一部署,我局扎实推进县城规划、重点工程建设、房屋征收、城市经营等工作,取得了一定成效,现将有关情况汇报如下:一、规划工作情况县城总体规划修编纲要已完成,下一步将开展纲要评审工作;对xx周边地块开展了规划设计工作,高速公路出口、外环南路站场用地、人民东路东侧地块已形成初步规划方案,锅炉厂、板材厂地块方案策划正在进行;开展了体育中心周边地块城市设计工作;对工商局等主要路口规划、建筑方案进行了设计
二、重点工程建设情况根据年初县政府工作报告的部署要求,2012年县城建设将围绕“三大板块、两大节点”,加快推进“十大工程”建设,加速县城东展、西连、南拓、北扩步伐,拓展县城建成区面积1平方公里
“三大板块”分别是:xx板块、中心板块、xxXX县区板块
两大节点是:体育中心和实验中学
“十大工程”分别是:围绕“xx板块”的xx二期工程及xx二期外围路网工程,“中心板块”路网工程,围绕“xxXX县区板块”的xxXX县区一期工程及“西连”路网工程,围绕“体育中心节点”的体育中心一期工程及“南拓”路网工程,围绕“实验中学节点”的实验中学工程及“北扩”路网工程,垃圾填埋场工程
(一)xx板块已完成外环南路、xx路、xx路的大部分路基土石方工程,外环南路排水已完成,改建污水管网(压力管xx米),外环路路基整形及底基层已开始施工
xx路入口段及xx路因受拆迁及xx建筑地下工程施工影响,路基尚未完工
1、一期人文历史景区已建成并已于2011年5月对外开放,投资xxx万元的夜景也即将于今年5月份全面完成
2、二期已挂牌土地xxx亩,尚有xx亩的土地未挂牌
3、三百六十行文化园项目已全面开工,其中铜雕已完成了xx%;状元楼、榜眼楼已奠基动工,今年年内将竣工
第1页共4页4、水乡文化园项目开工面达到35%
5、清明上河图项目已全面开工建设
