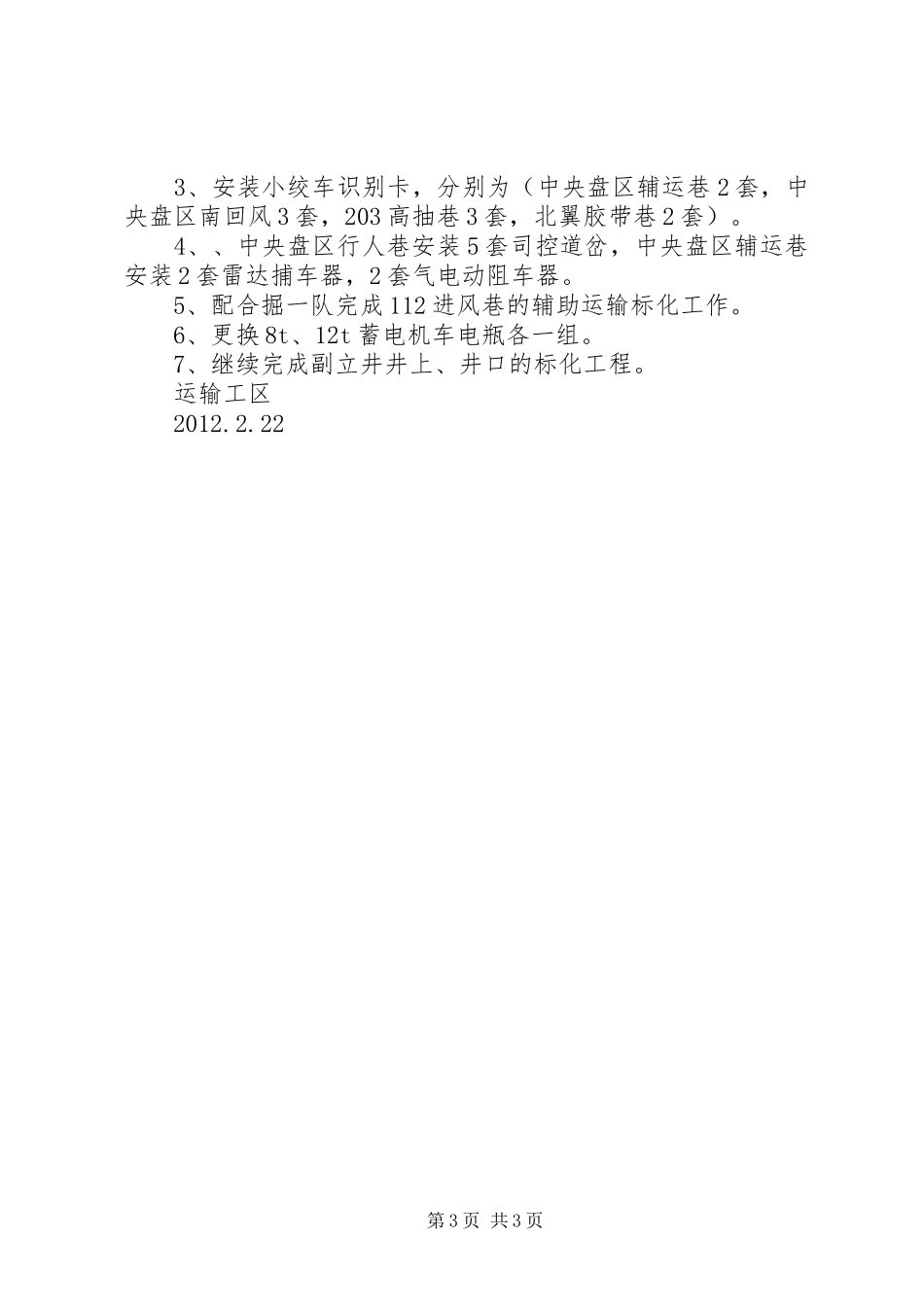

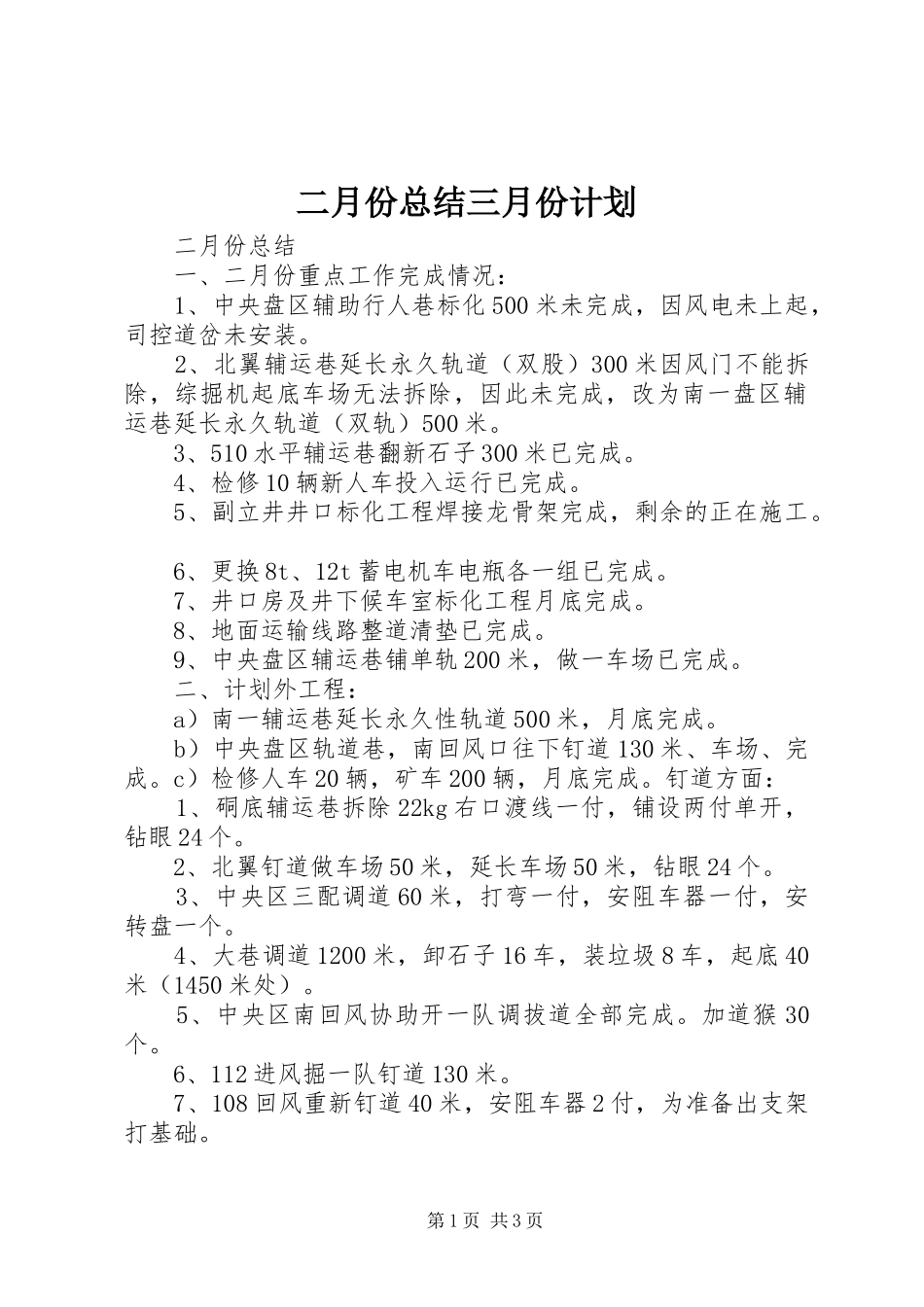

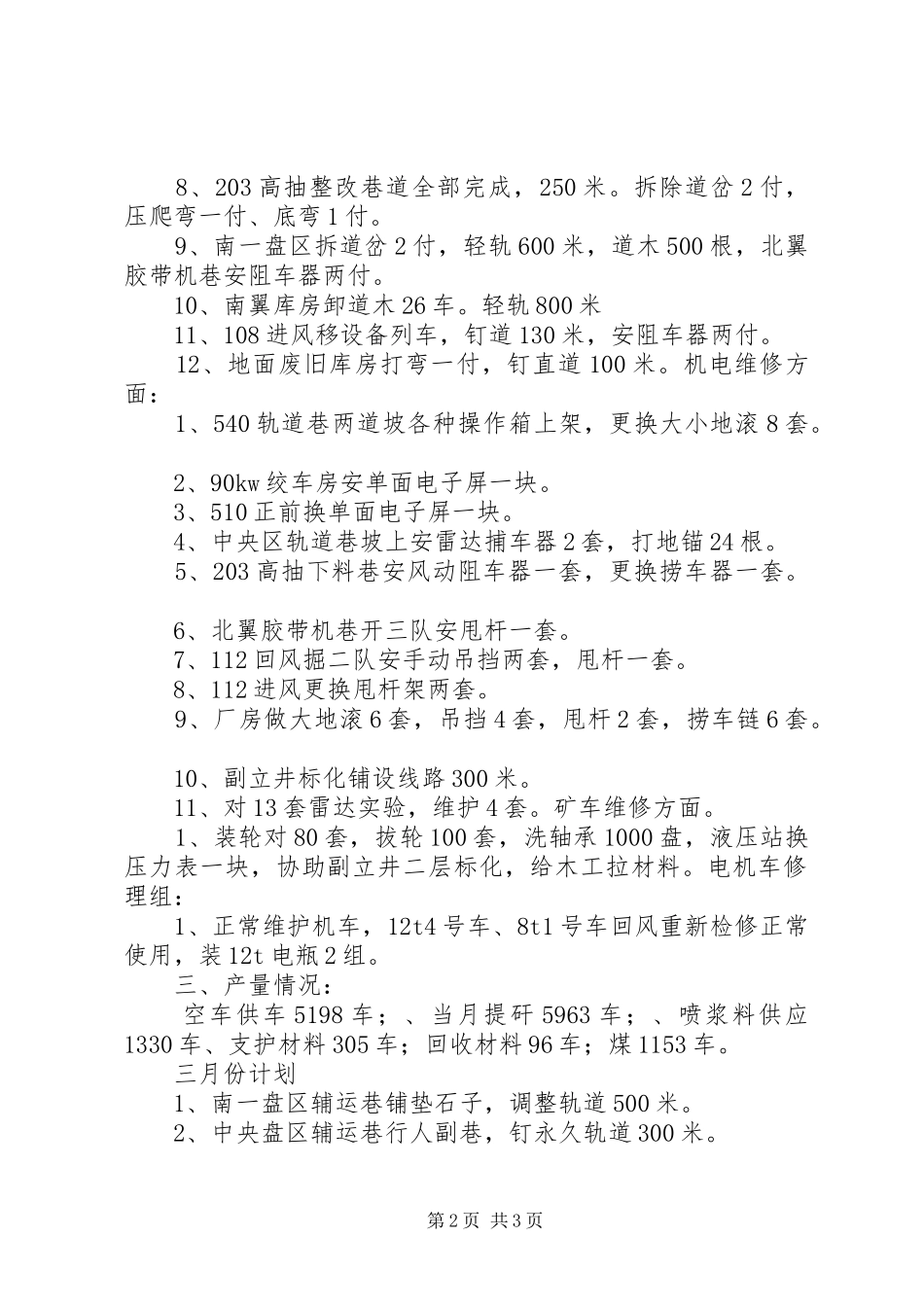

二月份总结三月份计划二月份总结一、二月份重点工作完成情况:1、中央盘区辅助行人巷标化500米未完成,因风电未上起,司控道岔未安装
2、北翼辅运巷延长永久轨道(双股)300米因风门不能拆除,综掘机起底车场无法拆除,因此未完成,改为南一盘区辅运巷延长永久轨道(双轨)500米
3、510水平辅运巷翻新石子300米已完成
4、检修10辆新人车投入运行已完成
5、副立井井口标化工程焊接龙骨架完成,剩余的正在施工
6、更换8t、12t蓄电机车电瓶各一组已完成
7、井口房及井下候车室标化工程月底完成
8、地面运输线路整道清垫已完成
9、中央盘区辅运巷铺单轨200米,做一车场已完成
二、计划外工程:a)南一辅运巷延长永久性轨道500米,月底完成
b)中央盘区轨道巷,南回风口往下钉道130米、车场、完成
c)检修人车20辆,矿车200辆,月底完成
钉道方面:1、硐底辅运巷拆除22kg右口渡线一付,铺设两付单开,钻眼24个
2、北翼钉道做车场50米,延长车场50米,钻眼24个
3、中央区三配调道60米,打弯一付,安阻车器一付,安转盘一个
4、大巷调道1200米,卸石子16车,装垃圾8车,起底40米(1450米处)
5、中央区南回风协助开一队调拔道全部完成
加道猴30个
6、112进风掘一队钉道130米
7、108回风重新钉道40米,安阻车器2付,为准备出支架打基础
第1页共3页8、203高抽整改巷道全部完成,250米
拆除道岔2付,压爬弯一付、底弯1付
9、南一盘区拆道岔2付,轻轨600米,道木500根,北翼胶带机巷安阻车器两付
10、南翼库房卸道木26车
轻轨800米11、108进风移设备列车,钉道130米,安阻车器两付
12、地面废旧库房打弯一付,钉直道100米
机电维修方面:1、540轨道巷两道坡各种操作箱上架,更换大小地滚8套
2、90kw绞车房安单面电子屏一块
3、510正前换单面电
