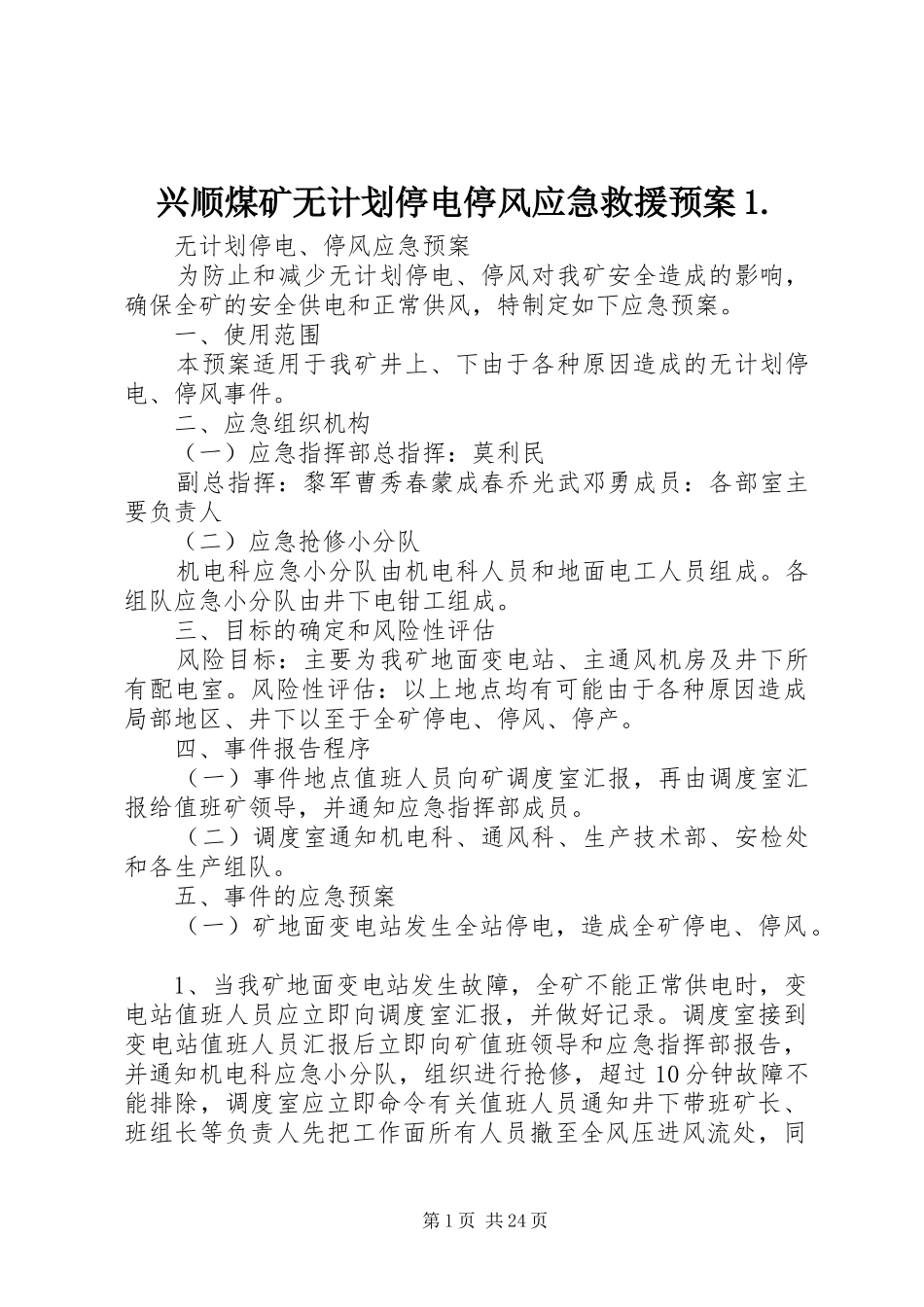

兴顺煤矿无计划停电停风应急救援预案1
无计划停电、停风应急预案为防止和减少无计划停电、停风对我矿安全造成的影响,确保全矿的安全供电和正常供风,特制定如下应急预案
一、使用范围本预案适用于我矿井上、下由于各种原因造成的无计划停电、停风事件
二、应急组织机构(一)应急指挥部总指挥:莫利民副总指挥:黎军曹秀春蒙成春乔光武邓勇成员:各部室主要负责人(二)应急抢修小分队机电科应急小分队由机电科人员和地面电工人员组成
各组队应急小分队由井下电钳工组成
三、目标的确定和风险性评估风险目标:主要为我矿地面变电站、主通风机房及井下所有配电室
风险性评估:以上地点均有可能由于各种原因造成局部地区、井下以至于全矿停电、停风、停产
四、事件报告程序(一)事件地点值班人员向矿调度室汇报,再由调度室汇报给值班矿领导,并通知应急指挥部成员
(二)调度室通知机电科、通风科、生产技术部、安检处和各生产组队
五、事件的应急预案(一)矿地面变电站发生全站停电,造成全矿停电、停风
1、当我矿地面变电站发生故障,全矿不能正常供电时,变电站值班人员应立即向调度室汇报,并做好记录
调度室接到变电站值班人员汇报后立即向矿值班领导和应急指挥部报告,并通知机电科应急小分队,组织进行抢修,超过10分钟故障不能排除,调度室应立即命令有关值班人员通知井下带班矿长、班组长等负责人先把工作面所有人员撤至全风压进风流处,同第1页共24页时,通知主通风机房值班人员将防爆风门打开,矿井进行自然通风,并请示指挥部迅速决定是否停止矿井生产,是否将工作人员全部撤离井下

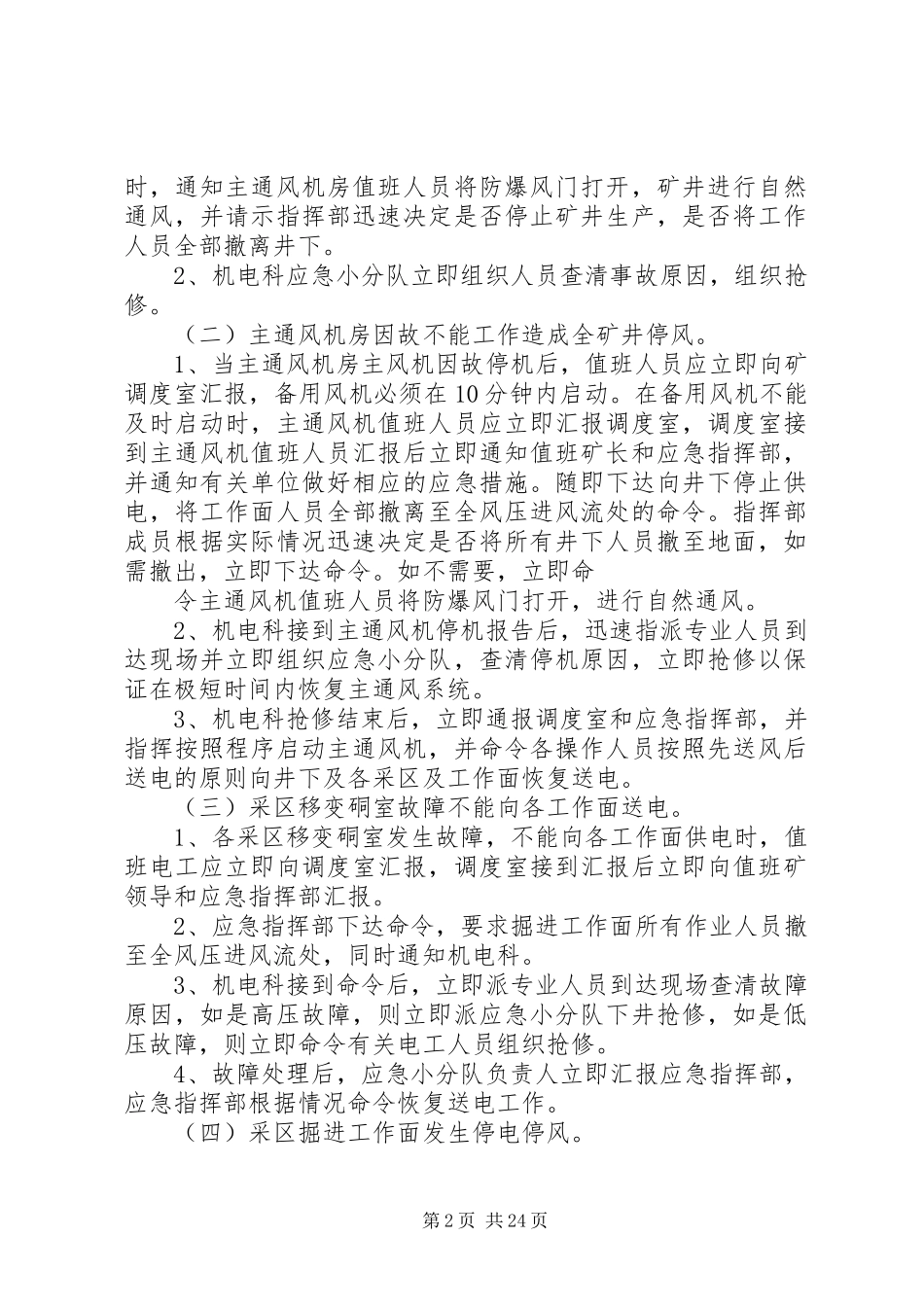

2、机电科应急小分队立即组织人员查清事故原因,组织抢修
(二)主通风机房因故不能工作造成全矿井停风
1、当主通风机房主风机因故停机后,值班人员应立即向矿调度室汇报,备用风机必须在10分钟内启动
在备用风机不能及时启动时,主通风机值班人员应立即汇报调度室,调度室接到主通风机值班人员汇
