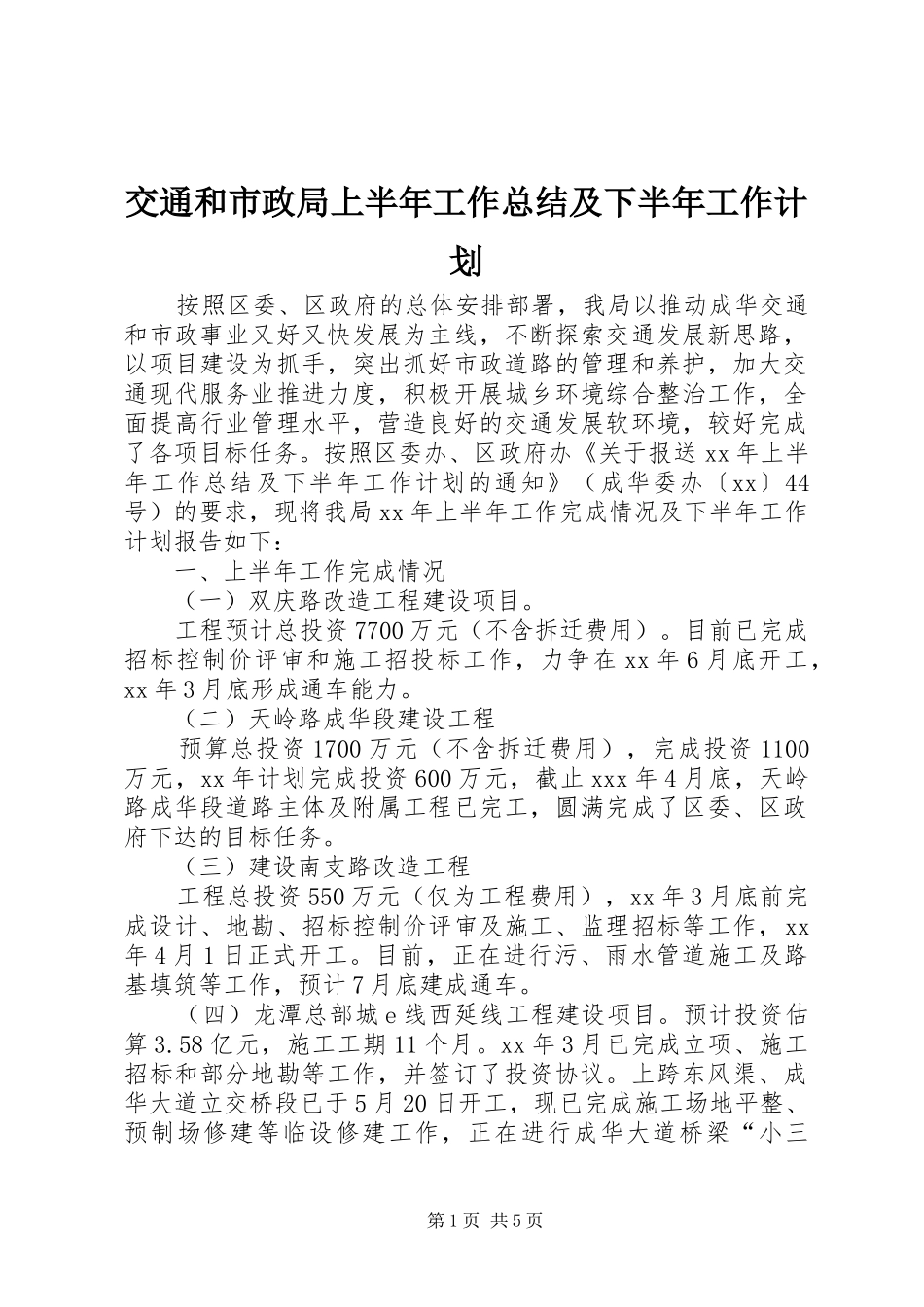

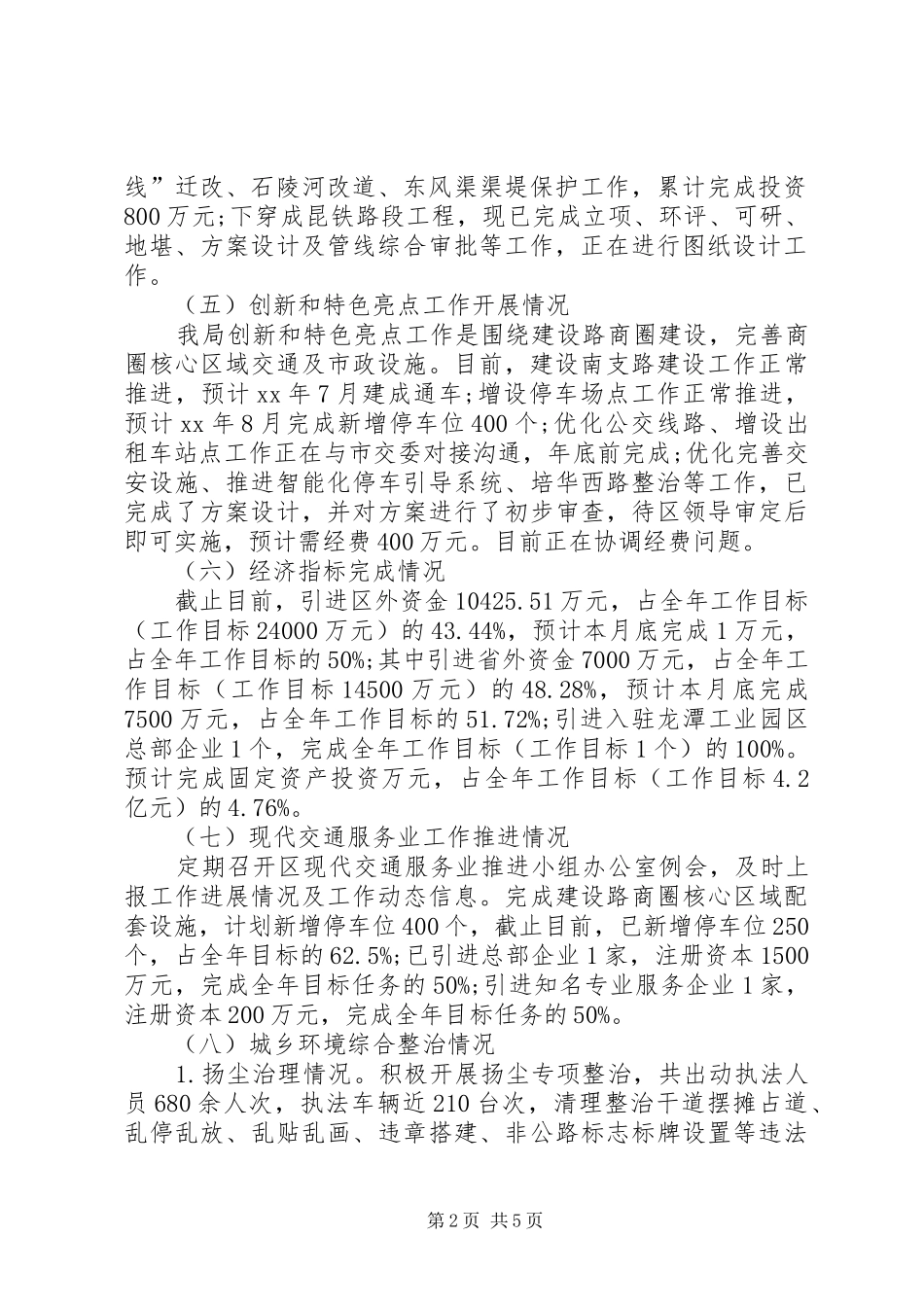

交通和市政局上半年工作总结及下半年工作计划按照区委、区政府的总体安排部署,我局以推动成华交通和市政事业又好又快发展为主线,不断探索交通发展新思路,以项目建设为抓手,突出抓好市政道路的管理和养护,加大交通现代服务业推进力度,积极开展城乡环境综合整治工作,全面提高行业管理水平,营造良好的交通发展软环境,较好完成了各项目标任务
按照区委办、区政府办《关于报送xx年上半年工作总结及下半年工作计划的通知》(成华委办〔xx〕44号)的要求,现将我局xx年上半年工作完成情况及下半年工作计划报告如下:一、上半年工作完成情况(一)双庆路改造工程建设项目
工程预计总投资7700万元(不含拆迁费用)
目前已完成招标控制价评审和施工招投标工作,力争在xx年6月底开工,xx年3月底形成通车能力
(二)天岭路成华段建设工程预算总投资1700万元(不含拆迁费用),完成投资1100万元,xx年计划完成投资600万元,截止xxx年4月底,天岭路成华段道路主体及附属工程已完工,圆满完成了区委、区政府下达的目标任务
(三)建设南支路改造工程工程总投资550万元(仅为工程费用),xx年3月底前完成设计、地勘、招标控制价评审及施工、监理招标等工作,xx年4月1日正式开工
目前,正在进行污、雨水管道施工及路基填筑等工作,预计7月底建成通车
(四)龙潭总部城e线西延线工程建设项目
预计投资估算3
58亿元,施工工期11个月
xx年3月已完成立项、施工招标和部分地勘等工作,并签订了投资协议
上跨东风渠、成华大道立交桥段已于5月20日开工,现已完成施工场地平整、预制场修建等临设修建工作,正在进行成华大道桥梁“小三第1页共5页线”迁改、石陵河改道、东风渠渠堤保护工作,累计完成投资800万元;下穿成昆铁路段工程,现已完成立项、环评、可研、地堪、方案设计及管线综合审批等工作,正在进行图纸设计工作
(五)创新和特色亮点工作开展情况
