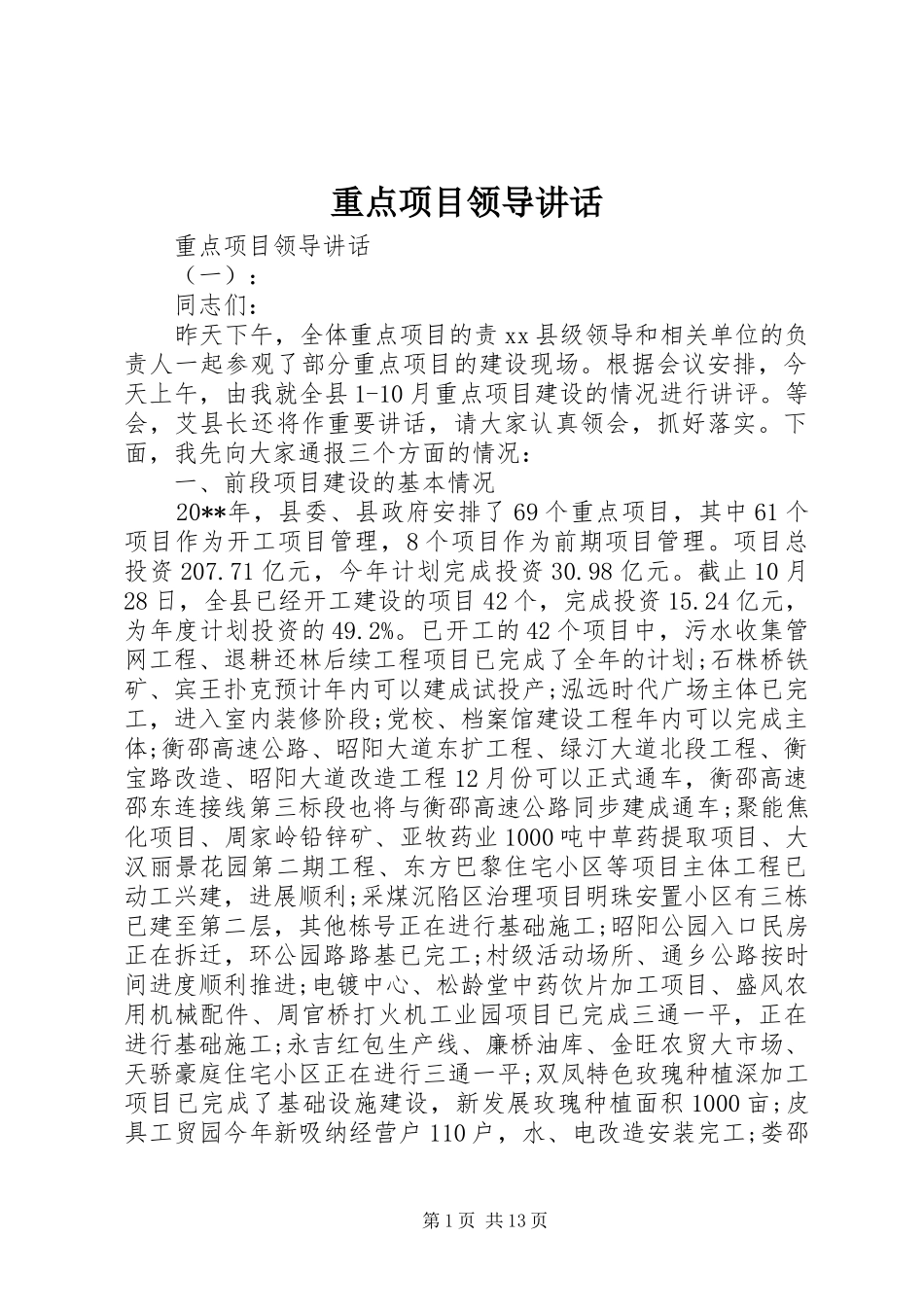

重点项目领导讲话重点项目领导讲话(一):同志们:昨天下午,全体重点项目的责xx县级领导和相关单位的负责人一起参观了部分重点项目的建设现场
根据会议安排,今天上午,由我就全县1-10月重点项目建设的情况进行讲评
等会,艾县长还将作重要讲话,请大家认真领会,抓好落实
下面,我先向大家通报三个方面的情况:一、前段项目建设的基本情况20**年,县委、县政府安排了69个重点项目,其中61个项目作为开工项目管理,8个项目作为前期项目管理
项目总投资207
71亿元,今年计划完成投资30
截止10月28日,全县已经开工建设的项目42个,完成投资15
24亿元,为年度计划投资的49
已开工的42个项目中,污水收集管网工程、退耕还林后续工程项目已完成了全年的计划;石株桥铁矿、宾王扑克预计年内可以建成试投产;泓远时代广场主体已完工,进入室内装修阶段;党校、档案馆建设工程年内可以完成主体;衡邵高速公路、昭阳大道东扩工程、绿汀大道北段工程、衡宝路改造、昭阳大道改造工程12月份可以正式通车,衡邵高速邵东连接线第三标段也将与衡邵高速公路同步建成通车;聚能焦化项目、周家岭铅锌矿、亚牧药业1000吨中草药提取项目、大汉丽景花园第二期工程、东方巴黎住宅小区等项目主体工程已动工兴建,进展顺利;采煤沉陷区治理项目明珠安置小区有三栋已建至第二层,其他栋号正在进行基础施工;昭阳公园入口民房正在拆迁,环公园路路基已完工;村级活动场所、通乡公路按时间进度顺利推进;电镀中心、松龄堂中药饮片加工项目、盛风农用机械配件、周官桥打火机工业园项目已完成三通一平,正在进行基础施工;永吉红包生产线、廉桥油库、金旺农贸大市场、天骄豪庭住宅小区正在进行三通一平;双凤特色玫瑰种植深加工项目已完成了基础设施建设,新发展玫瑰种植面积1000亩;皮具工贸园今年新吸纳经营户110户,水、电改造安装完工;娄邵第1页共13页铁路既有线
