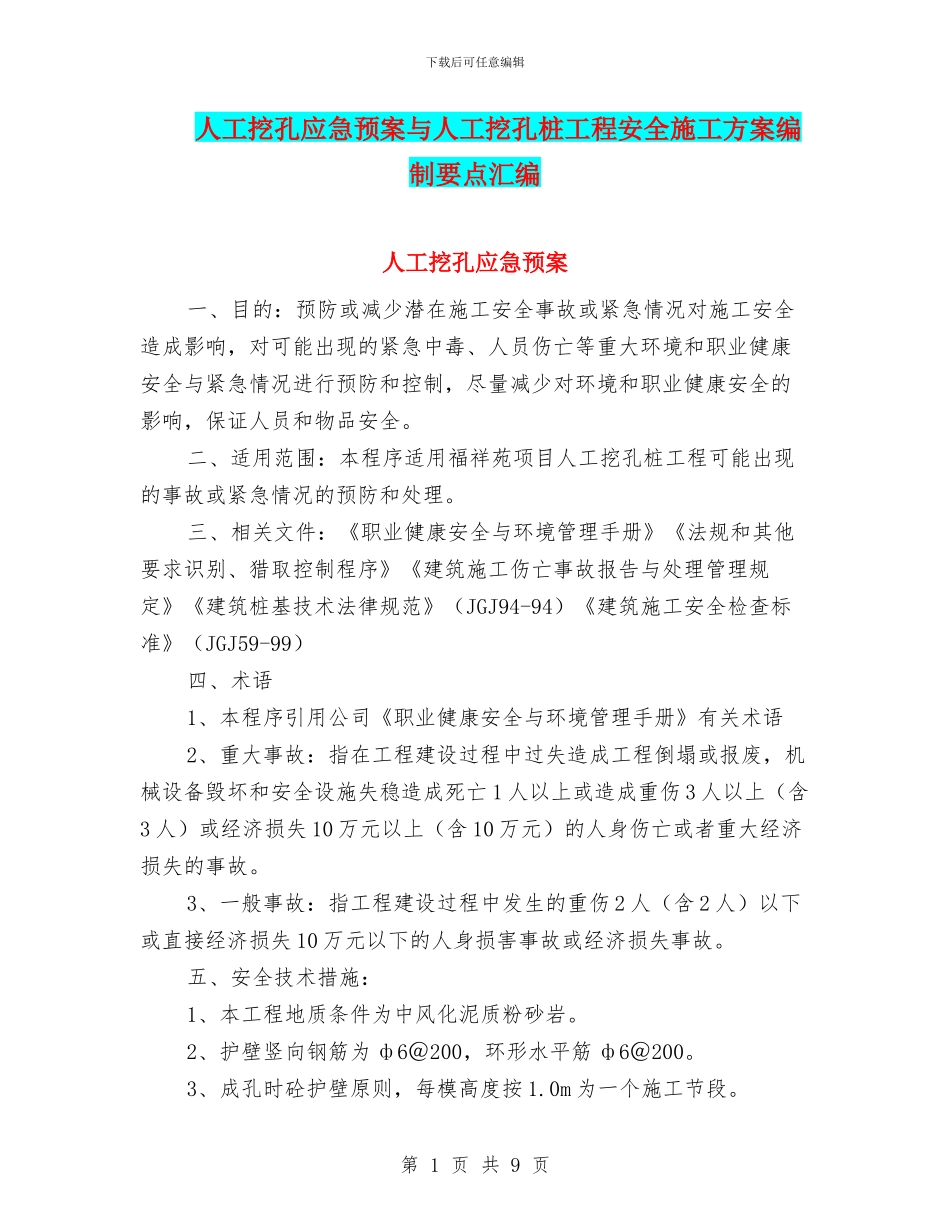

下载后可任意编辑人工挖孔应急预案与人工挖孔桩工程安全施工方案编制要点汇编人工挖孔应急预案一、目的:预防或减少潜在施工安全事故或紧急情况对施工安全造成影响,对可能出现的紧急中毒、人员伤亡等重大环境和职业健康安全与紧急情况进行预防和控制,尽量减少对环境和职业健康安全的影响,保证人员和物品安全
二、适用范围:本程序适用福祥苑项目人工挖孔桩工程可能出现的事故或紧急情况的预防和处理

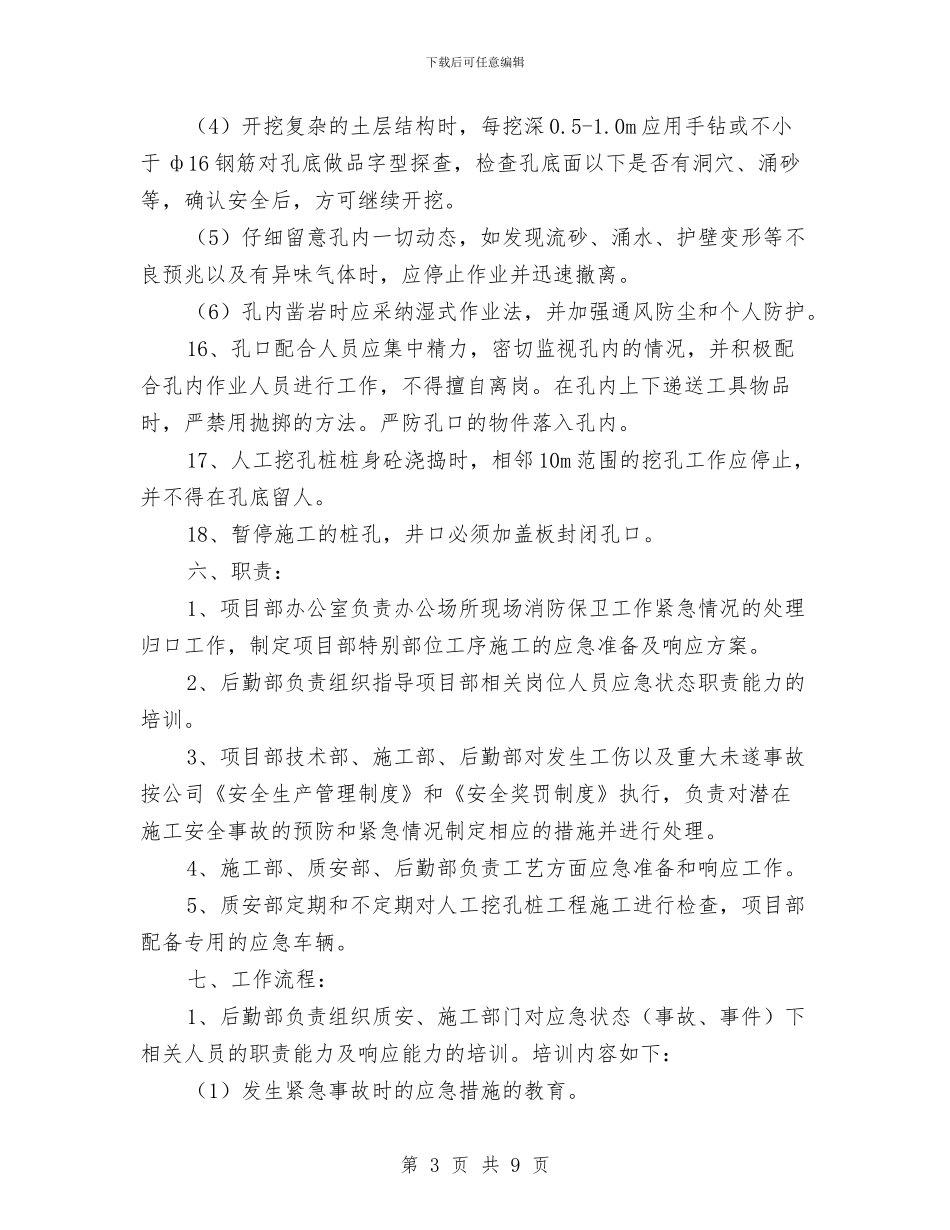

三、相关文件:《职业健康安全与环境管理手册》《法规和其他要求识别、猎取控制程序》《建筑施工伤亡事故报告与处理管理规定》《建筑桩基技术法律规范》(JGJ94-94)《建筑施工安全检查标准》(JGJ59-99)四、术语1、本程序引用公司《职业健康安全与环境管理手册》有关术语2、重大事故:指在工程建设过程中过失造成工程倒塌或报废,机械设备毁坏和安全设施失稳造成死亡1人以上或造成重伤3人以上(含3人)或经济损失10万元以上(含10万元)的人身伤亡或者重大经济损失的事故
3、一般事故:指工程建设过程中发生的重伤2人(含2人)以下或直接经济损失10万元以下的人身损害事故或经济损失事故

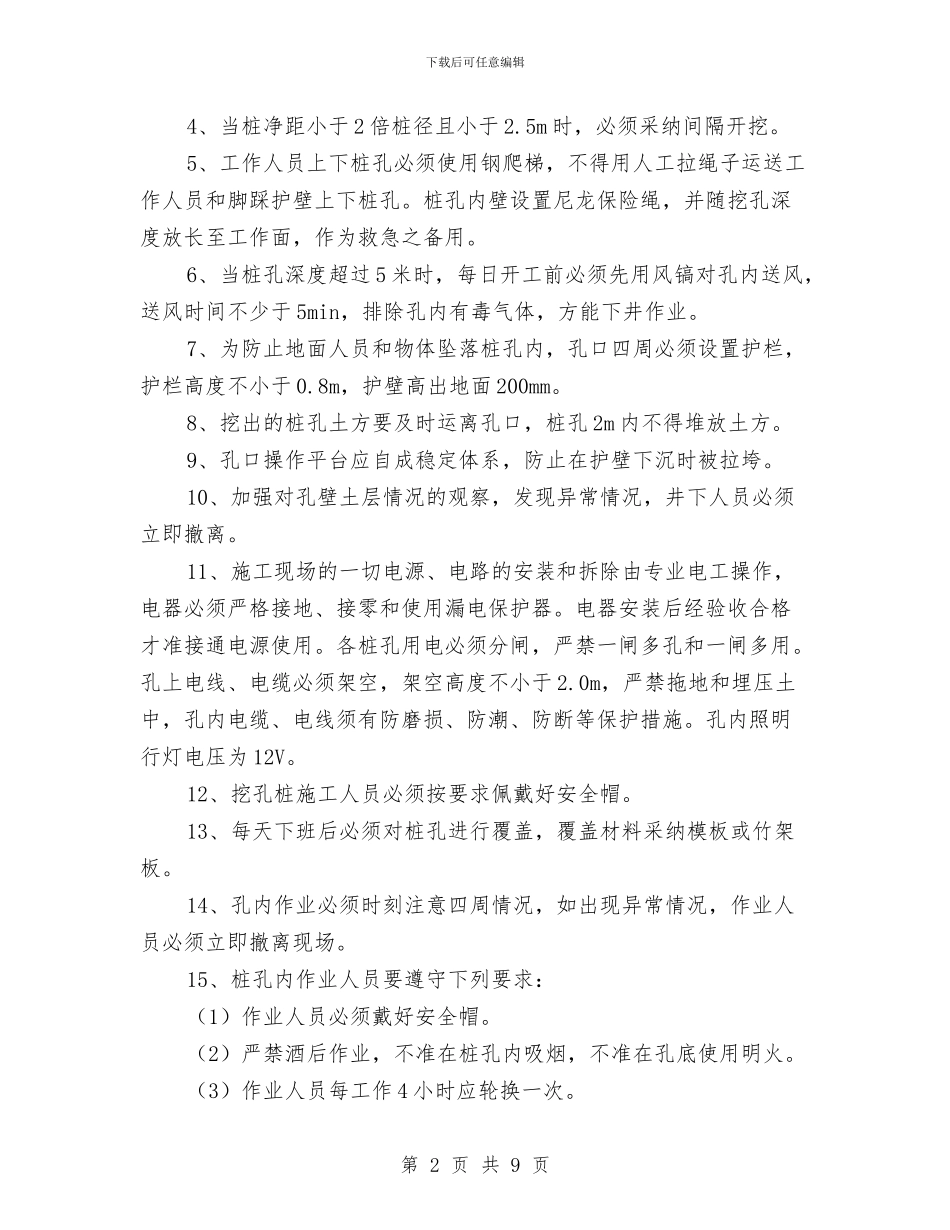

五、安全技术措施:1、本工程地质条件为中风化泥质粉砂岩
2、护壁竖向钢筋为ф6@200,环形水平筋ф6@200
3、成孔时砼护壁原则,每模高度按1
0m为一个施工节段
第1页共9页下载后可任意编辑4、当桩净距小于2倍桩径且小于2
5m时,必须采纳间隔开挖
5、工作人员上下桩孔必须使用钢爬梯,不得用人工拉绳子运送工作人员和脚踩护壁上下桩孔
桩孔内壁设置尼龙保险绳,并随挖孔深度放长至工作面,作为救急之备用
6、当桩孔深度超过5米时,每日开工前必须先用风镐对孔内送风,送风时间不少于5min,排除孔内有毒气体,方能下井作业
7、为防止地面人员和物体坠落桩孔内,孔口四周必须设置护栏,护栏高度不小于0
8m,护壁高出地面200mm
8、挖出的桩孔土
