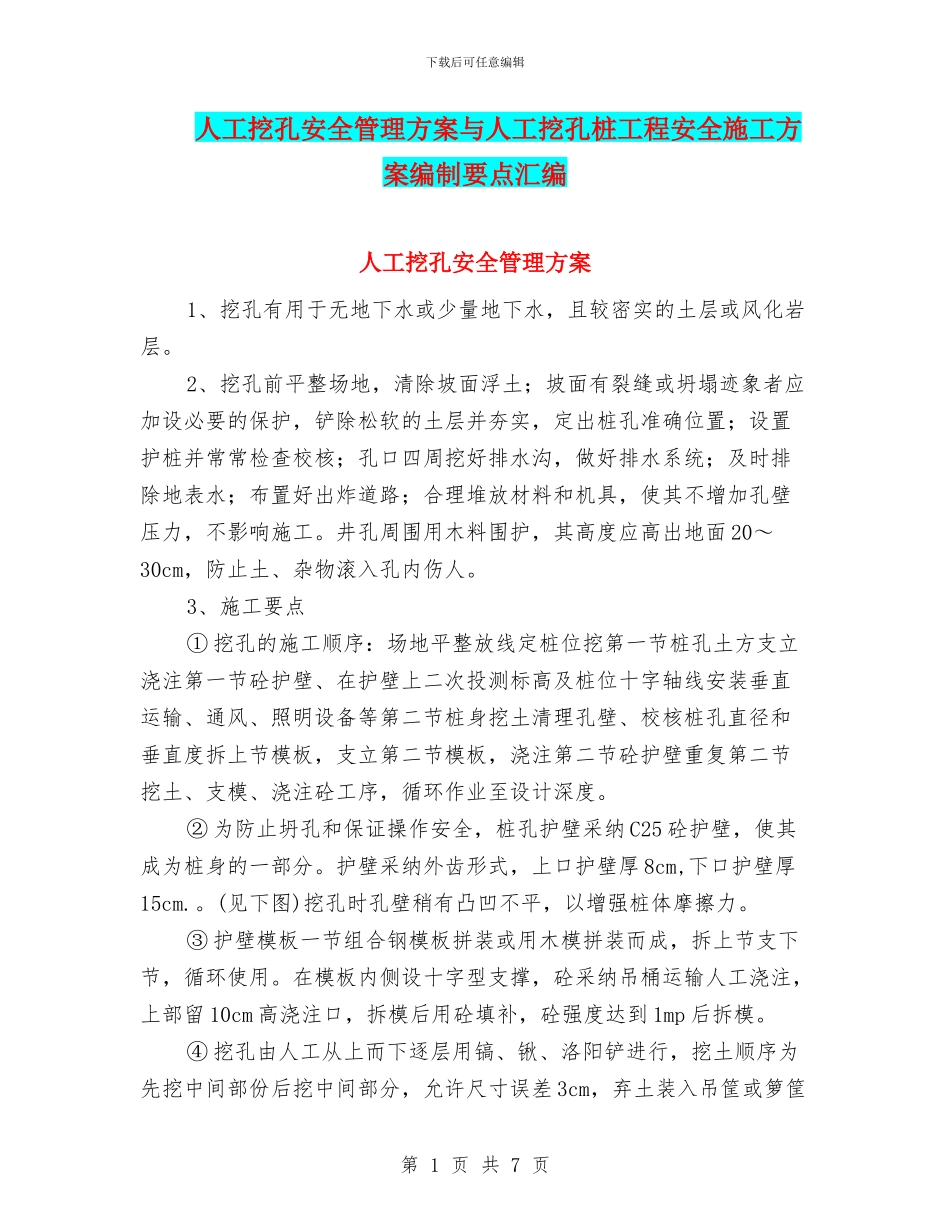

下载后可任意编辑人工挖孔安全管理方案与人工挖孔桩工程安全施工方案编制要点汇编人工挖孔安全管理方案1、挖孔有用于无地下水或少量地下水,且较密实的土层或风化岩层
2、挖孔前平整场地,清除坡面浮土;坡面有裂缝或坍塌迹象者应加设必要的保护,铲除松软的土层并夯实,定出桩孔准确位置;设置护桩并常常检查校核;孔口四周挖好排水沟,做好排水系统;及时排除地表水;布置好出炸道路;合理堆放材料和机具,使其不增加孔壁压力,不影响施工
井孔周围用木料围护,其高度应高出地面20~30cm,防止土、杂物滚入孔内伤人
3、施工要点①挖孔的施工顺序:场地平整放线定桩位挖第一节桩孔土方支立浇注第一节砼护壁、在护壁上二次投测标高及桩位十字轴线安装垂直运输、通风、照明设备等第二节桩身挖土清理孔壁、校核桩孔直径和垂直度拆上节模板,支立第二节模板,浇注第二节砼护壁重复第二节挖土、支模、浇注砼工序,循环作业至设计深度
②为防止坍孔和保证操作安全,桩孔护壁采纳C25砼护壁,使其成为桩身的一部分
护壁采纳外齿形式,上口护壁厚8cm,下口护壁厚15cm
(见下图)挖孔时孔壁稍有凸凹不平,以增强桩体摩擦力
③护壁模板一节组合钢模板拼装或用木模拼装而成,拆上节支下节,循环使用
在模板内侧设十字型支撑,砼采纳吊桶运输人工浇注,上部留10cm高浇注口,拆模后用砼填补,砼强度达到1mp后拆模
④挖孔由人工从上而下逐层用镐、锹、洛阳铲进行,挖土顺序为先挖中间部份后挖中间部分,允许尺寸误差3cm,弃土装入吊筐或箩筐第1页共7页下载后可任意编辑内,在井口安装支架用1~2吨慢速卷扬机提升,吊至地面后用手推车运出

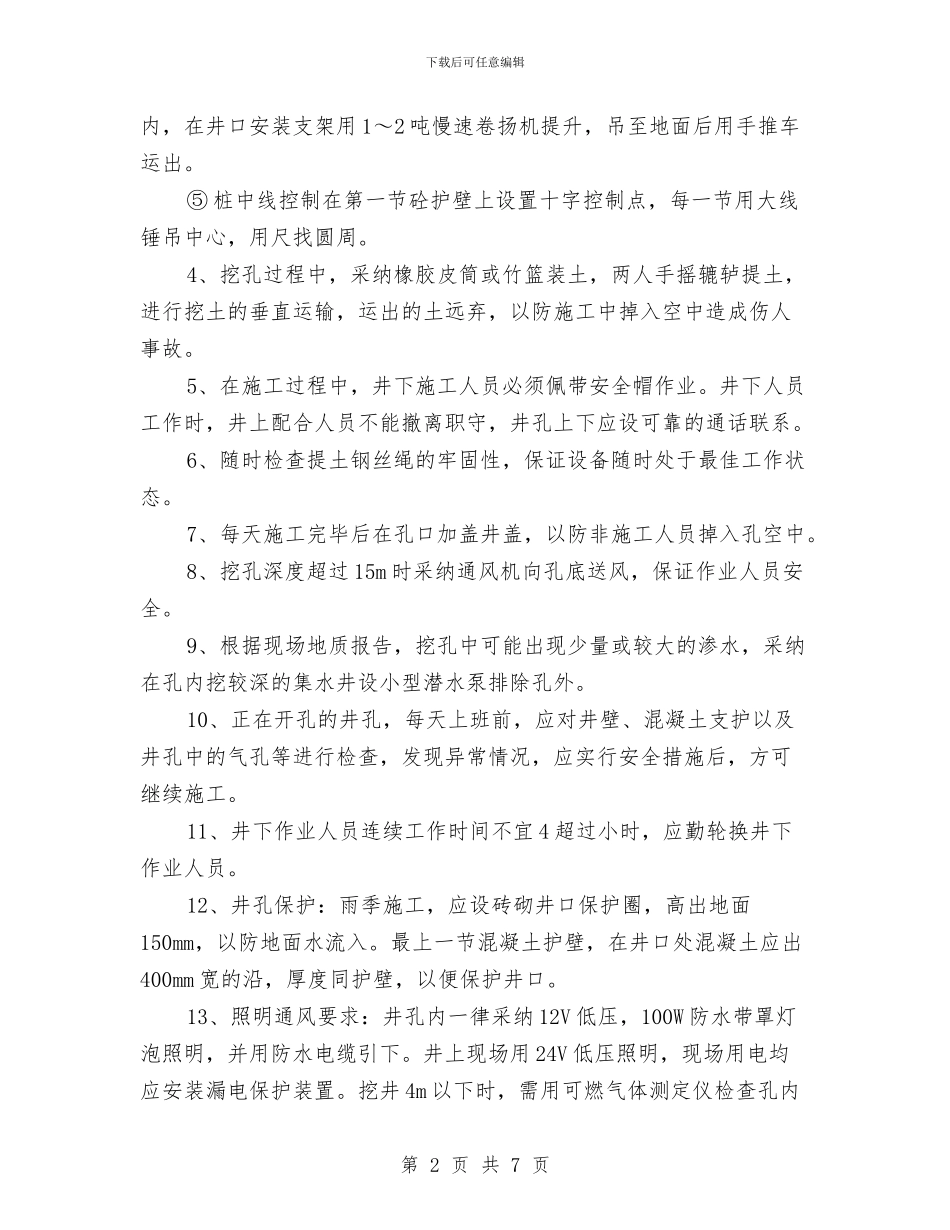

⑤桩中线控制在第一节砼护壁上设置十字控制点,每一节用大线锤吊中心,用尺找圆周
4、挖孔过程中,采纳橡胶皮筒或竹篮装土,两人手摇辘轳提土,进行挖土的垂直运输,运出的土远弃,以防施工中掉入空中造成伤人事故

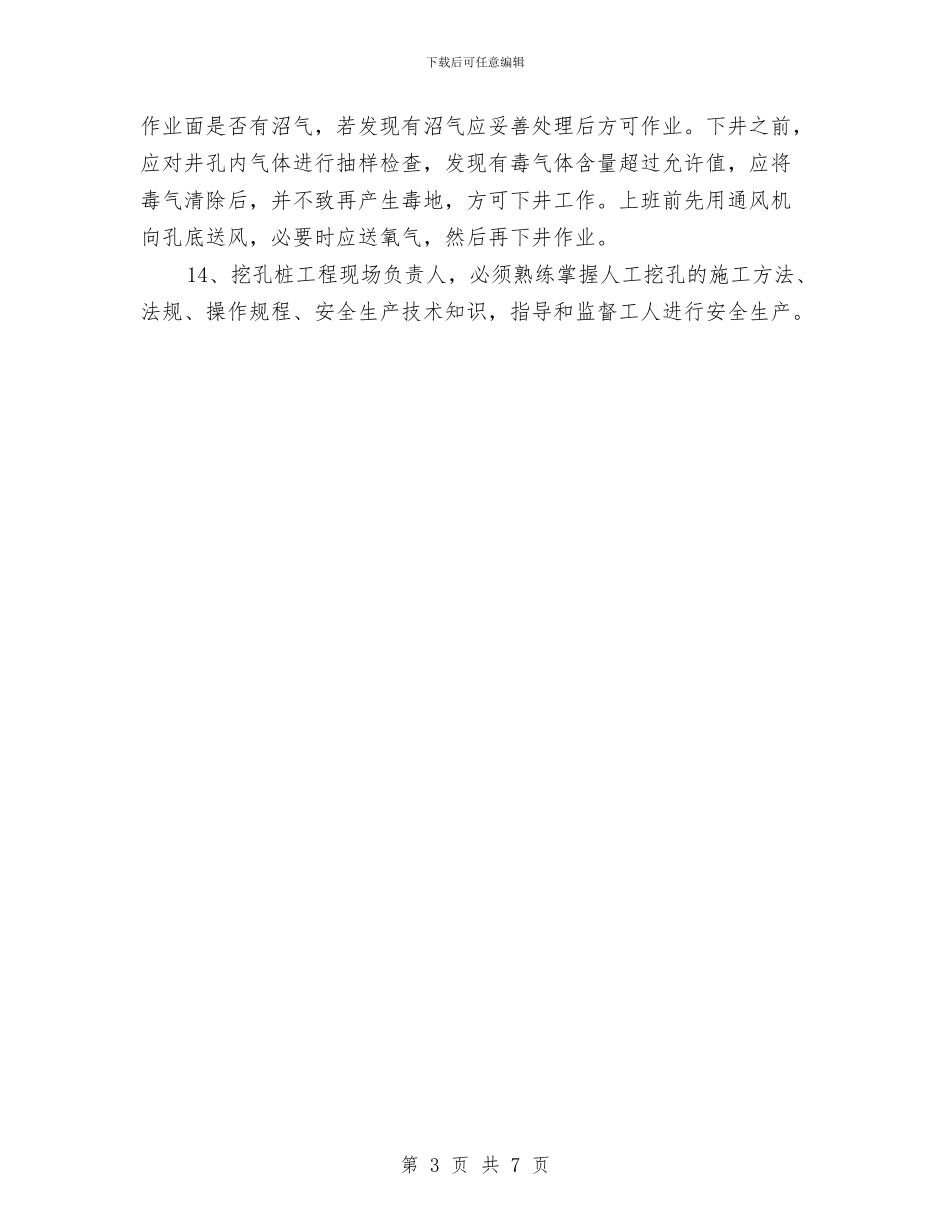

5、在施工过程中,井下施工人员
