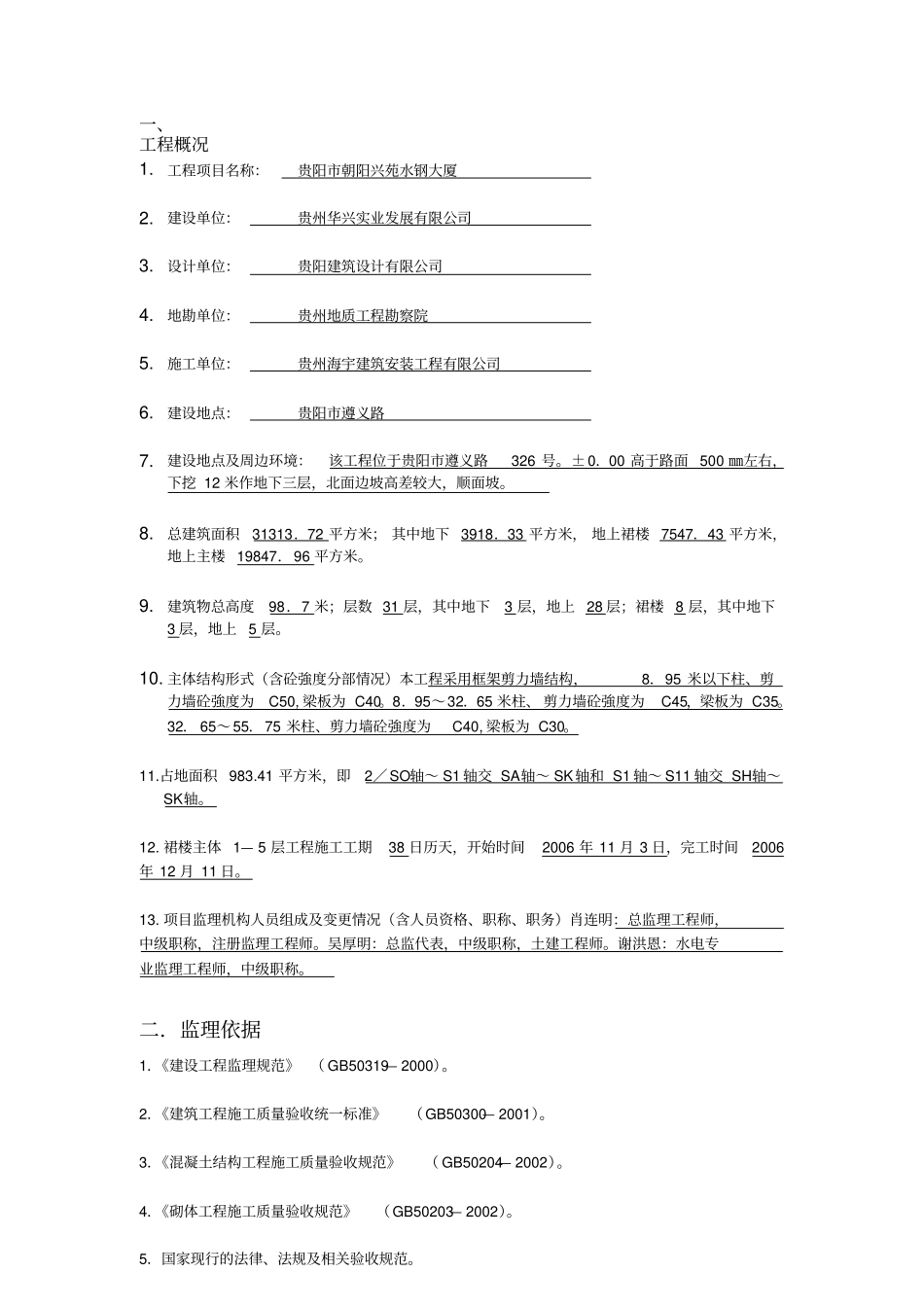

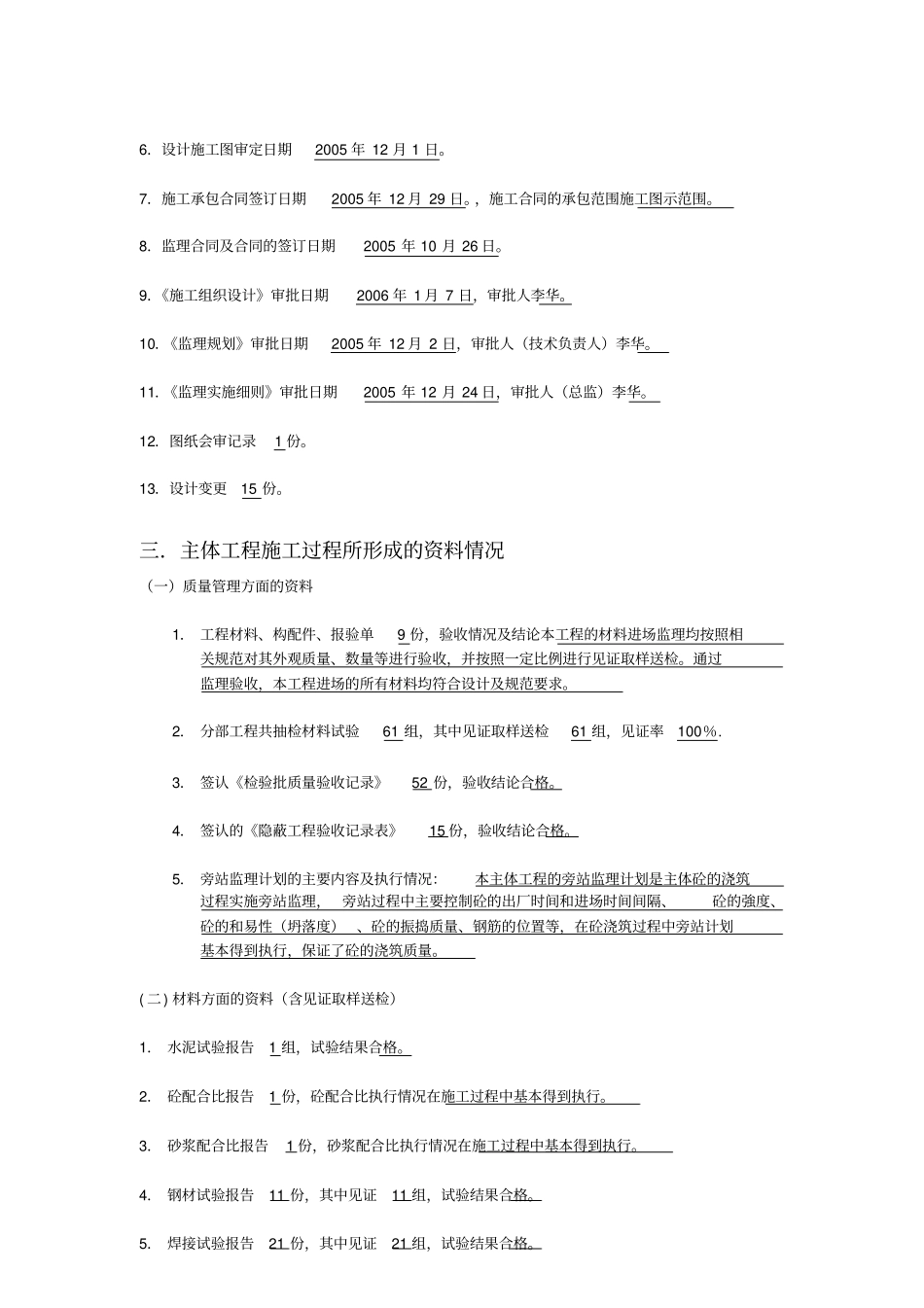

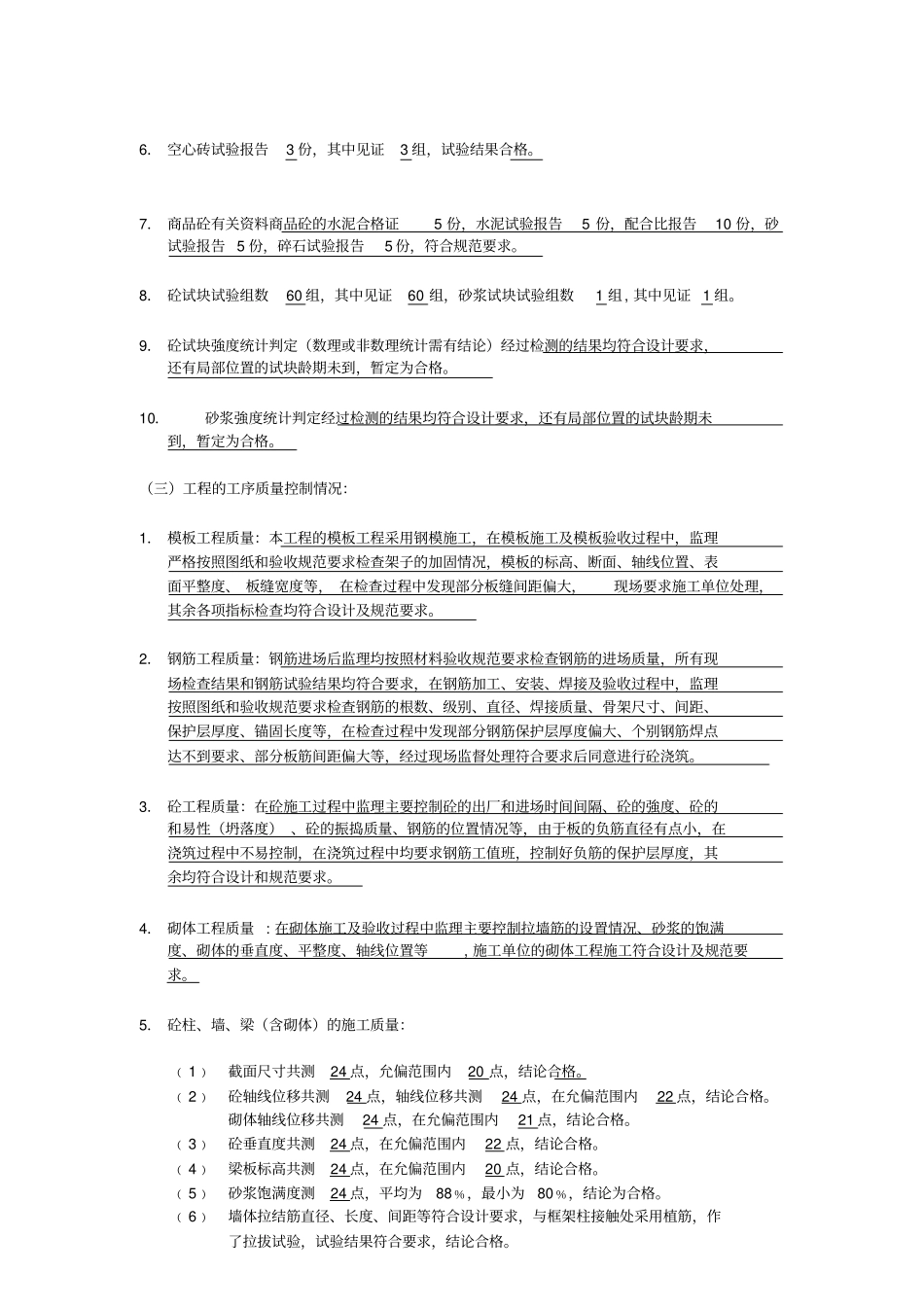

一、工程概况1.工程项目名称:贵阳市朝阳兴苑水钢大厦2.建设单位:贵州华兴实业发展有限公司3.设计单位:贵阳建筑设计有限公司4.地勘单位:贵州地质工程勘察院5.施工单位:贵州海宇建筑安装工程有限公司6.建设地点:贵阳市遵义路7.建设地点及周边环境:该工程位于贵阳市遵义路326号。±0.00高于路面500㎜左右,下挖12米作地下三层,北面边坡高差较大,顺面坡。8.总建筑面积31313.72平方米;其中地下3918.33平方米,地上裙楼7547.43平方米,地上主楼19847.96平方米。9.建筑物总高度98.7米;层数31层,其中地下3层,地上28层;裙楼8层,其中地下3层,地上5层。10.主体结构形式(含砼強度分部情况)本工程采用框架剪力墙结构,8.95米以下柱、剪力墙砼強度为C50,梁板为C40。8.95~32.65米柱、剪力墙砼強度为C45,梁板为C35。32.65~55.75米柱、剪力墙砼強度为C40,梁板为C30。11.占地面积983.41平方米,即2∕SO轴~S1轴交SA轴~SK轴和S1轴~S11轴交SH轴~SK轴。12.裙楼主体1—5层工程施工工期38日历天,开始时间2006年11月3日,完工时间2006年12月11日。13.项目监理机构人员组成及变更情况(含人员资格、职称、职务)肖连明:总监理工程师,中级职称,注册监理工程师。吴厚明:总监代表,中级职称,土建工程师。谢洪恩:水电专业监理工程师,中级职称。二.监理依据1.《建设工程监理规范》(GB50319—2000)。2.《建筑工程施工质量验收统一标准》(GB50300—2001)。3.《混凝土结构工程施工质量验收规范》(GB50204—2002)。4.《砌体工程施工质量验收规范》(GB50203—2002)。5.国家现行的法律、法规及相关验收规范。6.设计施工图审定日期2005年12月1日。7.施工承包合同签订日期2005年12月29日。,施工合同的承包范围施工图示范围。8.监理合同及合同的签订日期2005年10月26日。9.《施工组织设计》审批日期2006年1月7日,审批人李华。10.《监理规划》审批日期2005年12月2日,审批人(技术负责人)李华。11.《监理实施细则》审批日期2005年12月24日,审批人(总监)李华。12.图纸会审记录1份。13.设计变更15份。三.主体工程施工过程所形成的资料情况(一)质量管理方面的资料1.工程材料、构配件、报验单9份,验收情况及结论本工程的材料进场监理均按照相关规范对其外观质量、数量等进行验收,并按照一定比例进行见证取样送检。通过监理验收,本工程进场的所有材料均符合设计及规范要求。2.分部工程共抽检材料试验61组,其中见证取样送检61组,见证率100%.3.签认《检验批质量验收记录》52份,验收结论合格。4.签认的《隐蔽工程验收记录表》15份,验收结论合格。5.旁站监理计划的主要内容及执行情况:本主体工程的旁站监理计划是主体砼的浇筑过程实施旁站监理,旁站过程中主要控制砼的出厂时间和进场时间间隔、砼的強度、砼的和易性(坍落度)、砼的振捣质量、钢筋的位置等,在砼浇筑过程中旁站计划基本得到执行,保证了砼的浇筑质量。(二)材料方面的资料(含见证取样送检)1.水泥试验报告1组,试验结果合格。2.砼配合比报告1份,砼配合比执行情况在施工过程中基本得到执行。3.砂浆配合比报告1份,砂浆配合比执行情况在施工过程中基本得到执行。4.钢材试验报告11份,其中见证11组,试验结果合格。5.焊接试验报告21份,其中见证21组,试验结果合格。6.空心砖试验报告3份,其中见证3组,试验结果合格。7.商品砼有关资料商品砼的水泥合格证5份,水泥试验报告5份,配合比报告10份,砂试验报告5份,碎石试验报告5份,符合规范要求。8.砼试块试验组数60组,其中见证60组,砂浆试块试验组数1组,其中见证1组。9.砼试块強度统计判定(数理或非数理统计需有结论)经过检测的结果均符合设计要求,还有局部位置的试块龄期未到,暂定为合格。10.砂浆強度统计判定经过检测的结果均符合设计要求,还有局部位置的试块龄期未到,暂定为合格。(三)工程的工序质量控制情况:1.模板工程质量:本工程的模板工程采用钢模施工,在模板施工及模板验收过程中,监理严格按照图纸和验收规范要求检查架子的加固情况,模板的标高、断面、轴线位置、表面平整度、板缝宽度等...
