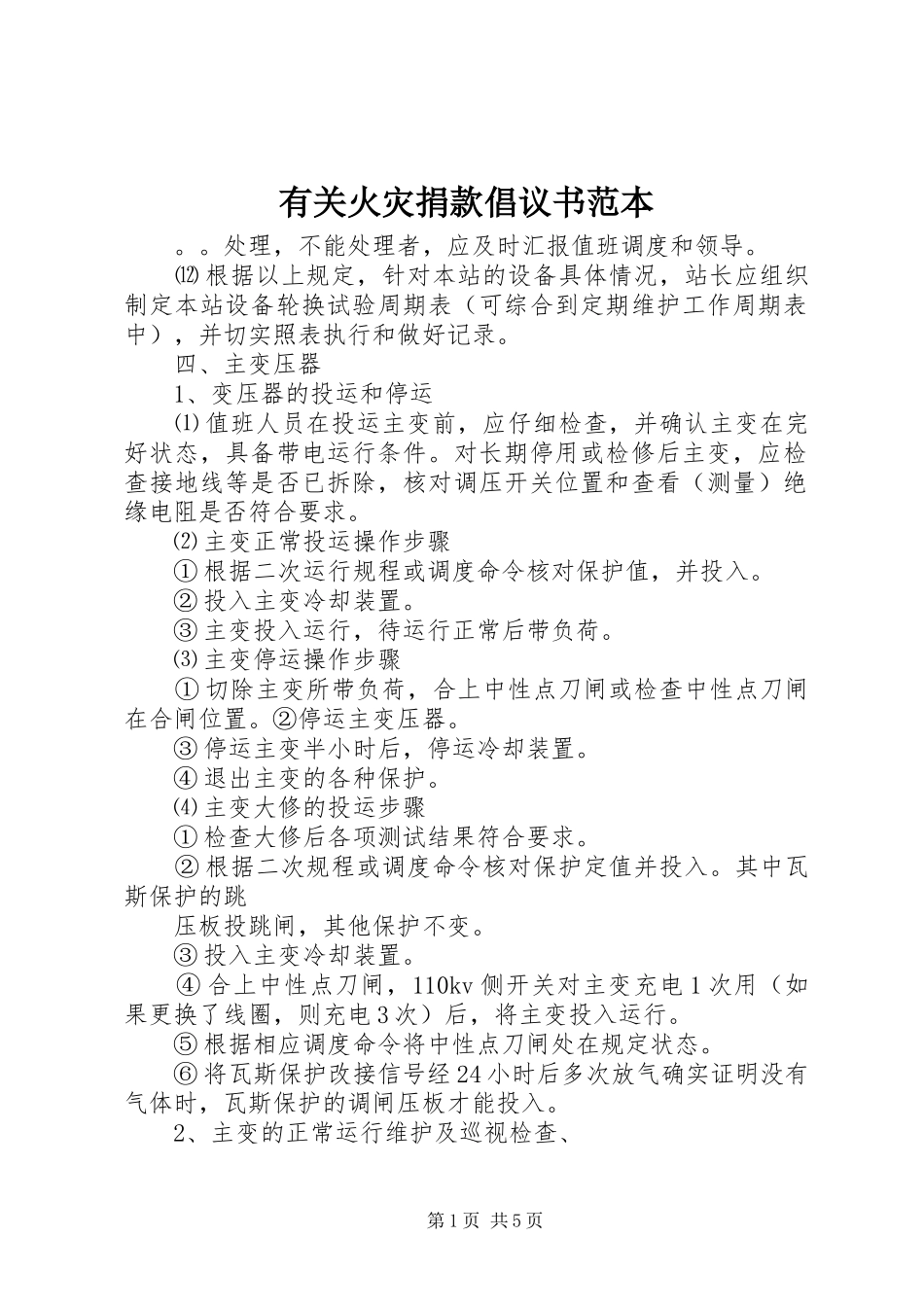

处理,不能处理者,应及时汇报值班调度和领导
⑿根据以上规定,针对本站的设备具体情况,站长应组织制定本站设备轮换试验周期表(可综合到定期维护工作周期表中),并切实照表执行和做好记录
四、主变压器1、变压器的投运和停运⑴值班人员在投运主变前,应仔细检查,并确认主变在完好状态,具备带电运行条件
对长期停用或检修后主变,应检查接地线等是否已拆除,核对调压开关位置和查看(测量)绝缘电阻是否符合要求
⑵主变正常投运操作步骤①根据二次运行规程或调度命令核对保护值,并投入
②投入主变冷却装置
③主变投入运行,待运行正常后带负荷
⑶主变停运操作步骤①切除主变所带负荷,合上中性点刀闸或检查中性点刀闸在合闸位置
②停运主变压器
③停运主变半小时后,停运冷却装置
④退出主变的各种保护
⑷主变大修的投运步骤①检查大修后各项测试结果符合要求
②根据二次规程或调度命令核对保护定值并投入
其中瓦斯保护的跳压板投跳闸,其他保护不变
③投入主变冷却装置
④合上中性点刀闸,110kv侧开关对主变充电1次用(如果更换了线圈,则充电3次)后,将主变投入运行
⑤根据相应调度命令将中性点刀闸处在规定状态
⑥将瓦斯保护改接信号经24小时后多次放气确实证明没有气体时,瓦斯保护的调闸压板才能投入

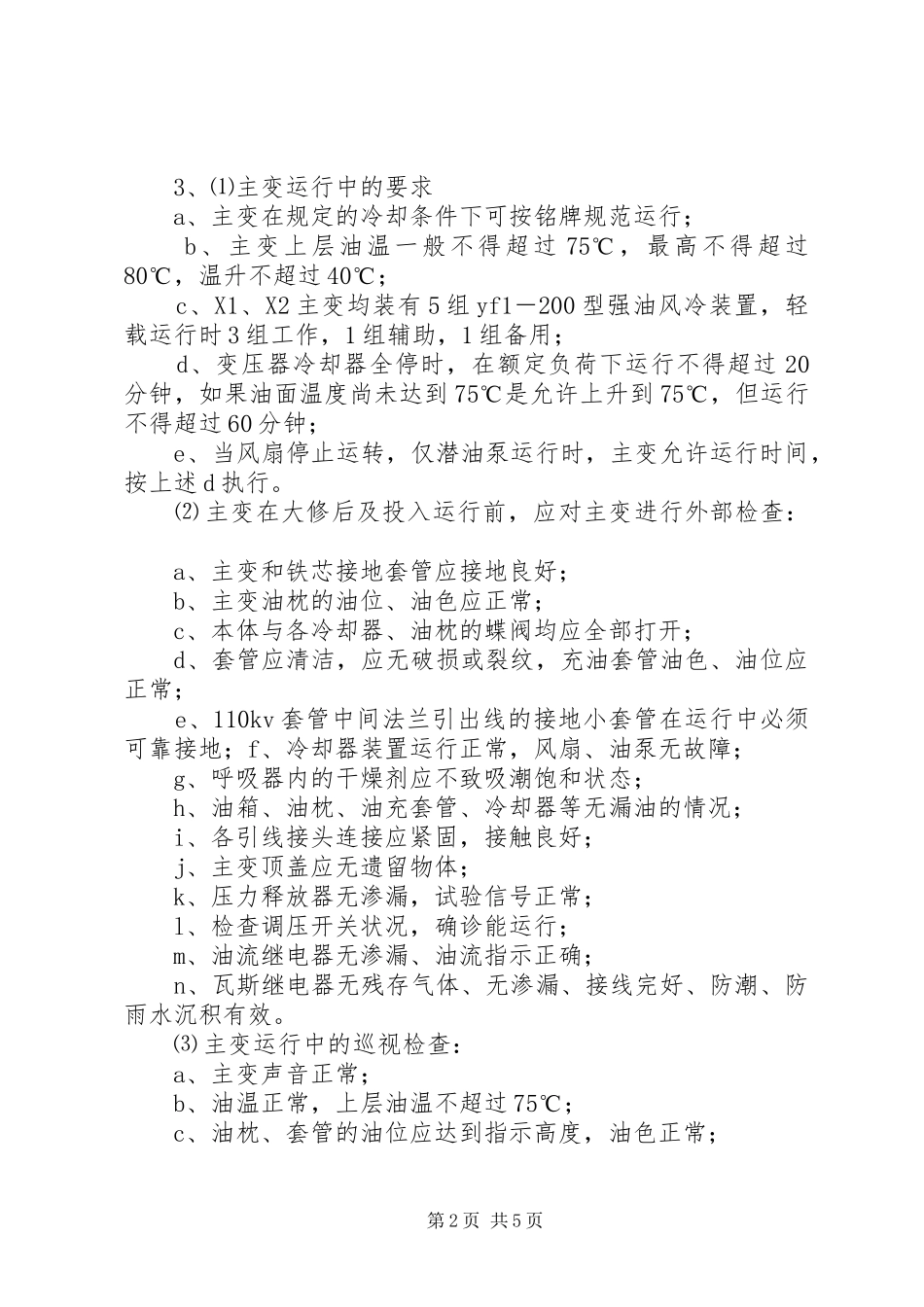

2、主变的正常运行维护及巡视检查、第1页共5页3、⑴主变运行中的要求a、主变在规定的冷却条件下可按铭牌规范运行;b、主变上层油温一般不得超过75℃,最高不得超过80℃,温升不超过40℃;c、X1、X2主变均装有5组yf1―200型强油风冷装置,轻载运行时3组工作,1组辅助,1组备用;d、变压器冷却器全停时,在额定负荷下运行不得超过20分钟,如果油面温度尚未达到75℃是允许上升到75℃,但运行不得超过60分钟;e、当风扇停止运转,仅潜油泵运行时,主变允许运行时间,按上述d执行
⑵主变在大修后及投入运行前,应对
