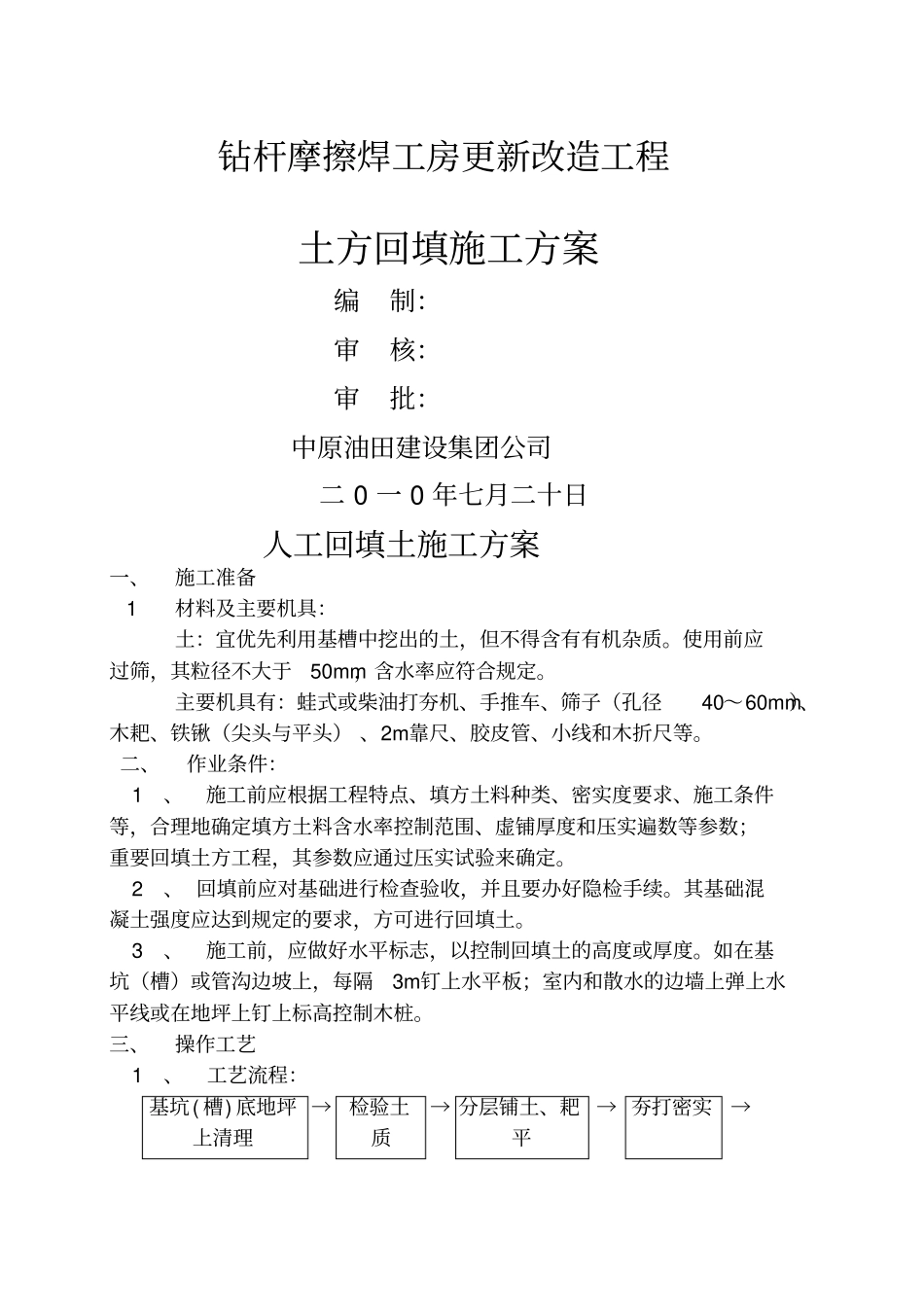

钻杆摩擦焊工房更新改造工程土方回填施工方案编制:审核:审批:中原油田建设集团公司二0一0年七月二十日人工回填土施工方案一、施工准备1材料及主要机具:土:宜优先利用基槽中挖出的土,但不得含有有机杂质
使用前应过筛,其粒径不大于50mm,含水率应符合规定
主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等
二、作业条件:1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
2、回填前应对基础进行检查验收,并且要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
3、施工前,应做好水平标志,以控制回填土的高度或厚度
如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩
三、操作工艺1、工艺流程:基坑(槽)底地坪上清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平验收2、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净
3、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施
4、回填土应分层铺摊
每层铺土厚度应根据土质、密实度要求和机具性能确定
一般蛙式打夯机每层铺土厚度为200~250mrn;人工打夯不大于200mm
每层铺摊后,随之耙平
5、回填上每层至少夯打三遍
打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉
并且严禁采用水浇使土下沉的所谓“水夯”法
6、深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相
