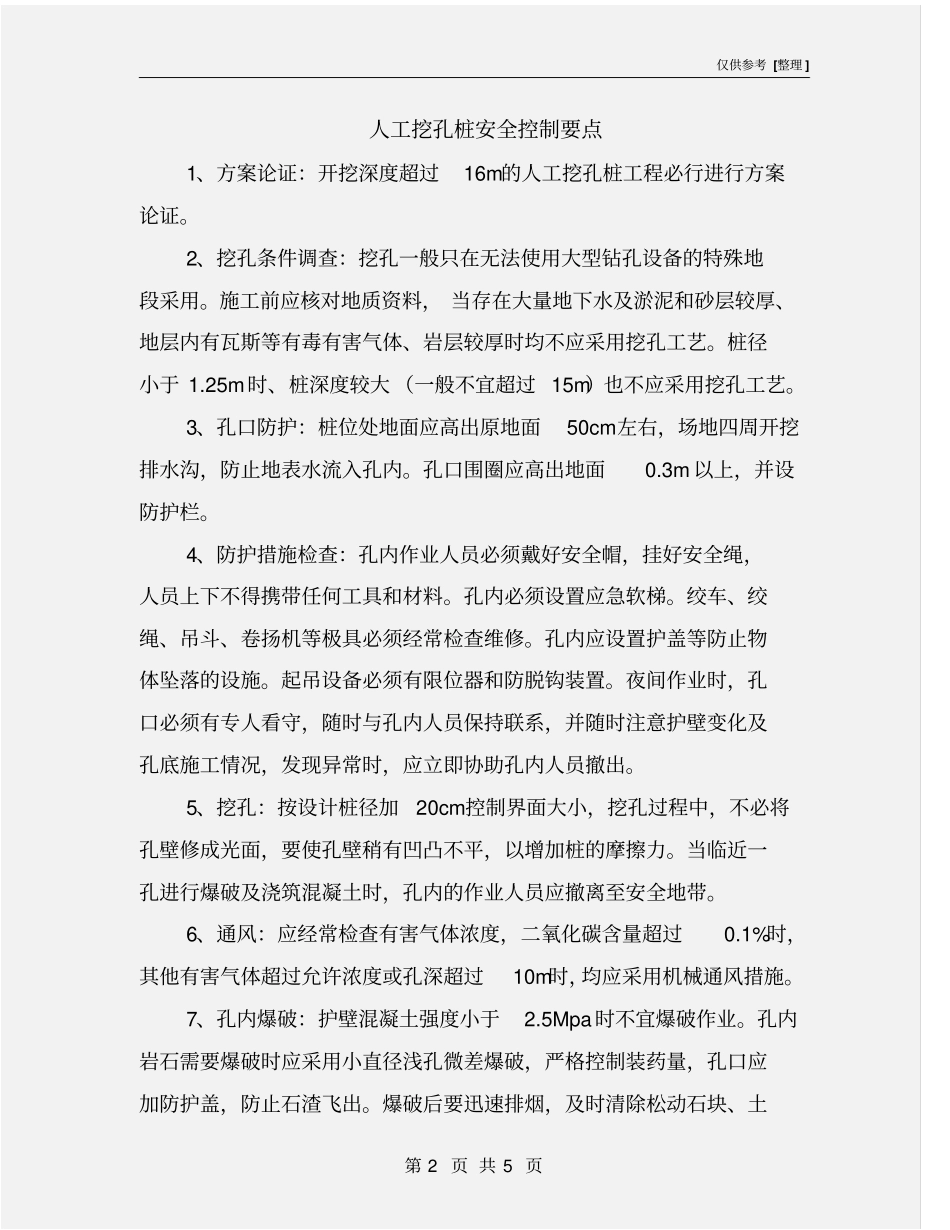

仅供参考[整理]第1页共5页安全管理文书人工挖孔桩安全控制要点日期:__________________单位:__________________仅供参考[整理]第2页共5页人工挖孔桩安全控制要点1、方案论证:开挖深度超过16m的人工挖孔桩工程必行进行方案论证
2、挖孔条件调查:挖孔一般只在无法使用大型钻孔设备的特殊地段采用
施工前应核对地质资料,当存在大量地下水及淤泥和砂层较厚、地层内有瓦斯等有毒有害气体、岩层较厚时均不应采用挖孔工艺
25m时、桩深度较大(一般不宜超过15m)也不应采用挖孔工艺
3、孔口防护:桩位处地面应高出原地面50cm左右,场地四周开挖排水沟,防止地表水流入孔内
孔口围圈应高出地面0
3m以上,并设防护栏
4、防护措施检查:孔内作业人员必须戴好安全帽,挂好安全绳,人员上下不得携带任何工具和材料
孔内必须设置应急软梯
绞车、绞绳、吊斗、卷扬机等极具必须经常检查维修
孔内应设置护盖等防止物体坠落的设施
起吊设备必须有限位器和防脱钩装置
夜间作业时,孔口必须有专人看守,随时与孔内人员保持联系,并随时注意护壁变化及孔底施工情况,发现异常时,应立即协助孔内人员撤出
5、挖孔:按设计桩径加20cm控制界面大小,挖孔过程中,不必将孔壁修成光面,要使孔壁稍有凹凸不平,以增加桩的摩擦力
当临近一孔进行爆破及浇筑混凝土时,孔内的作业人员应撤离至安全地带
6、通风:应经常检查有害气体浓度,二氧化碳含量超过0
1%时,其他有害气体超过允许浓度或孔深超过10m时,均应采用机械通风措施
7、孔内爆破:护壁混凝土强度小于2
5Mpa时不宜爆破作业
孔内岩石需要爆破时应采用小直径浅孔微差爆破,严格控制装药量,孔口应加防护盖,防止石渣飞出

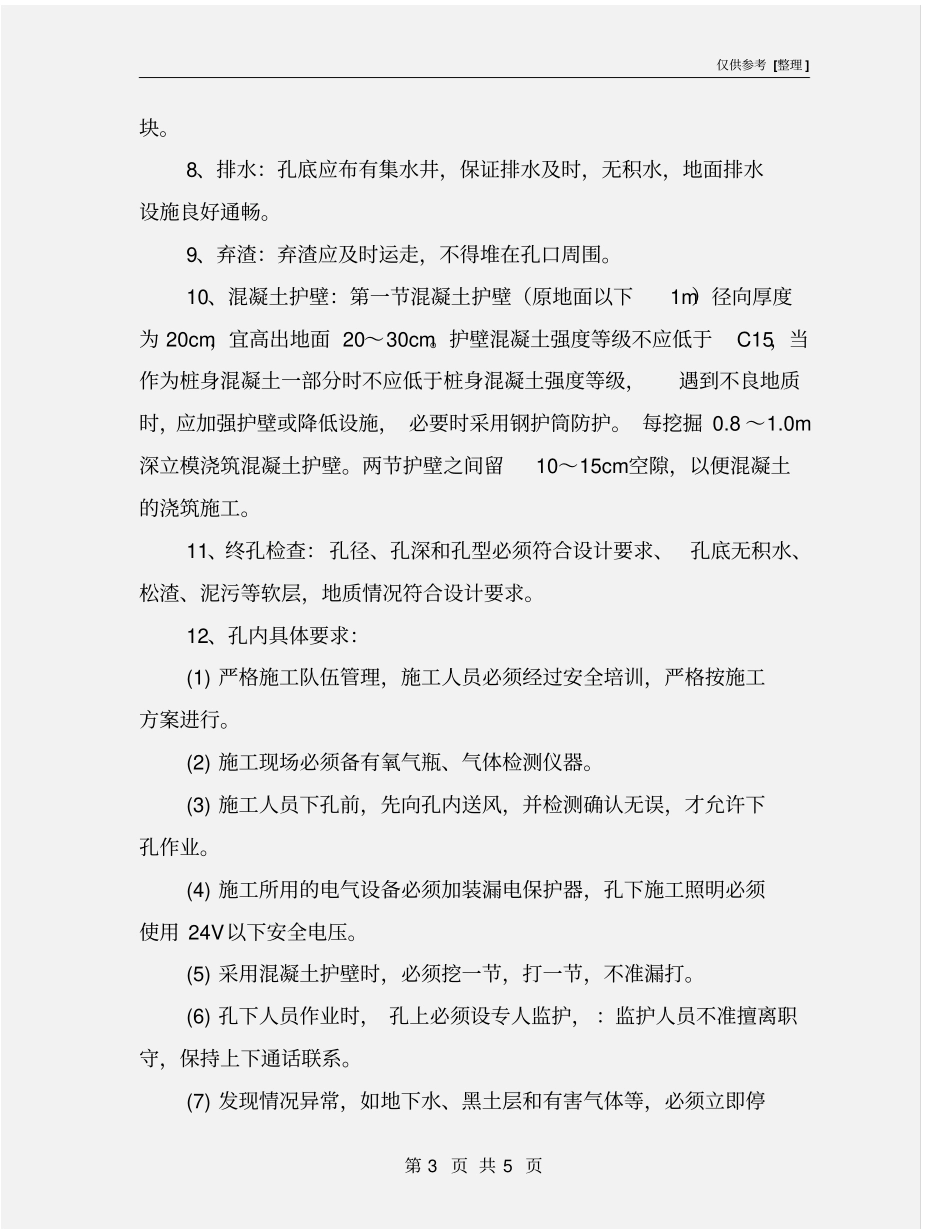

爆破后要迅速排烟,及时清除松动石块、土仅供参考[整理]第3页共5页块
8、排水:孔底应布有集水井,保证排水及时,无积水,地面排水设施良
