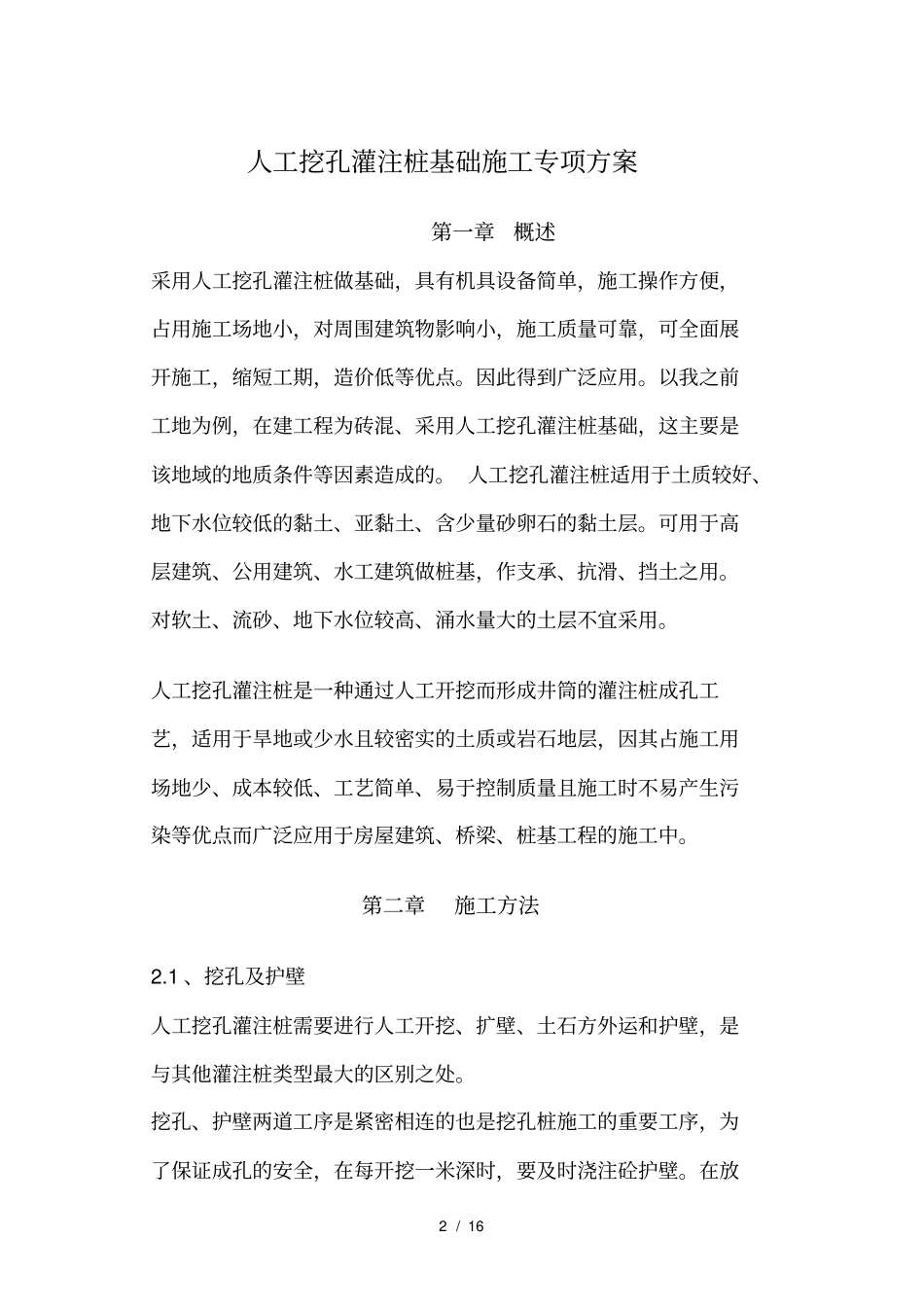

1/16人工挖孔灌注桩基础施工专项方案编制单位:重庆市少云建筑安装工程有限公司技术负责人:编制人2010年6月22日2/16人工挖孔灌注桩基础施工专项方案第一章概述采用人工挖孔灌注桩做基础,具有机具设备简单,施工操作方便,占用施工场地小,对周围建筑物影响小,施工质量可靠,可全面展开施工,缩短工期,造价低等优点
因此得到广泛应用
以我之前工地为例,在建工程为砖混、采用人工挖孔灌注桩基础,这主要是该地域的地质条件等因素造成的
人工挖孔灌注桩适用于土质较好、地下水位较低的黏土、亚黏土、含少量砂卵石的黏土层
可用于高层建筑、公用建筑、水工建筑做桩基,作支承、抗滑、挡土之用
对软土、流砂、地下水位较高、涌水量大的土层不宜采用
人工挖孔灌注桩是一种通过人工开挖而形成井筒的灌注桩成孔工艺,适用于旱地或少水且较密实的土质或岩石地层,因其占施工用场地少、成本较低、工艺简单、易于控制质量且施工时不易产生污染等优点而广泛应用于房屋建筑、桥梁、桩基工程的施工中
第二章施工方法2
1、挖孔及护壁人工挖孔灌注桩需要进行人工开挖、扩壁、土石方外运和护壁,是与其他灌注桩类型最大的区别之处
挖孔、护壁两道工序是紧密相连的也是挖孔桩施工的重要工序,为了保证成孔的安全,在每开挖一米深时,要及时浇注砼护壁

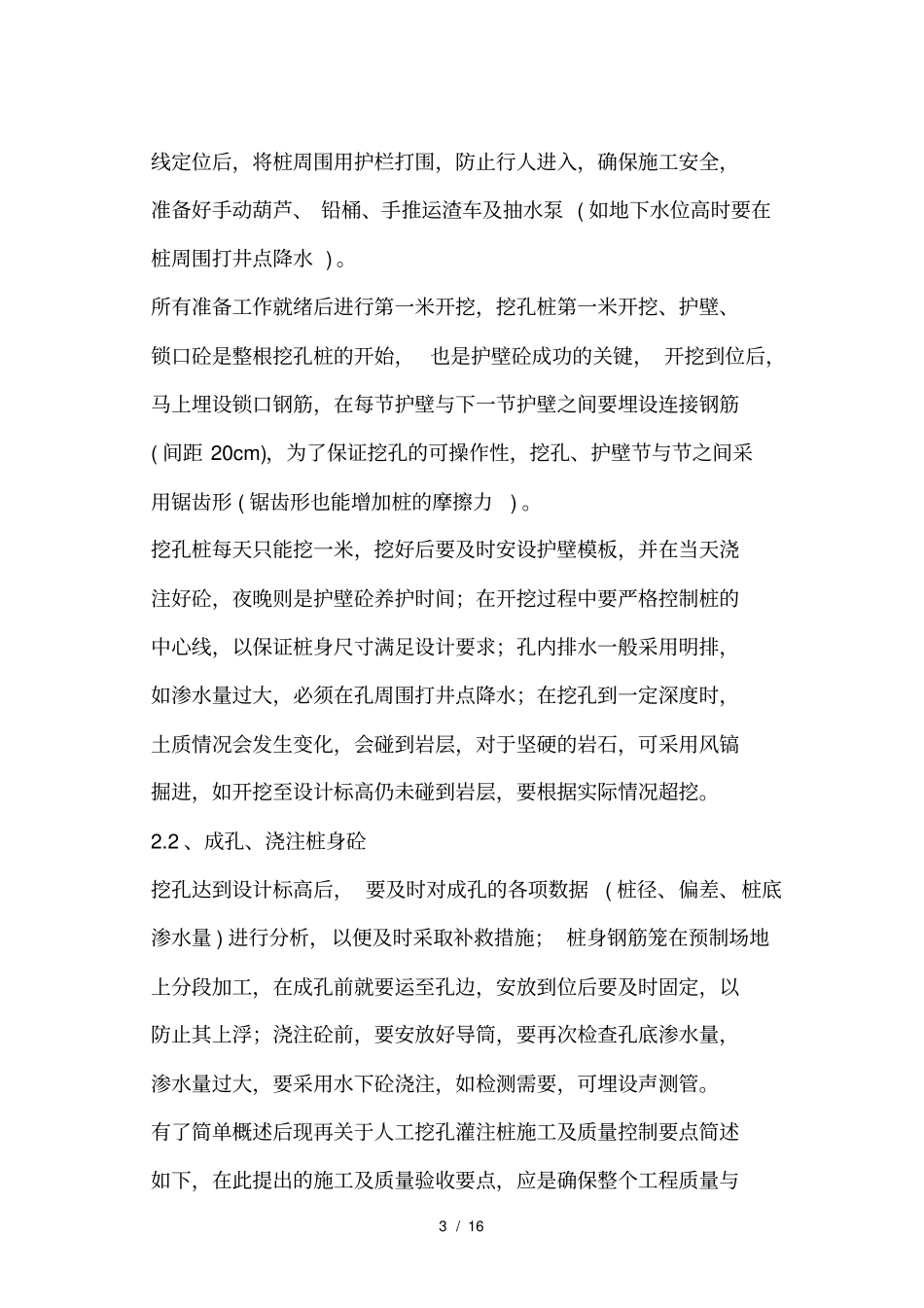

在放3/16线定位后,将桩周围用护栏打围,防止行人进入,确保施工安全,准备好手动葫芦、铅桶、手推运渣车及抽水泵(如地下水位高时要在桩周围打井点降水)
所有准备工作就绪后进行第一米开挖,挖孔桩第一米开挖、护壁、锁口砼是整根挖孔桩的开始,也是护壁砼成功的关键,开挖到位后,马上埋设锁口钢筋,在每节护壁与下一节护壁之间要埋设连接钢筋(间距20cm),为了保证挖孔的可操作性,挖孔、护壁节与节之间采用锯齿形(锯齿形也能增加桩的摩擦力)
挖孔桩每天只能挖一米,挖好后要及时安设护壁模板,并在当天浇注好砼,夜晚则是护壁砼养护时间
