房地产开发项目房地产开发项目交房前准备工作流程交房前准备工作流程1

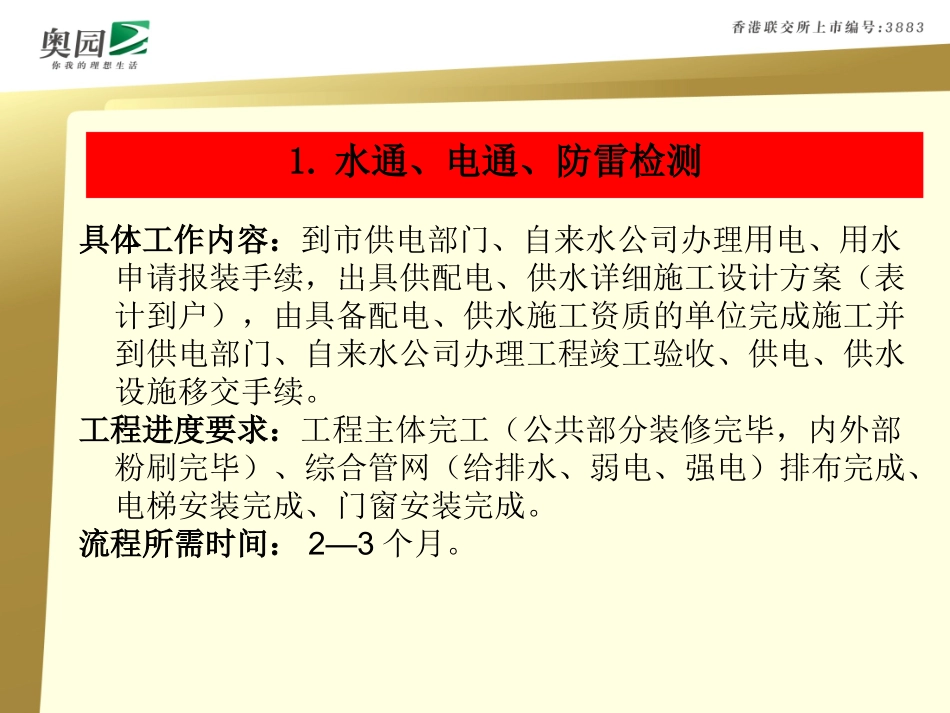

水通、电通、防雷检测具体工作内容:到市供电部门、自来水公司办理用电、用水申请报装手续,出具供配电、供水详细施工设计方案(表计到户),由具备配电、供水施工资质的单位完成施工并到供电部门、自来水公司办理工程竣工验收、供电、供水设施移交手续
工程进度要求:工程主体完工(公共部分装修完毕,内外部粉刷完毕)、综合管网(给排水、弱电、强电)排布完成、电梯安装完成、门窗安装完成
流程所需时间:2—3个月

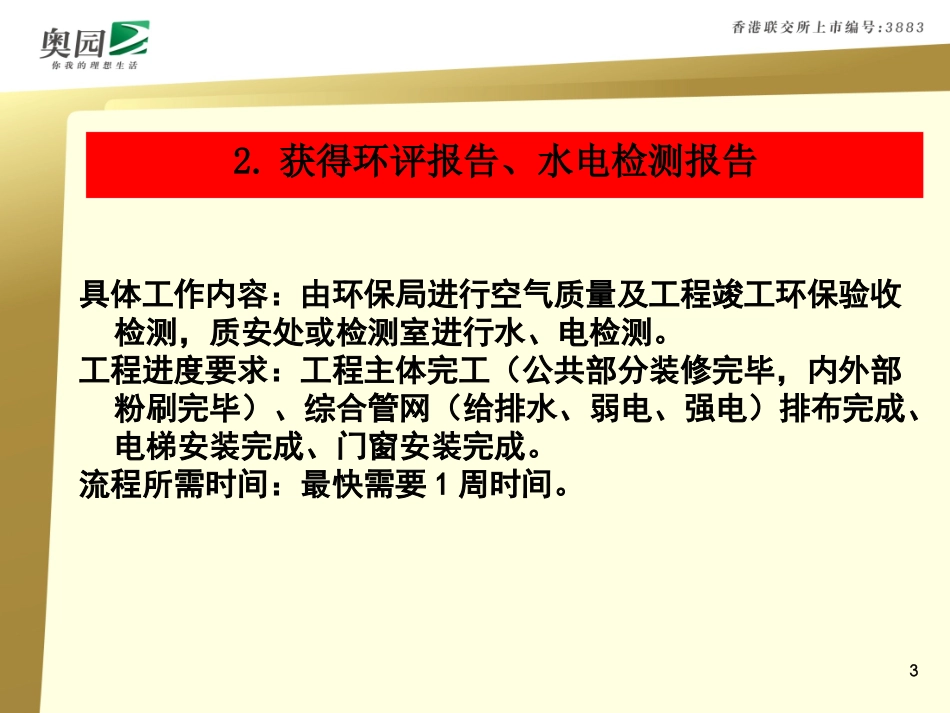

获得环评报告、水电检测报告具体工作内容:由环保局进行空气质量及工程竣工环保验收检测,质安处或检测室进行水、电检测
工程进度要求:工程主体完工(公共部分装修完毕,内外部粉刷完毕)、综合管网(给排水、弱电、强电)排布完成、电梯安装完成、门窗安装完成
流程所需时间:最快需要1周时间
分户验收具体工作内容:由开发商协同监理公司、物业管理公司进行工程质量分户检验,并向施工方提出整改意见
工程进度要求:工程主体完工(公共部分装修完毕,内外部粉刷完毕)、综合管网(给排水、弱电、强电)排布完成、电梯安装完成、门窗安装完成
流程所需时间:1—3周,因为需要每家每户进行检验,且检验后如须整改的部分较多,还要为施工方留出整改时间
正常情况每天可以检验50户左右
尽量站在业主的角度去验房,从严验房尽量站在业主的角度去验房,从严验房54
获得房屋面积实测报告具体工作内容:向房管局测绘中心提出房屋面积实测申请,由房管局测绘中心派测绘组进行实地测绘,并出具面积实测报告
工程进度要求:工程主体完工(公共部分装修完毕,内外部粉刷完毕)、综合管网(给排水、弱电、强电)排布完成、电梯安装完成、门窗安装完成
流程所需时间:1周—1个月,此项工作时长弹性比较大,主要看关系,一般需要预约,测量1~2天可以完成,但测绘报告会比较久,也要靠关系;65
