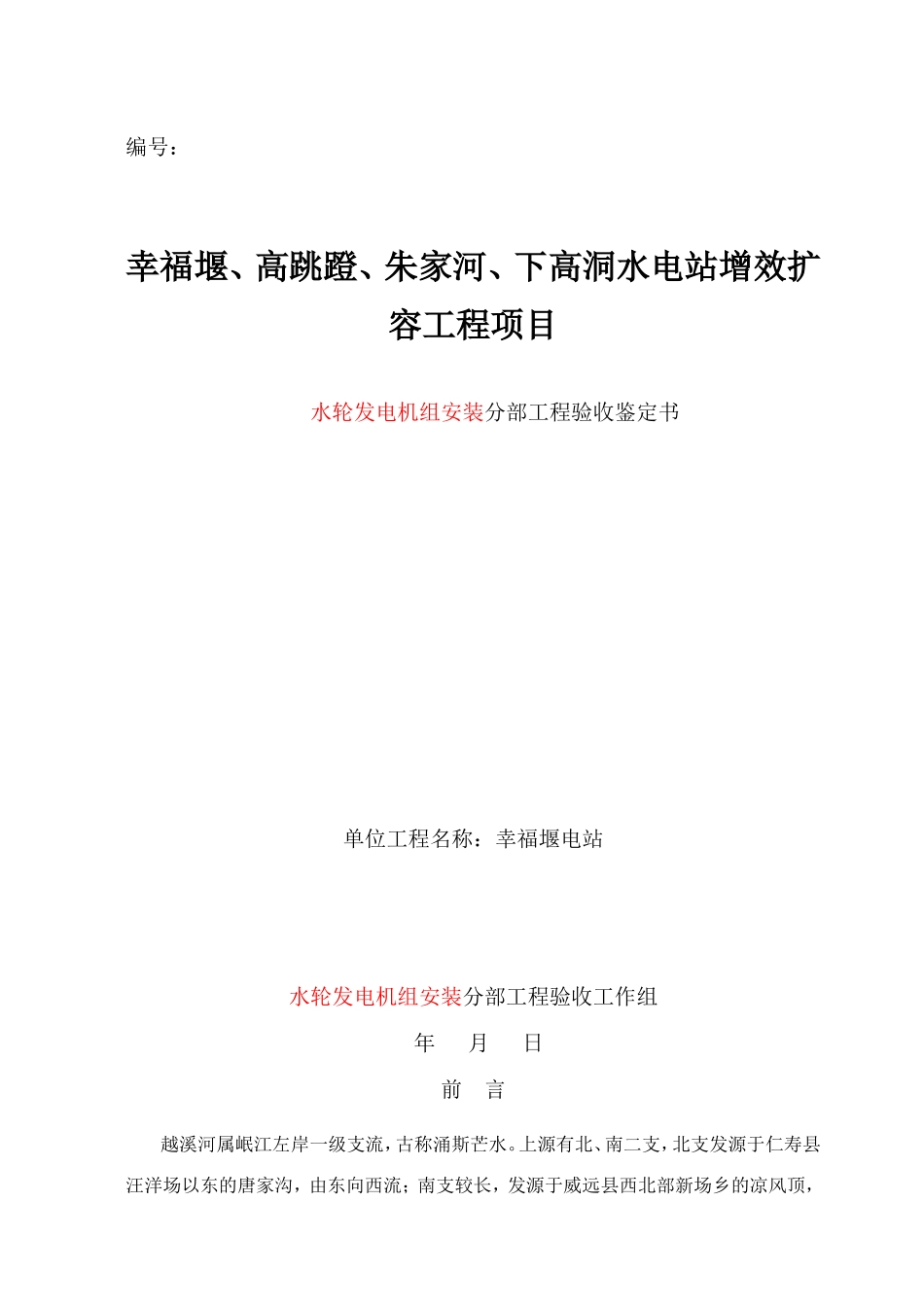

编号:幸福堰、高跳蹬、朱家河、下高洞水电站增效扩容工程项目水轮发电机组安装分部工程验收鉴定书单位工程名称:幸福堰电站水轮发电机组安装分部工程验收工作组年月日前言越溪河属岷江左岸一级支流,古称涌斯芒水。上源有北、南二支,北支发源于仁寿县汪洋场以东的唐家沟,由东向西流;南支较长,发源于威远县西北部新场乡的凉风顶,西北向流经越溪、仁寿县碗厂场乡后,继至铁马桥与北支汇合。继沿荣(荣县)威(威远县)高地西缘西南向流经双古、回龙乡后入荣县境,经长山、正江至礼佳,出荣威高地折向东南经新桥、双河口入宜宾,经观音、越溪至邓头溪汇入岷江,越溪河流域水系呈羽状分布,干流全长239km,河道纵坡比降1.8‰,流域面积2667km2。幸福堰水电站位于越溪河上游干流,其坝址位于荣县双古镇境内,控制流域面积305.54km2,河长58.28km,距双古镇6km距荣县34km。水轮发电机组安装分部工程属幸福堰电站单位工程中的分部工程之一。该分部工程于2014年9月5日开始施工,2014年12月20日完工,该工程共有75个单元工程,主要施工任务包括:水轮机安装、发电机安装、励磁调速器安装。在分部工程建设过程中,按照《水利水电工程施工质量检验与评定规程》(SL631~637-2012,施工单位按《单元工程评定标准》及有关技术标准对粘土、代料等原材料质量进行全面检验,并报监理机构复核;监理机构按比例进行抽检;施工单位按《单元工程评定标准》检验工序及单元工程质量,作好施工记录,在自检合格后,填写《水利水电工程施工质量评定表》报监理机构复核。监理机构根据抽检的资料核定单元(工序)工程质量等级。单元(工序)工程质量合格方可进行后续工程施工。该分部工程质量,施工单位自评为合格,监理机构复核认定为合格,项目法人认定为合格。按照《水利水电建设工程验收规程》(SL631~637-2012),施工单位向项目法人提出该分部工程验收申请;为此,项目法人牵头组建了由行业主管部门、设计、监理、施工、检测等相关人员组成的分部工程验收工作组,并于2015年6月5日,在幸福堰电站施工现场,对该分部工程进行了验收。首先,工作组现场检查了工程完成情况和工程质量,然后对施工单位、监理机构各种资料的进行了抽查与翻阅,对其中存在的相关问题提出异议,参建相关方对问题予以解释或澄清;最后,分部工程验收工作组成员各自发表意见,通过讨论最终达成的共识形成该分部的验收结论。一、分部工程开完工日期:开工日期:2014年9月5日;完工日期:2014年12月20日。二、分部工程建设内容:水轮发电机组安装分部工程包括水轮机安装、发电机组安装,励磁调速器安装。三、施工过程及完成的主要工程量:1.主要工程量:安装完成幸福堰左岸1#、2#右岸3#水轮发电机组3套2.施工过程:1)、测量工程(1)根据建设单位提供的总平面图确定工程位置,完成放线工作。工程设置多个控制点,以保证本工程的高程与设计相吻合。(2)对设备的轴线、点位、高程进行放样。2)、混凝土工程(1)、砼配制采用符合质量要求的原材料,严格控制配合比。(2)、砼捣制过程中确保拌和时间,均匀性,砼的密实强度达到设计要求。(3)、砼捣制完成后,进行14天的浇水养护工作。3)、模板工程(1)模板采用的材料及制板,安装与工序的成品均进行质量检查合格后,才进行下一工序的施工。(2)模板安装设计图纸测量放样,重要结构设多个控制点,以利检查校正。(3)模板接缝平整严密,设置水平撑和剪力撑,以防砼浇筑时造成偏差。4)、钢筋工程(1)按照设计要求使用的品种规格,使用前进行质检验,检验合格后使用。(2)钢筋的级别、直径、根数、间距位置和预埋件规格、位置、数量符合图纸设计要求。5)、安装工程a.组装前技术交底,根据制造商提供的技术文件以及招标文件中规定的标准和相关技术规范,制定专项安装施工措施、质量控制与检测程序并提交监理工程师审查,批准后进行施工。b.熟悉安装图纸、工艺守则及质量控制标准,请工程师和制造商代表对施工人员进行技术交底,是施工人员清楚安装工序和质量标准。c.专用设备、工具清点到位,专用测量工具效验好。d.施工部位清理干净,施工设施布置完毕,消防器具准备到位。6)调试工程设备...
