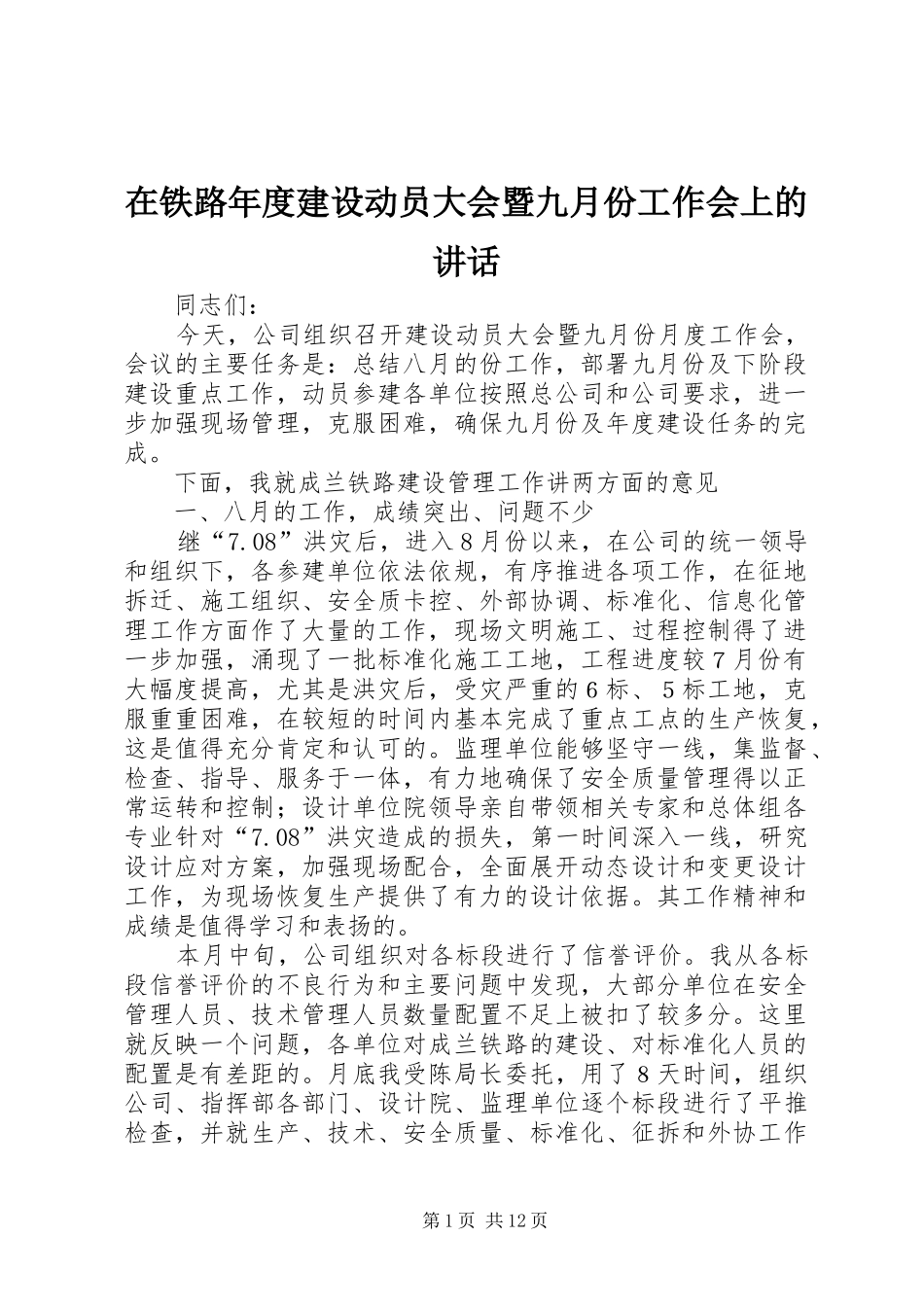

在铁路年度建设动员大会暨九月份工作会上的讲话同志们:今天,公司组织召开建设动员大会暨九月份月度工作会,会议的主要任务是:总结八月的份工作,部署九月份及下阶段建设重点工作,动员参建各单位按照总公司和公司要求,进一步加强现场管理,克服困难,确保九月份及年度建设任务的完成
下面,我就成兰铁路建设管理工作讲两方面的意见一、八月的工作,成绩突出、问题不少继“7
08”洪灾后,进入8月份以来,在公司的统一领导和组织下,各参建单位依法依规,有序推进各项工作,在征地拆迁、施工组织、安全质卡控、外部协调、标准化、信息化管理工作方面作了大量的工作,现场文明施工、过程控制得了进一步加强,涌现了一批标准化施工工地,工程进度较7月份有大幅度提高,尤其是洪灾后,受灾严重的6标、5标工地,克服重重困难,在较短的时间内基本完成了重点工点的生产恢复,这是值得充分肯定和认可的
监理单位能够坚守一线,集监督、检查、指导、服务于一体,有力地确保了安全质量管理得以正常运转和控制;设计单位院领导亲自带领相关专家和总体组各专业针对“7
08”洪灾造成的损失,第一时间深入一线,研究设计应对方案,加强现场配合,全面展开动态设计和变更设计工作,为现场恢复生产提供了有力的设计依据
其工作精神和成绩是值得学习和表扬的
本月中旬,公司组织对各标段进行了信誉评价
我从各标段信誉评价的不良行为和主要问题中发现,大部分单位在安全管理人员、技术管理人员数量配置不足上被扣了较多分
这里就反映一个问题,各单位对成兰铁路的建设、对标准化人员的配置是有差距的
月底我受陈局长委托,用了8天时间,组织公司、指挥部各部门、设计院、监理单位逐个标段进行了平推检查,并就生产、技术、安全质量、标准化、征拆和外协工作第1页共12页等进行了详细的梳理和对接

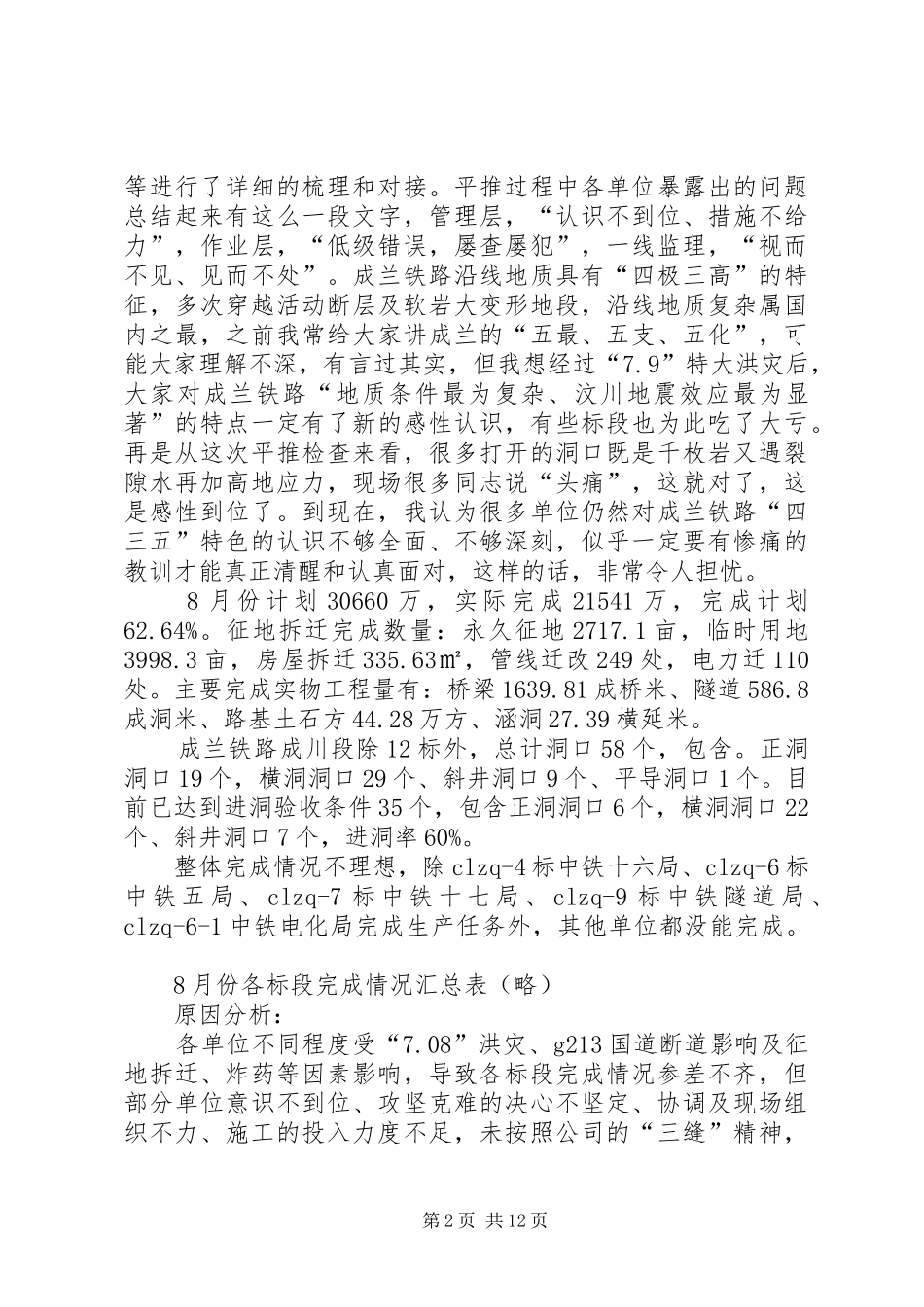

平推过程中各单位暴露出的问题总结起来有这么一段文字,管理层,“认识不到位、措施不给力”,作业层,“低级错误
