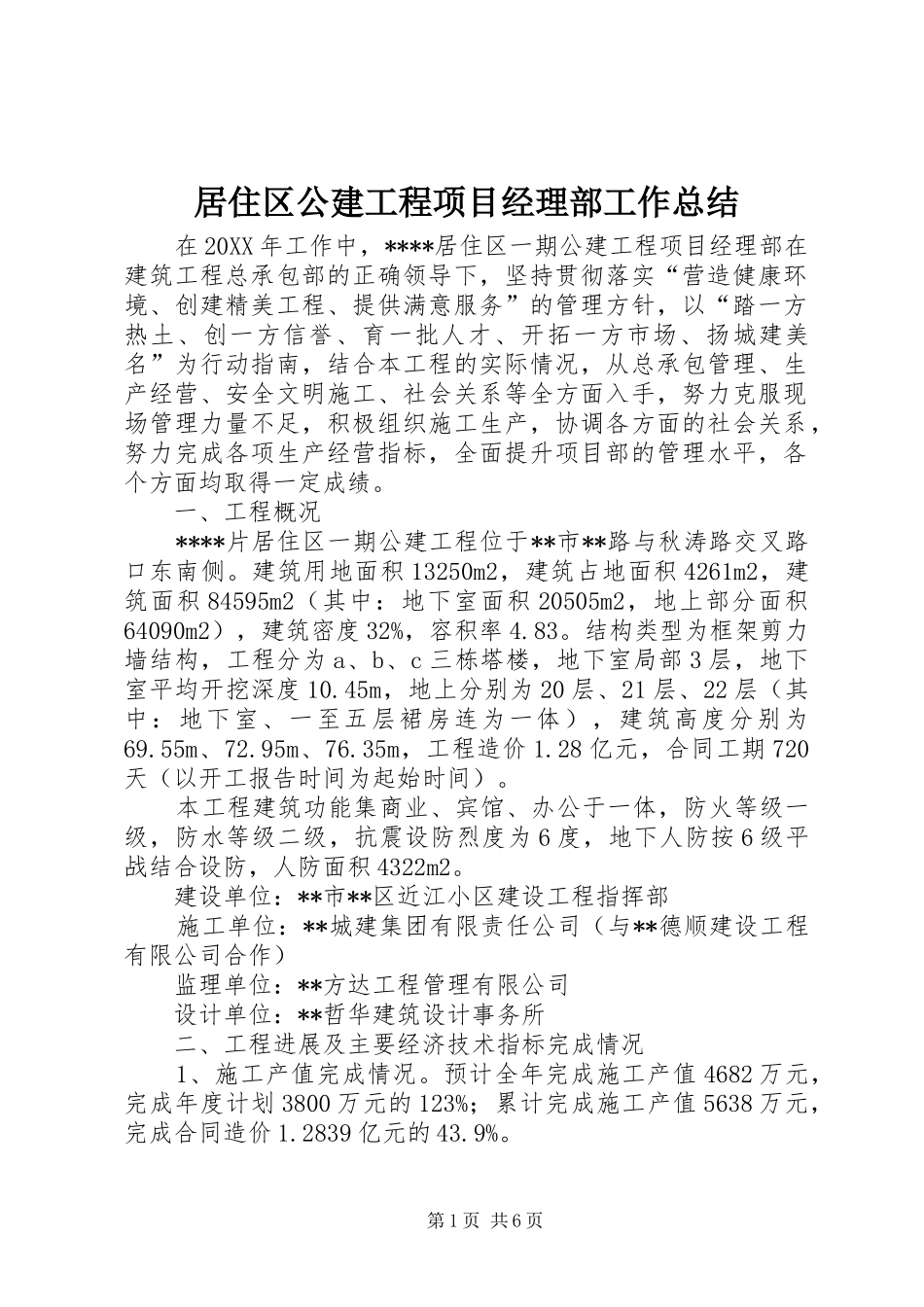

居住区公建工程项目经理部工作总结在20XX年工作中,****居住区一期公建工程项目经理部在建筑工程总承包部的正确领导下,坚持贯彻落实“营造健康环境、创建精美工程、提供满意服务”的管理方针,以“踏一方热土、创一方信誉、育一批人才、开拓一方市场、扬城建美名”为行动指南,结合本工程的实际情况,从总承包管理、生产经营、安全文明施工、社会关系等全方面入手,努力克服现场管理力量不足,积极组织施工生产,协调各方面的社会关系,努力完成各项生产经营指标,全面提升项目部的管理水平,各个方面均取得一定成绩
一、工程概况****片居住区一期公建工程位于**市**路与秋涛路交叉路口东南侧
建筑用地面积13250m2,建筑占地面积4261m2,建筑面积84595m2(其中:地下室面积20505m2,地上部分面积64090m2),建筑密度32%,容积率4
结构类型为框架剪力墙结构,工程分为a、b、c三栋塔楼,地下室局部3层,地下室平均开挖深度10
45m,地上分别为20层、21层、22层(其中:地下室、一至五层裙房连为一体),建筑高度分别为69
55m、72
95m、76
35m,工程造价1
28亿元,合同工期720天(以开工报告时间为起始时间)
本工程建筑功能集商业、宾馆、办公于一体,防火等级一级,防水等级二级,抗震设防烈度为6度,地下人防按6级平战结合设防,人防面积4322m2
建设单位:**市**区近江小区建设工程指挥部施工单位:**城建集团有限责任公司(与**德顺建设工程有限公司合作)监理单位:**方达工程管理有限公司设计单位:**哲华建筑设计事务所二、工程进展及主要经济技术指标完成情况1、施工产值完成情况
预计全年完成施工产值4682万元,完成年度计划3800万元的123%;累计完成施工产值5638万元,完成合同造价1
2839亿元的43

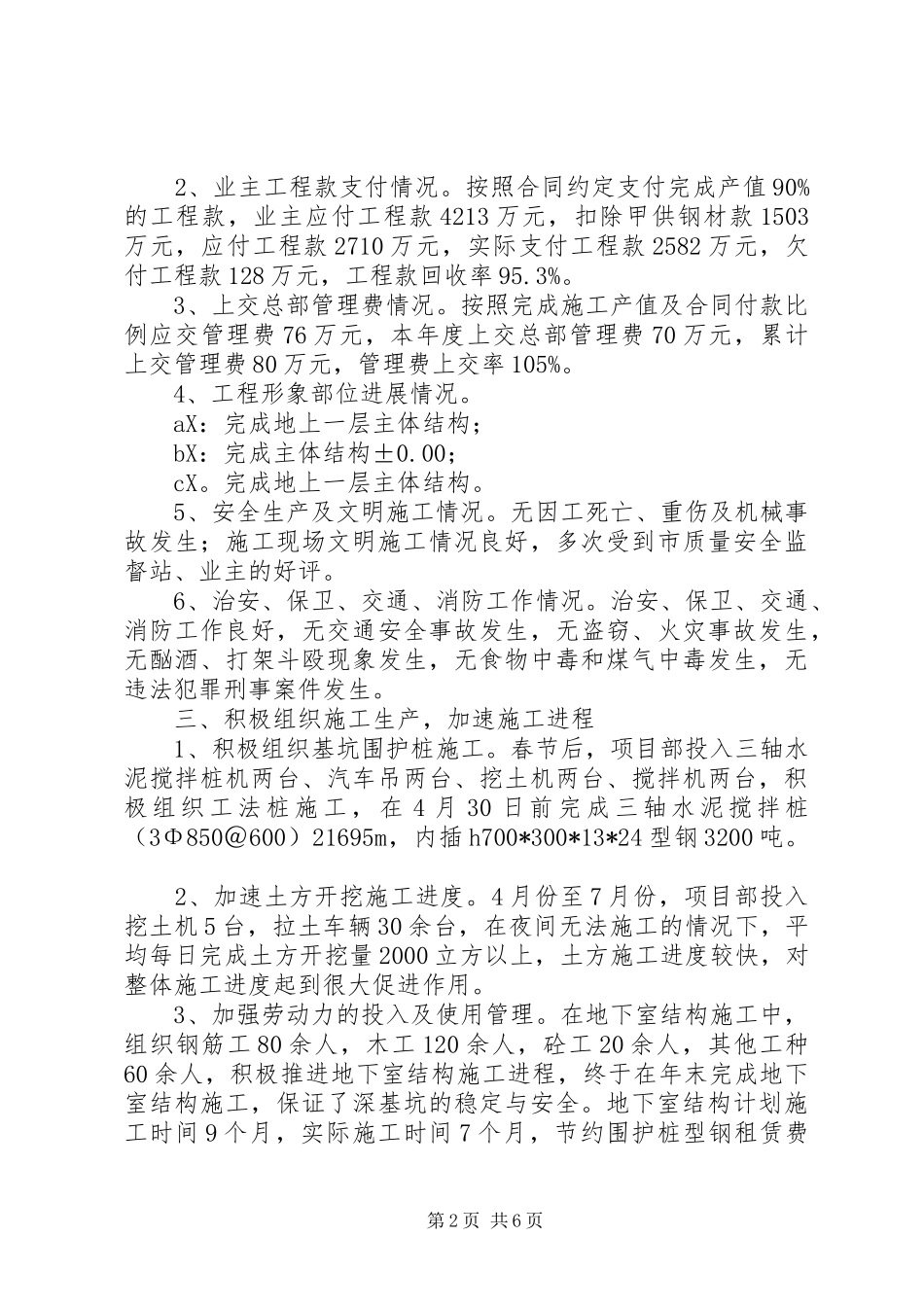

第1页共6页2、业主工程款支付情况
