采荷东区二期公建工程井点降水技术交底

采荷东区二期公建工程井点降水技术交底_第1页
1/3
采荷东区二期公建工程井点降水技术交底_第2页
2/3
采荷东区二期公建工程井点降水技术交底_第3页
3/3

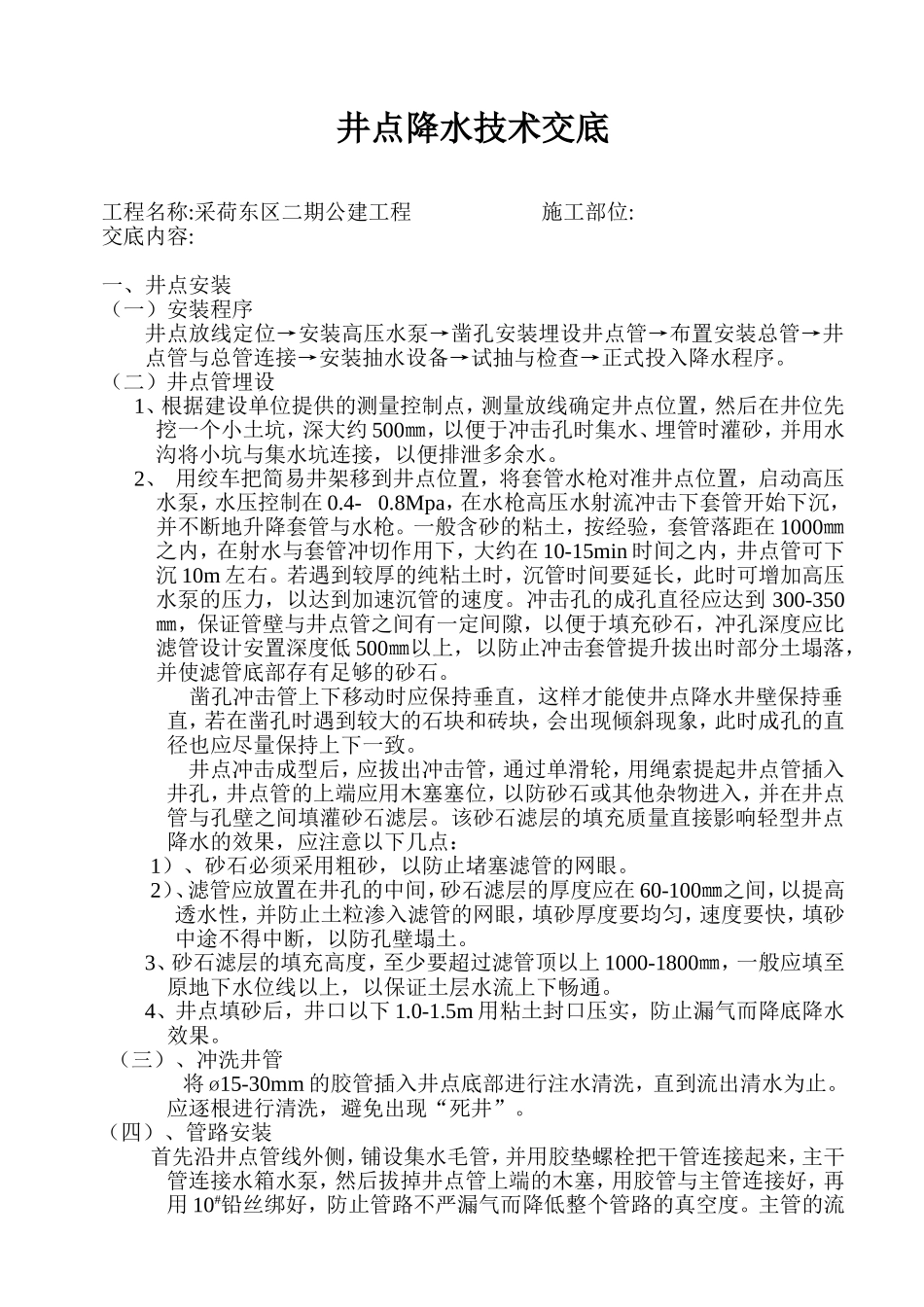

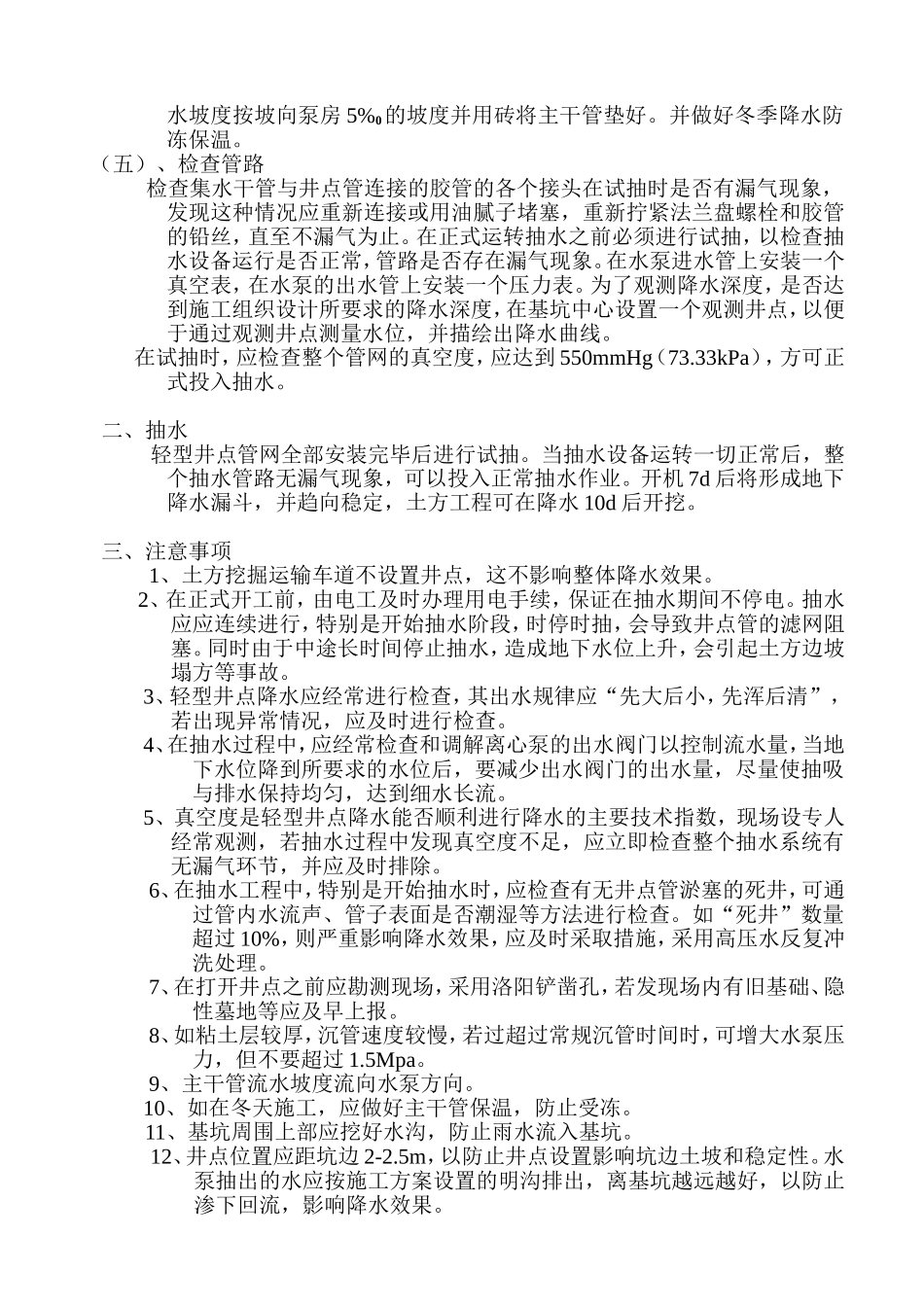

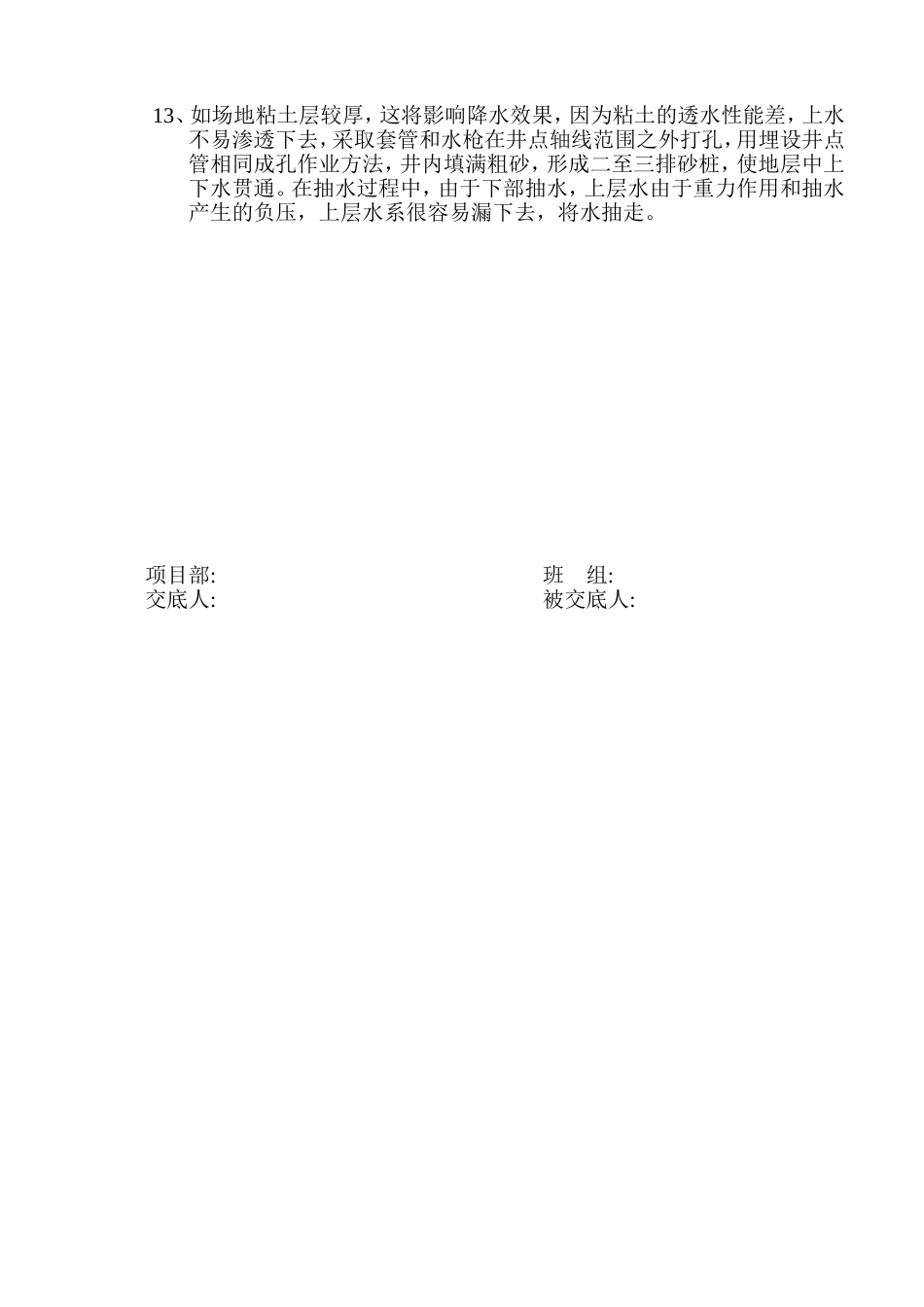

井点降水技术交底工程名称:采荷东区二期公建工程施工部位:交底内容:一、井点安装(一)安装程序井点放线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。(二)井点管埋设1、根据建设单位提供的测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约 500㎜,以便于冲击孔时集水、埋管时灌砂,并用水沟将小坑与集水坑连接,以便排泄多余水。2、 用绞车把简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在 0.4- 0.8Mpa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。一般含砂的粘土,按经验,套管落距在 1000㎜之内,在射水与套管冲切作用下,大约在 10-15min 时间之内,井点管可下沉 10m 左右。若遇到较厚的纯粘土时,沉管时间要延长,此时可增加高压水泵的压力,以达到加速沉管的速度。冲击孔的成孔直径应达到 300-350㎜,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低 500㎜以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。 凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致。 井点冲击成型后,应拔出冲击管,通过单滑轮,用绳索提起井点管插入井孔,井点管的上端应用木塞塞位,以防砂石或其他杂物进入,并在井点管与孔壁之间填灌砂石滤层。该砂石滤层的填充质量直接影响轻型井点降水的效果,应注意以下几点:1)、砂石必须采用粗砂,以防止堵塞滤管的网眼。2)、滤管应放置在井孔的中间,砂石滤层的厚度应在 60-100㎜之间,以提高透水性,并防止土粒渗入滤管的网眼,填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。3、砂石滤层的填充高度,至少要超过滤管顶以上 1000-1800㎜,一般应填至原地下水位线以上,以保证土层水流上下畅通。4、井点填砂后,井口以下 1.0-1.5m 用粘土封口压实,防止漏气而降底降水效果。(三)、冲洗井管 将 ø15-30mm 的胶管插入井点底部进行注水清洗,直到流出清水为止。应逐根进行清洗,避免出现“死井”。 (四)、管路安装 首先沿井点管线外侧,铺设集水毛管,并用胶垫螺栓把干管连接起来,主干管连接水箱水泵,然后拔掉井点管上端的木塞,用胶管与主管连接好,再用 10#铅...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

采荷东区二期公建工程井点降水技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
