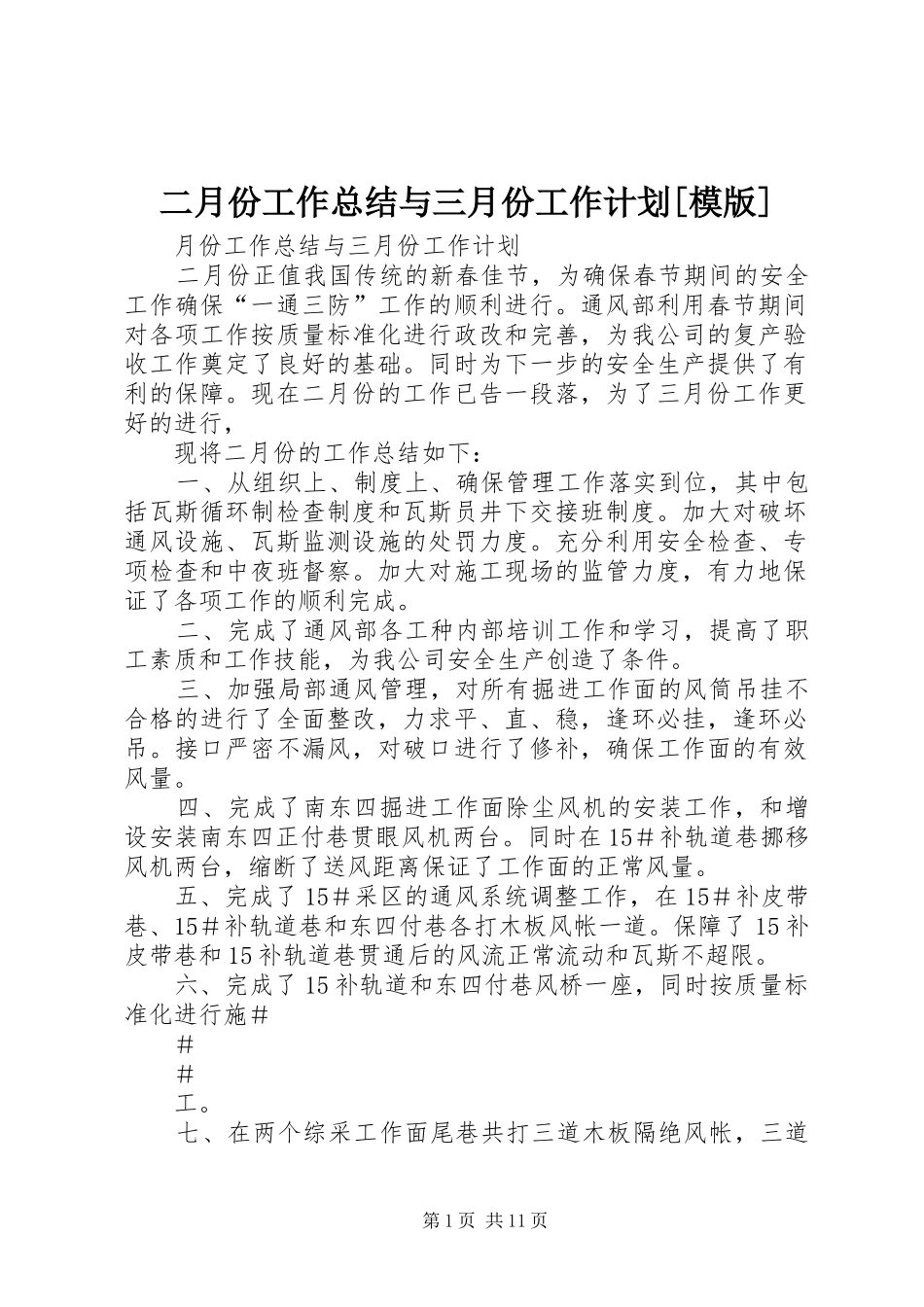

二月份工作总结与三月份工作计划[模版]月份工作总结与三月份工作计划二月份正值我国传统的新春佳节,为确保春节期间的安全工作确保“一通三防”工作的顺利进行
通风部利用春节期间对各项工作按质量标准化进行政改和完善,为我公司的复产验收工作奠定了良好的基础
同时为下一步的安全生产提供了有利的保障
现在二月份的工作已告一段落,为了三月份工作更好的进行,现将二月份的工作总结如下:一、从组织上、制度上、确保管理工作落实到位,其中包括瓦斯循环制检查制度和瓦斯员井下交接班制度
加大对破坏通风设施、瓦斯监测设施的处罚力度
充分利用安全检查、专项检查和中夜班督察
加大对施工现场的监管力度,有力地保证了各项工作的顺利完成
二、完成了通风部各工种内部培训工作和学习,提高了职工素质和工作技能,为我公司安全生产创造了条件
三、加强局部通风管理,对所有掘进工作面的风筒吊挂不合格的进行了全面整改,力求平、直、稳,逢环必挂,逢环必吊
接口严密不漏风,对破口进行了修补,确保工作面的有效风量
四、完成了南东四掘进工作面除尘风机的安装工作,和增设安装南东四正付巷贯眼风机两台
同时在15#补轨道巷挪移风机两台,缩断了送风距离保证了工作面的正常风量
五、完成了15#采区的通风系统调整工作,在15#补皮带巷、15#补轨道巷和东四付巷各打木板风帐一道
保障了15补皮带巷和15补轨道巷贯通后的风流正常流动和瓦斯不超限
六、完成了15补轨道和东四付巷风桥一座,同时按质量标准化进行施###工

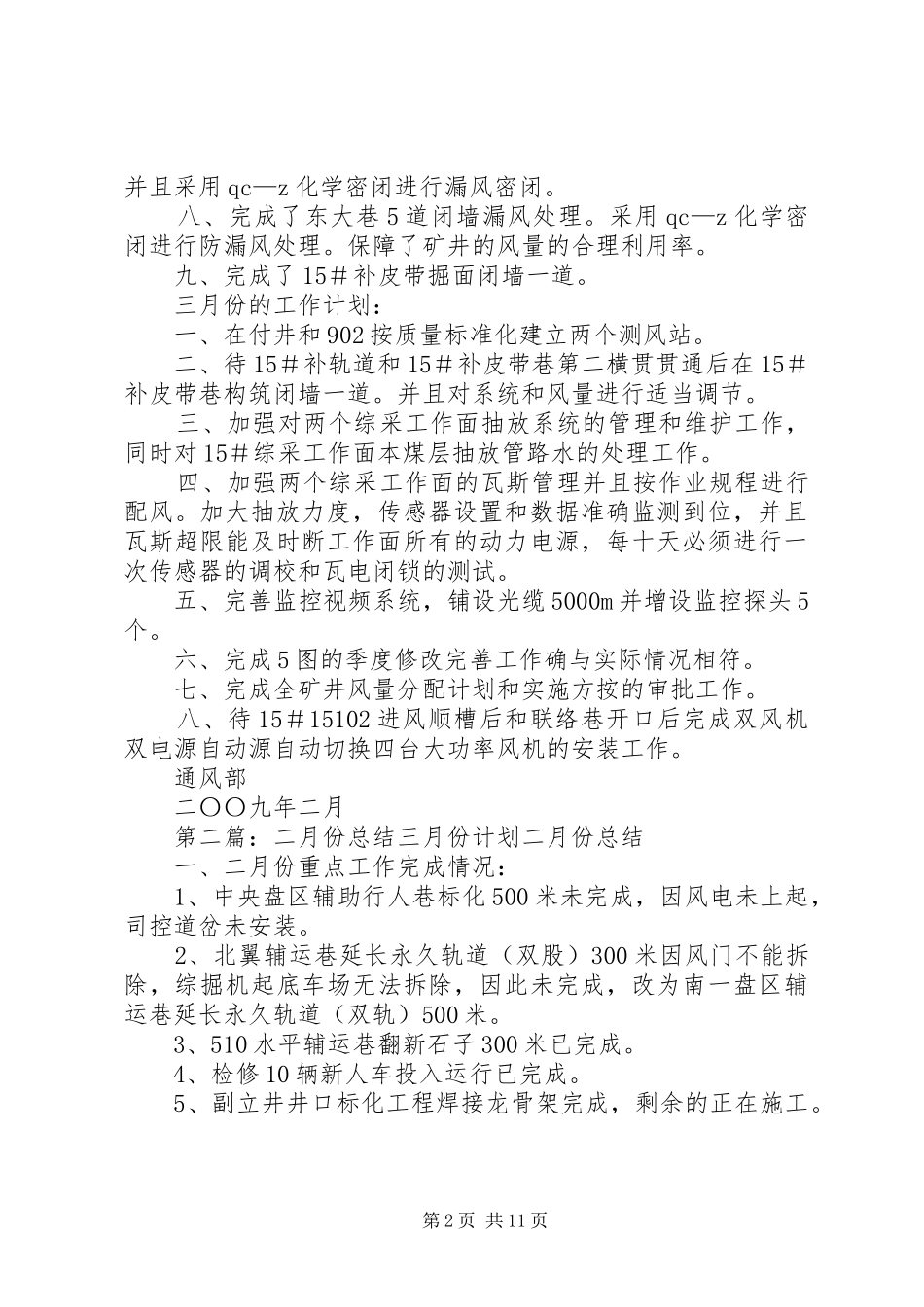

七、在两个综采工作面尾巷共打三道木板隔绝风帐,三道第1页共11页并且采用qc—z化学密闭进行漏风密闭
八、完成了东大巷5道闭墙漏风处理
采用qc—z化学密闭进行防漏风处理
保障了矿井的风量的合理利用率
九、完成了15#补皮带掘面闭墙一道
三月份的工作计划:一、在付井和902按质量标准化建立两个测风站
二、待15#补轨道和15#补皮带巷第二横贯
